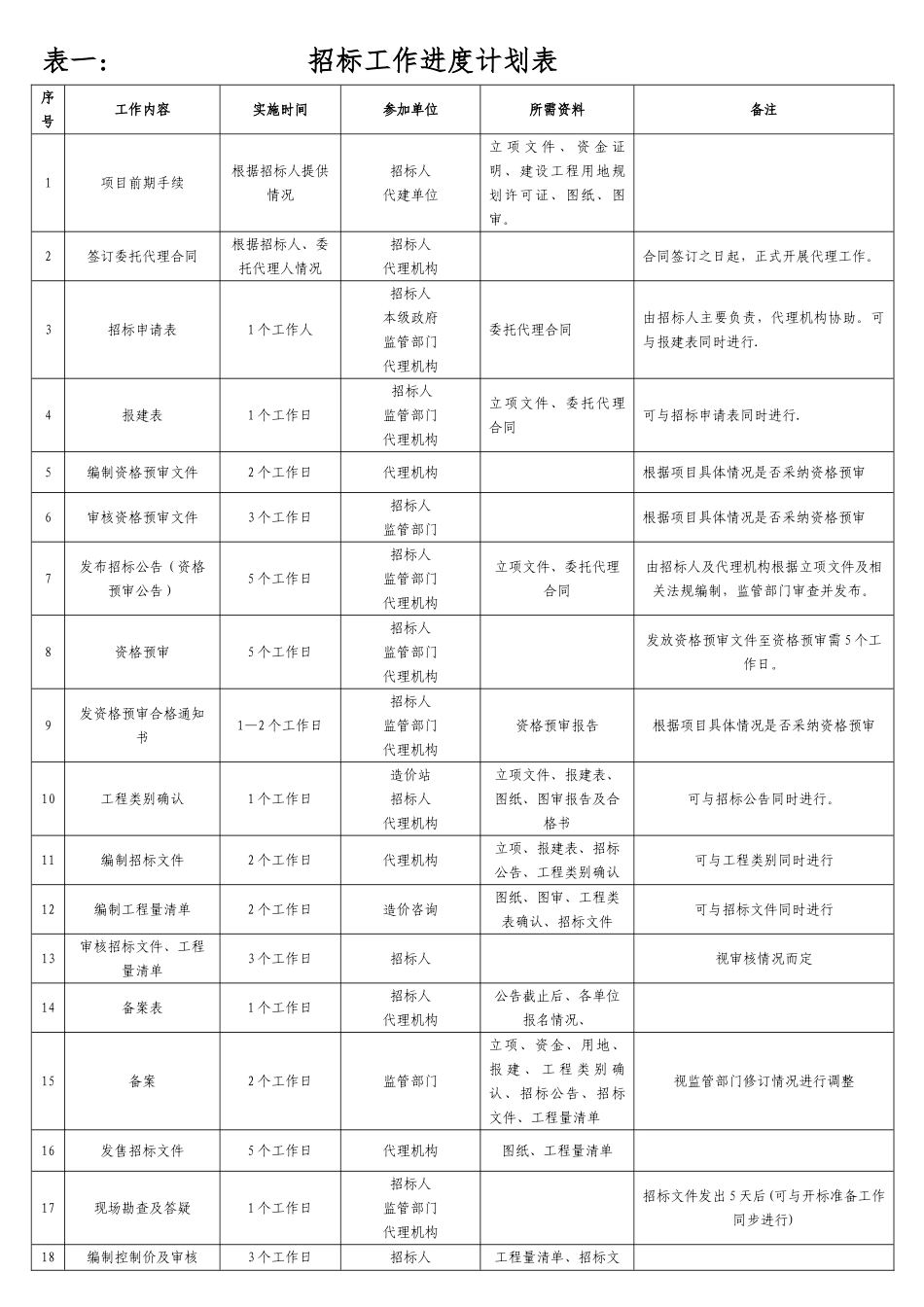

表一: 招标工作进度计划表序号工作内容实施时间参加单位所需资料备注1项目前期手续根据招标人提供情况招标人代建单位立 项 文 件 、 资 金 证明、建设工程用地规划许可证、图纸、图审
2签订委托代理合同根据招标人、委托代理人情况招标人代理机构合同签订之日起,正式开展代理工作
3招标申请表1 个工作人招标人本级政府监管部门代理机构委托代理合同由招标人主要负责,代理机构协助
可与报建表同时进行
4报建表1 个工作日招标人监管部门代理机构立项文件、委托代理合同可与招标申请表同时进行
5编制资格预审文件2 个工作日代理机构根据项目具体情况是否采纳资格预审6审核资格预审文件3 个工作日招标人监管部门根据项目具体情况是否采纳资格预审7发布招标公告(资格预审公告)5 个工作日招标人监管部门代理机构立项文件、委托代理合同由招标人及代理机构根据立项文件及相关法规编制,监管部门审查并发布
8资格预审5 个工作日招标人监管部门代理机构发放资格预审文件至资格预审需 5 个工作日
9发资格预审合格通知书1—2 个工作日招标人监管部门代理机构资格预审报告根据项目具体情况是否采纳资格预审10工程类别确认1 个工作日造价站招标人代理机构立项文件、报建表、图纸、图审报告及合格书可与招标公告同时进行

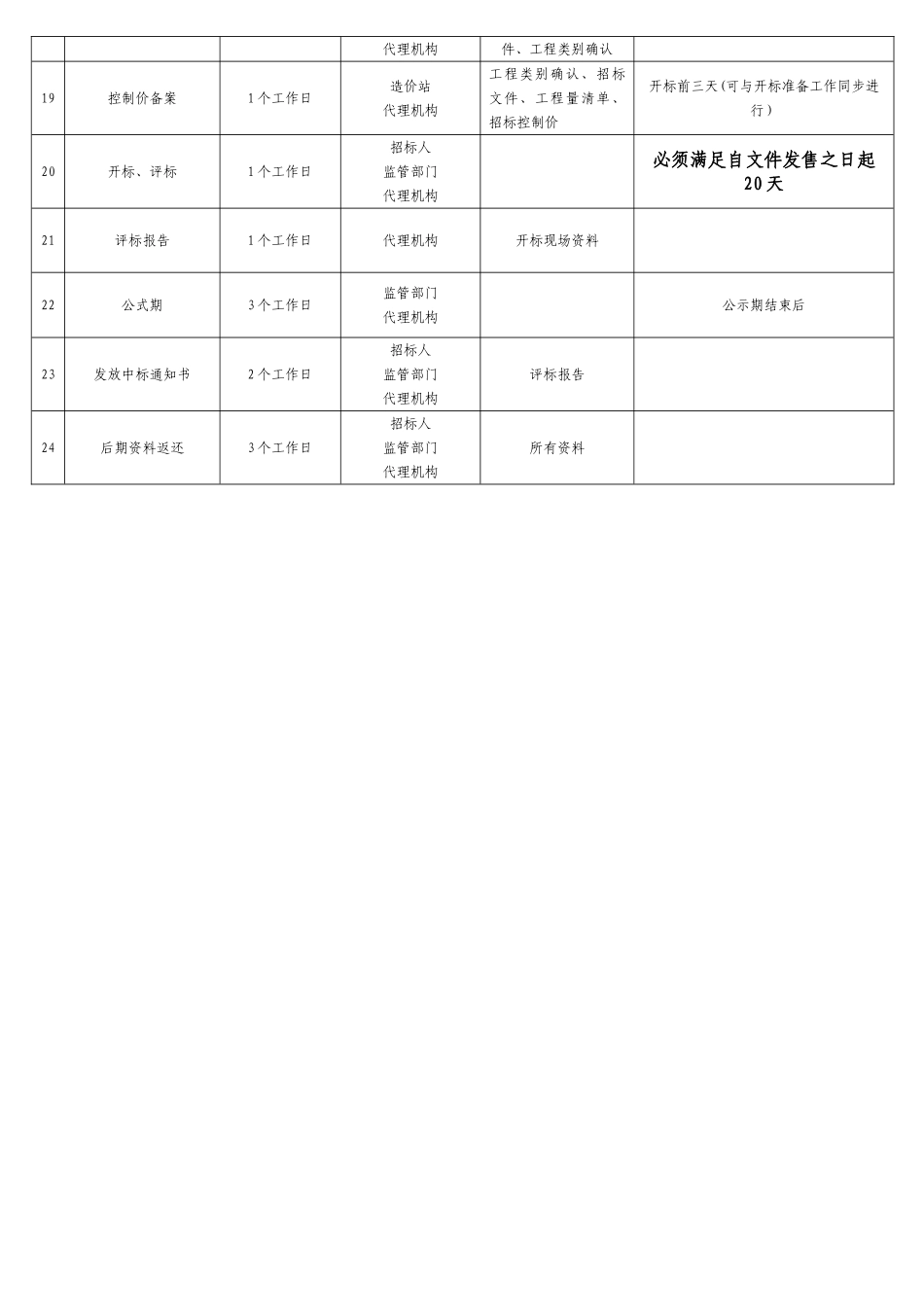

11编制招标文件2 个工作日代理机构立项、报建表、招标公告、工程类别确认可与工程类别同时进行12编制工程量清单2 个工作日造价咨询图纸、图审、工程类表确认、招标文件可与招标文件同时进行13审核招标文件、工程量清单3 个工作日招标人视审核情况而定14备案表1 个工作日招标人代理机构公告截止后、各单位报名情况、15备案2 个工作日监管部门立项、资金、用地、报 建 、 工 程 类 别 确认、招标公告、招标文件、工程量清单视监管部门修订情况进行调整16发售招标文件5 个工作日代理机构图纸、工程量清单17现场勘查及答疑1 个
