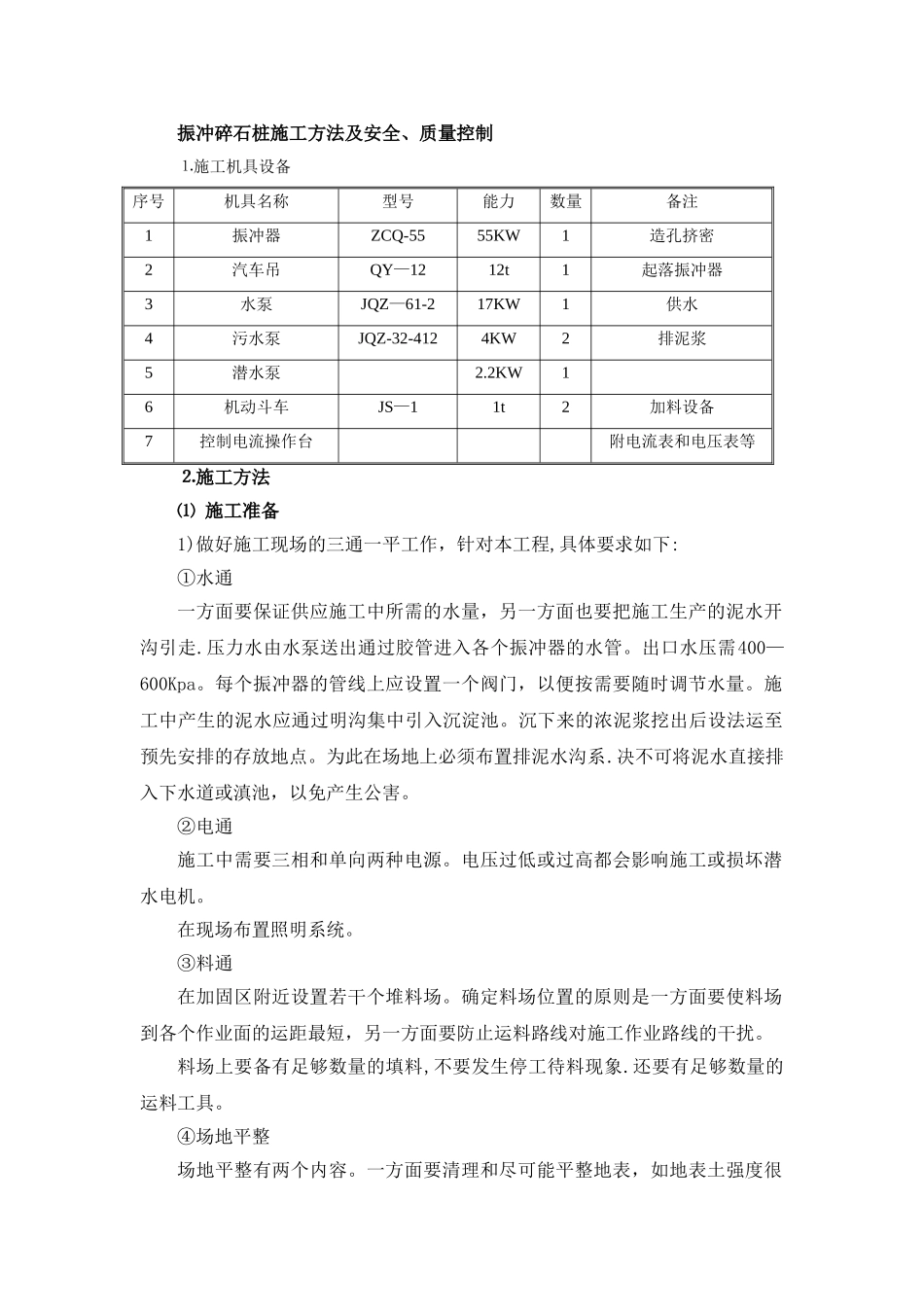

振冲碎石桩施工方法及安全、质量控制⒈施工机具设备序号机具名称型号能力数量备注1振冲器ZCQ-5555KW1造孔挤密2汽车吊QY—1212t1起落振冲器3水泵JQZ—61-217KW1供水4污水泵JQZ-32-4124KW2排泥浆5潜水泵2
2KW16机动斗车JS—11t2加料设备7控制电流操作台附电流表和电压表等⒉施工方法⑴ 施工准备1)做好施工现场的三通一平工作,针对本工程,具体要求如下:①水通一方面要保证供应施工中所需的水量,另一方面也要把施工生产的泥水开沟引走
压力水由水泵送出通过胶管进入各个振冲器的水管
出口水压需400—600Kpa
每个振冲器的管线上应设置一个阀门,以便按需要随时调节水量
施工中产生的泥水应通过明沟集中引入沉淀池
沉下来的浓泥浆挖出后设法运至预先安排的存放地点
为此在场地上必须布置排泥水沟系
决不可将泥水直接排入下水道或滇池,以免产生公害
②电通施工中需要三相和单向两种电源
电压过低或过高都会影响施工或损坏潜水电机
在现场布置照明系统
③料通在加固区附近设置若干个堆料场
确定料场位置的原则是一方面要使料场到各个作业面的运距最短,另一方面要防止运料路线对施工作业路线的干扰
料场上要备有足够数量的填料,不要发生停工待料现象
还要有足够数量的运料工具
④场地平整场地平整有两个内容
一方面要清理和尽可能平整地表,如地表土强度很低,铺以适当厚度的垫层以利施工 机械行走;另一方面要清除地基中的诸如废下水道、大石块、废混凝土块、大木板等障碍物
2)施工场地布置对场地中的供水管、电路、运输道路、排泥水沟、料场、沉淀池、清水池、照明设施等都要事先妥善布置
由于本工程须开多个作业面,应划分各个作业区
配电房、机修房、工人休息房等亦一一作出安排
3)桩的定位平整场地后,应用路基填料填筑路堤高出原地面不小于1米
按桩位设计图在现场用小木桩标出桩位,桩位偏差符合法律规范要
