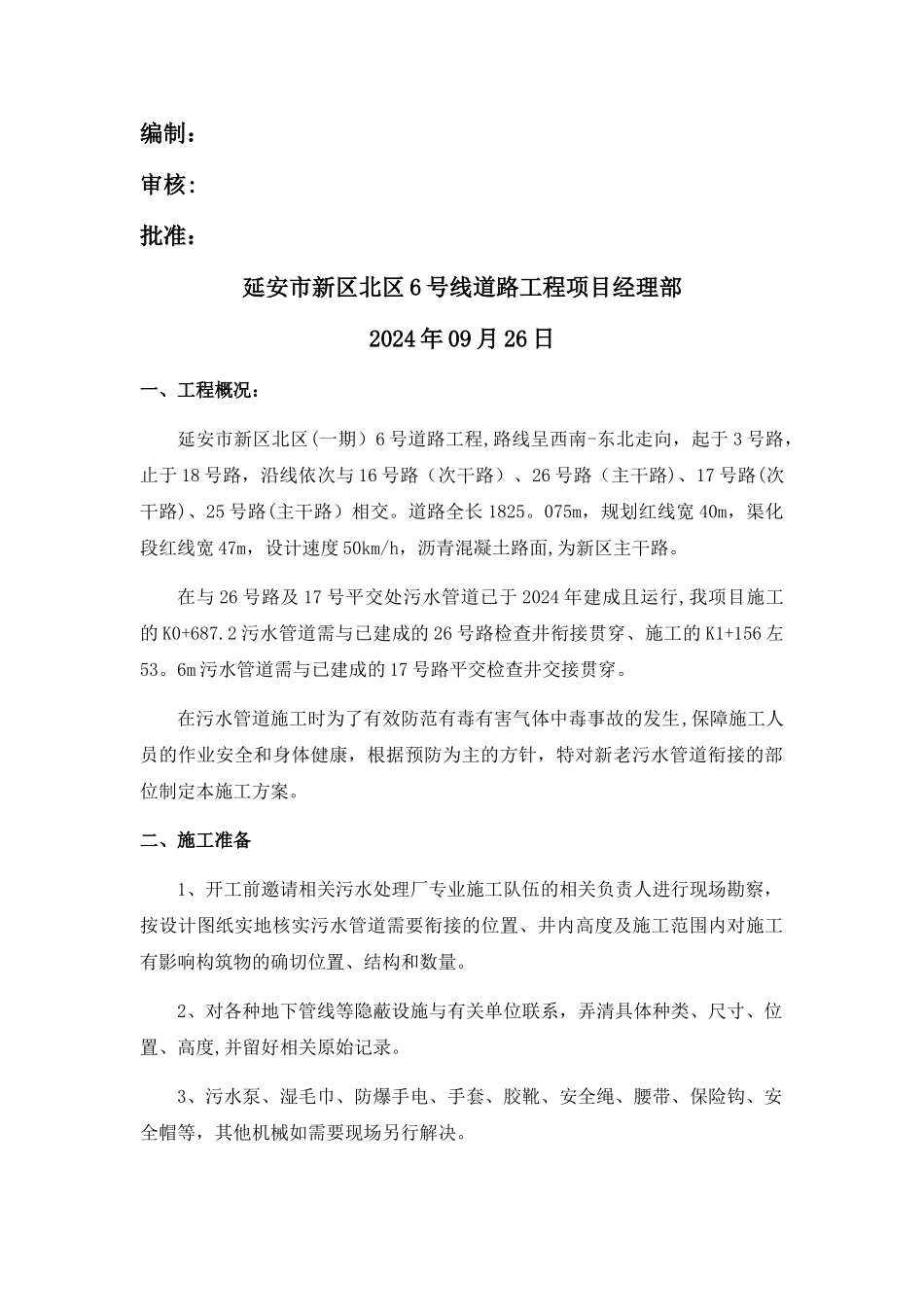

延安市新区北区 6 号线道路工程新老污水管道衔接施工方案编制:审核:批准:延安市新区北区 6 号线道路工程项目经理部2024 年 09 月 26 日一、工程概况:延安市新区北区(一期)6 号道路工程,路线呈西南-东北走向,起于 3 号路,止于 18 号路,沿线依次与 16 号路(次干路)、26 号路(主干路)、17 号路(次干路)、25 号路(主干路)相交
道路全长 1825
075m,规划红线宽 40m,渠化段红线宽 47m,设计速度 50km/h,沥青混凝土路面,为新区主干路
在与 26 号路及 17 号平交处污水管道已于 2024 年建成且运行,我项目施工的 K0+687
2 污水管道需与已建成的 26 号路检查井衔接贯穿、施工的 K1+156 左53
6m 污水管道需与已建成的 17 号路平交检查井交接贯穿
在污水管道施工时为了有效防范有毒有害气体中毒事故的发生,保障施工人员的作业安全和身体健康,根据预防为主的方针,特对新老污水管道衔接的部位制定本施工方案
二、施工准备 1、开工前邀请相关污水处理厂专业施工队伍的相关负责人进行现场勘察,按设计图纸实地核实污水管道需要衔接的位置、井内高度及施工范围内对施工有影响构筑物的确切位置、结构和数量
2、对各种地下管线等隐蔽设施与有关单位联系,弄清具体种类、尺寸、位置、高度,并留好相关原始记录
3、污水泵、湿毛巾、防爆手电、手套、胶靴、安全绳、腰带、保险钩、安全帽等,其他机械如需要现场另行解决

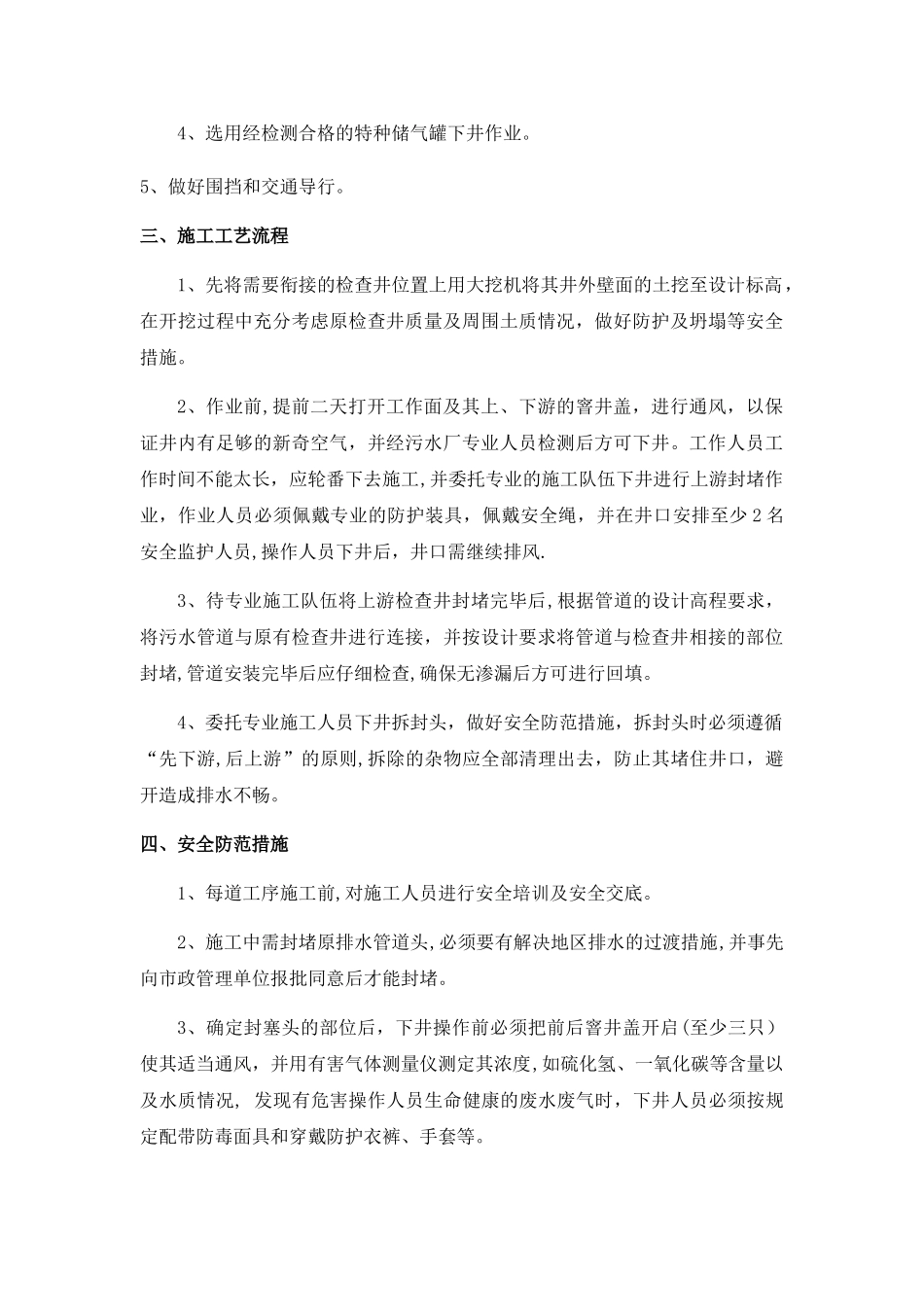

4、选用经检测合格的特种储气罐下井作业
5、做好围挡和交通导行
三、施工工艺流程 1、先将需要衔接的检查井位置上用大挖机将其井外壁面的土挖至设计标高,在开挖过程中充分考虑原检查井质量及周围土质情况,做好防护及坍塌等安全措施
2、作业前,提前二天打开工作面及其上、下游的窨井盖,进行通风,以保证井内有足够的新奇空气,并经污水厂专业人员检测后方
