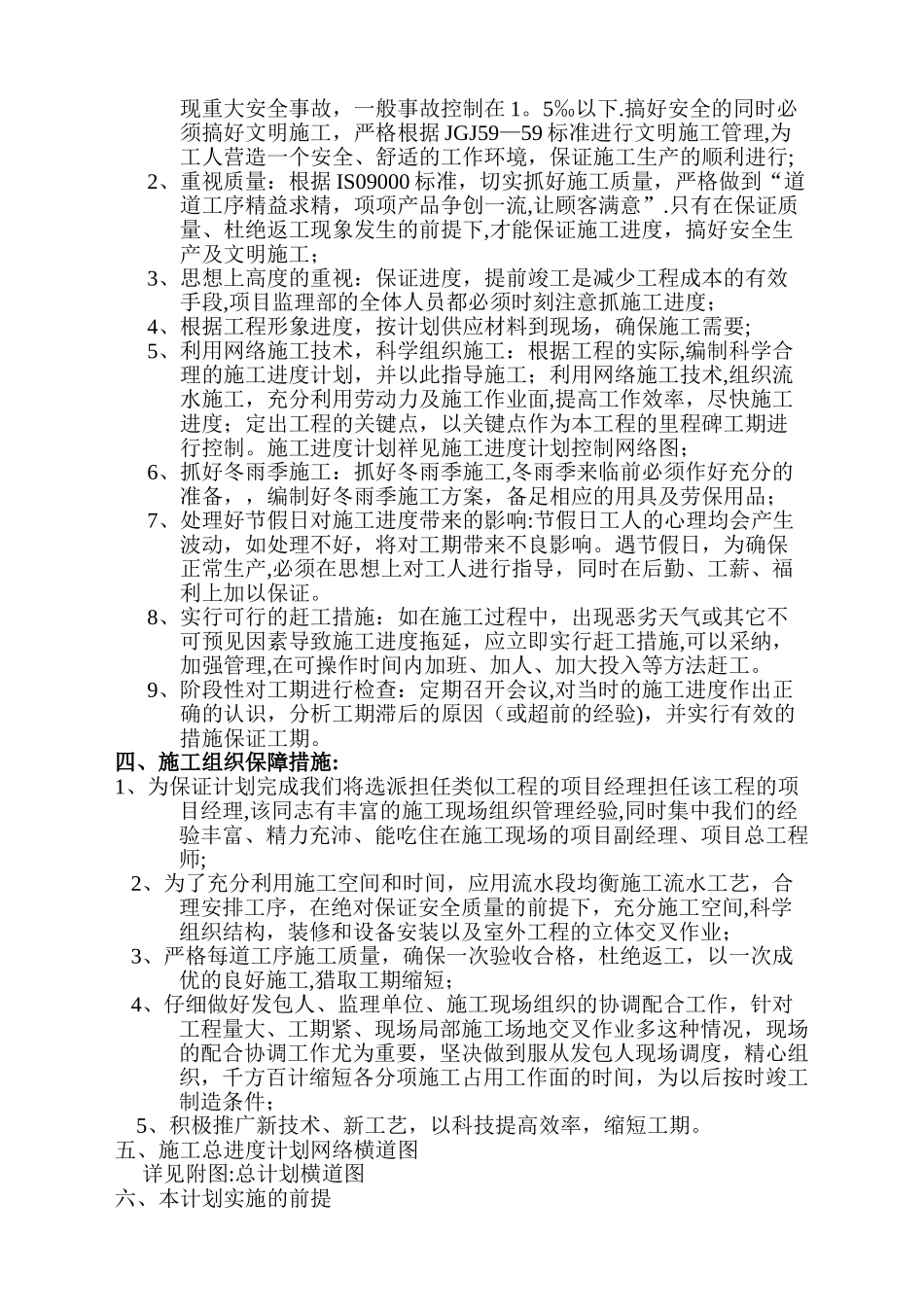

陇南市武都区黄鹿坝电厂增效扩容改造项目(拱坝电站)土建一标段工程总进度计划甘肃九洲水电建筑工程有限责任公司2024 年 8 月 9 日工程进度计划说明 经我项目部现场勘测及对图纸详细了解后,根据前期施工完成情况,我部根据流水穿插式作业施工,将总体工程进度计划安排如下:1、施工准备、测量放线施工:计划工期为 2024 年 8 月 13 日~2024 年 8 月 15 日,工期为 3 天;2、浆砌石拆除:计划工期为 2024 年 8 月 15 日~2024 年 9 月 15 日,工期为 30 天;3、土方开挖、软基处理施工:计划工期为 2024 年 8 月 20 日~2024年 9 月 20 日,工期为 30 天;4、石方明挖施工:计划工期为 2024 年 9 月 20 日~2024 年 10 月20 日,工期为 30 天;5、钢筋混凝土工程施工:计划工期为 2024 年 8 月 25 日~2024 年2 月 30 日,工期为 185 天;6、土方回填施工:计划工期为 2024 年 11 月 10 日~2024 年 4 月 1日,工期为 140 天;7、竣工资料整理及验收:计划工期为 2024 年 3 月 25 日~2024 年 4 月10 日,工期为 16 天;三、确保施工进度措施:1、狠抓安全:严格根据 JGJ59—59 标准安全检查及安全控制。杜绝出现重大安全事故,一般事故控制在 1。5‰以下.搞好安全的同时必须搞好文明施工,严格根据 JGJ59—59 标准进行文明施工管理,为工人营造一个安全、舒适的工作环境,保证施工生产的顺利进行;2、重视质量:根据 IS09000 标准,切实抓好施工质量,严格做到“道道工序精益求精,项项产品争创一流,让顾客满意”.只有在保证质量、杜绝返工现象发生的前提下,才能保证施工进度,搞好安全生产及文明施工;3、思想上高度的重视:保证进度,提前竣工是减少工程成本的有效手段,项目监理部的全体人员都必须时刻注意抓施工进度;4、根据工程形象进度,按计划供应材料到现场,确保施工需要;5、利用网络施工技术,科学组织施工:根据工程的实际,编制科学合理的施工进度计划,并以此指导施工;利用网络施工技术,组织流水施工,充分利用劳动力及施工作业面,提高工作效率,尽快施工进度;定出工程的关键点,以关键点作为本工程的里程碑工期进行控制。施工进度计划祥见施工进度计划控制网络图;6、抓好冬雨季施工:抓好冬雨季施工,冬雨季来临前必须作好充分的准备,,编制好冬雨季施工方案,备足相应的用具及劳保用品;7、处理好节假日对施工进度带来的影响:节...
