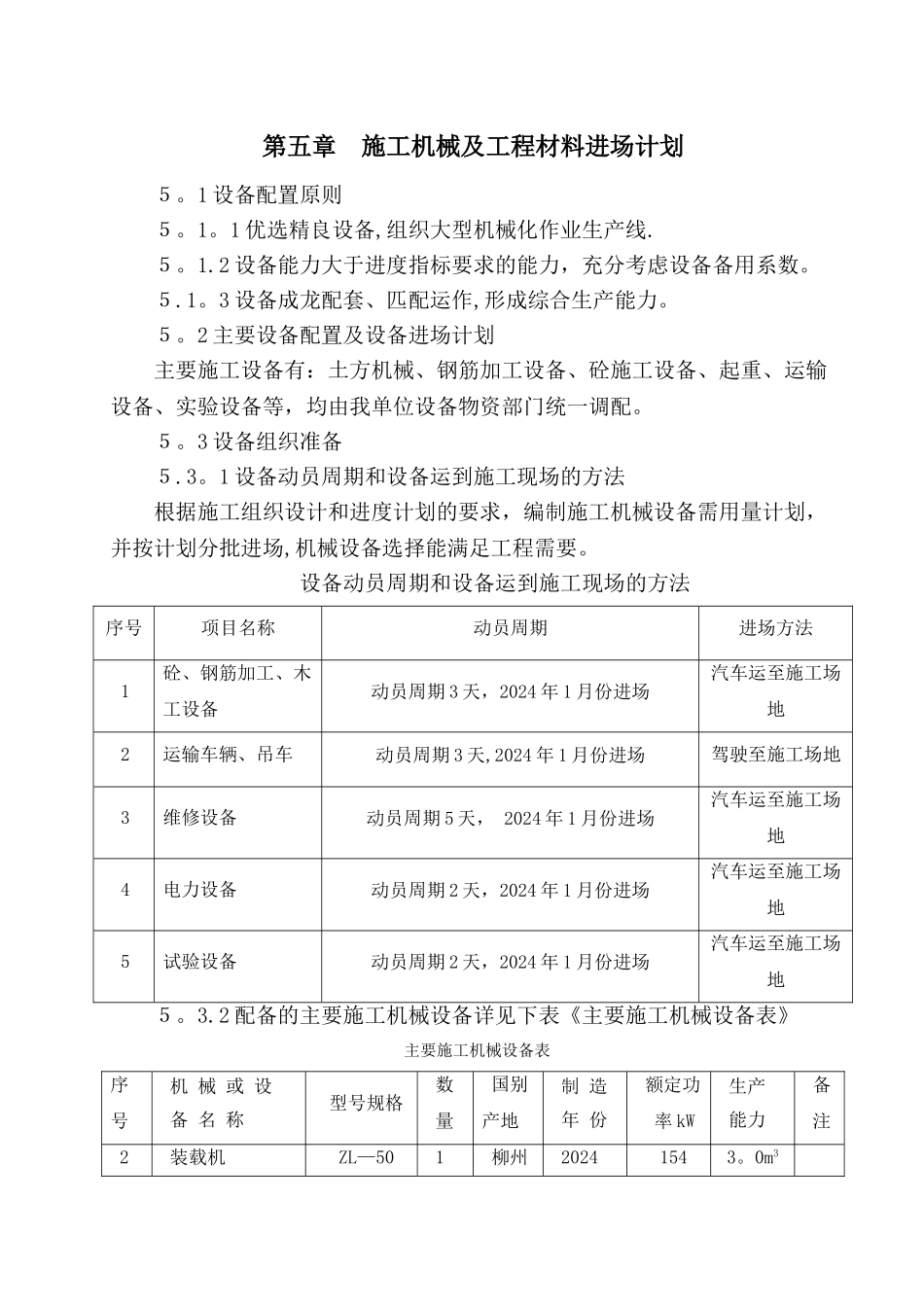

第五章 施工机械及工程材料进场计划5
1 设备配置原则5
1 优选精良设备,组织大型机械化作业生产线
2 设备能力大于进度指标要求的能力,充分考虑设备备用系数
3 设备成龙配套、匹配运作,形成综合生产能力
2 主要设备配置及设备进场计划主要施工设备有:土方机械、钢筋加工设备、砼施工设备、起重、运输设备、实验设备等,均由我单位设备物资部门统一调配
3 设备组织准备5
1 设备动员周期和设备运到施工现场的方法根据施工组织设计和进度计划的要求,编制施工机械设备需用量计划,并按计划分批进场,机械设备选择能满足工程需要
设备动员周期和设备运到施工现场的方法序号项目名称动员周期进场方法1砼、钢筋加工、木工设备动员周期 3 天,2024 年 1 月份进场汽车运至施工场地2运输车辆、吊车动员周期 3 天,2024 年 1 月份进场驾驶至施工场地3维修设备动员周期 5 天, 2024 年 1 月份进场汽车运至施工场地4电力设备动员周期 2 天,2024 年 1 月份进场汽车运至施工场地5试验设备动员周期 2 天,2024 年 1 月份进场汽车运至施工场地5

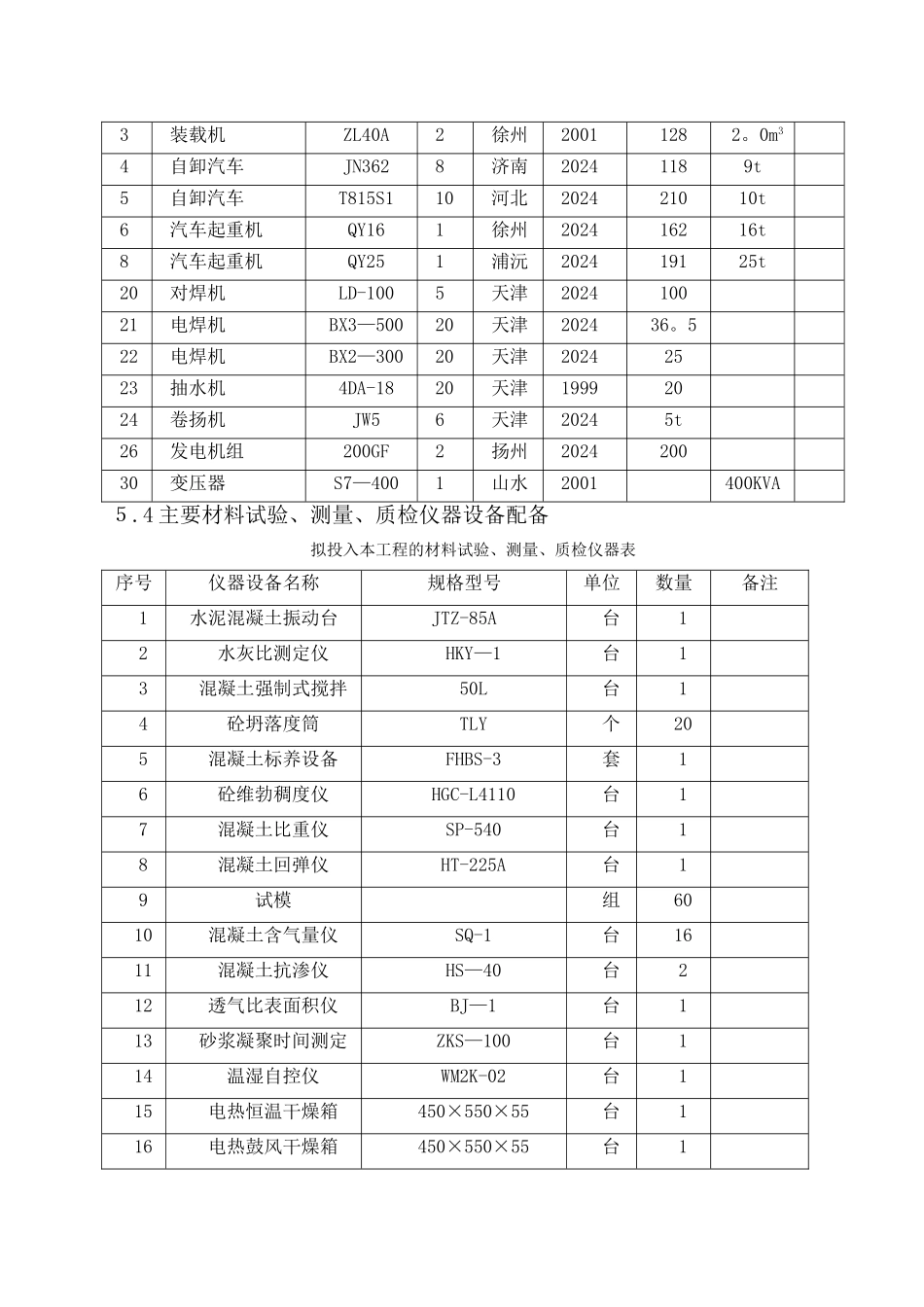

2 配备的主要施工机械设备详见下表《主要施工机械设备表》 主要施工机械设备表序号机 械 或 设备 名 称型号规格数量国别产地地制 造年 份额定功率 kW生产能力备注2装载机ZL—501柳州20241543
0m33装载机ZL40A2徐州20011282
0m34自卸汽车JN3628济南20241189t5自卸汽车T815S110河北202421010t6汽车起重机QY161徐州202416216t8汽车起重机QY251浦沅202419125t20对焊机LD-1005天津202410021电焊机BX3—50020天津202436

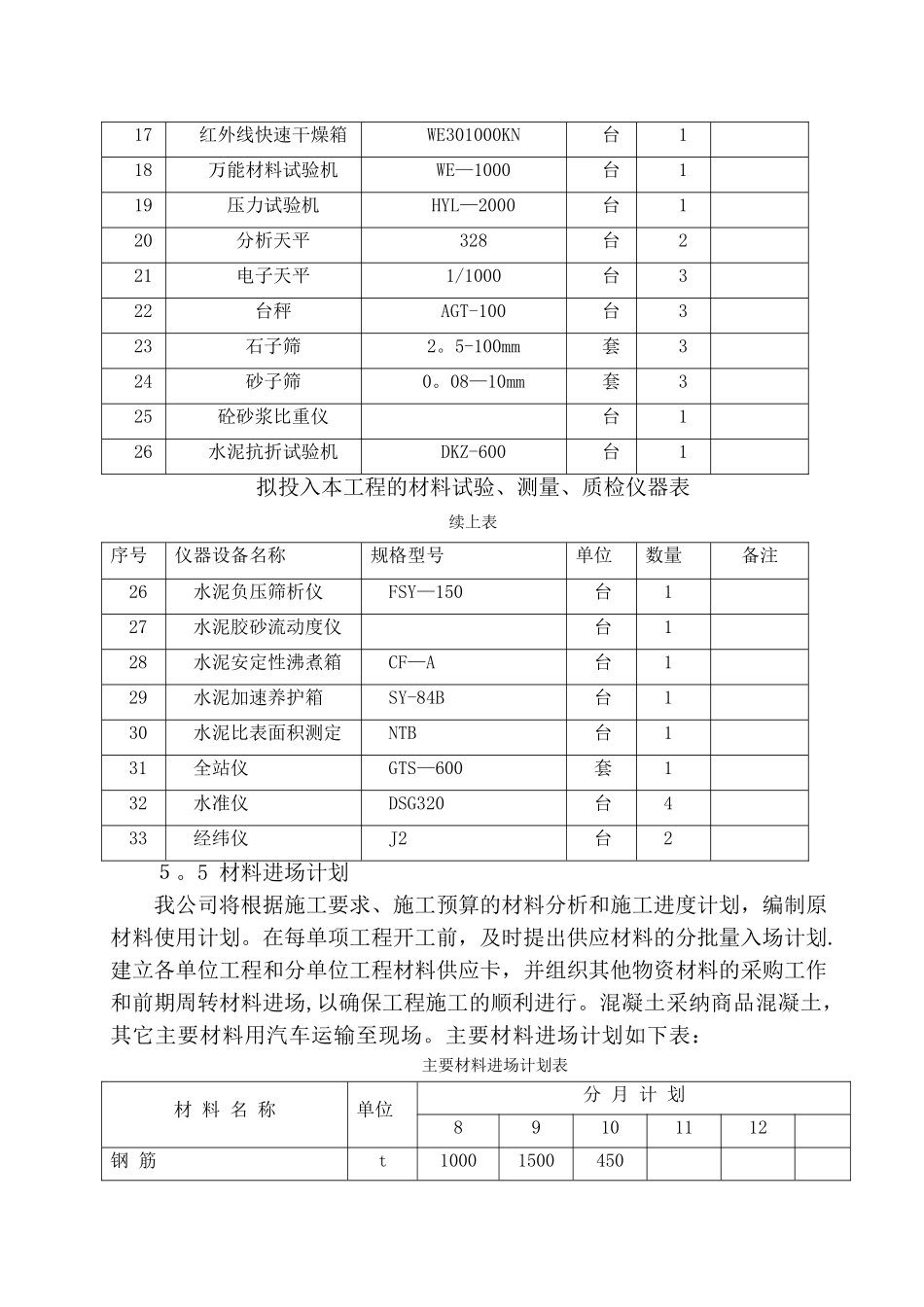

522电焊机BX2—30020天津20242523抽水机4DA-1820天津
