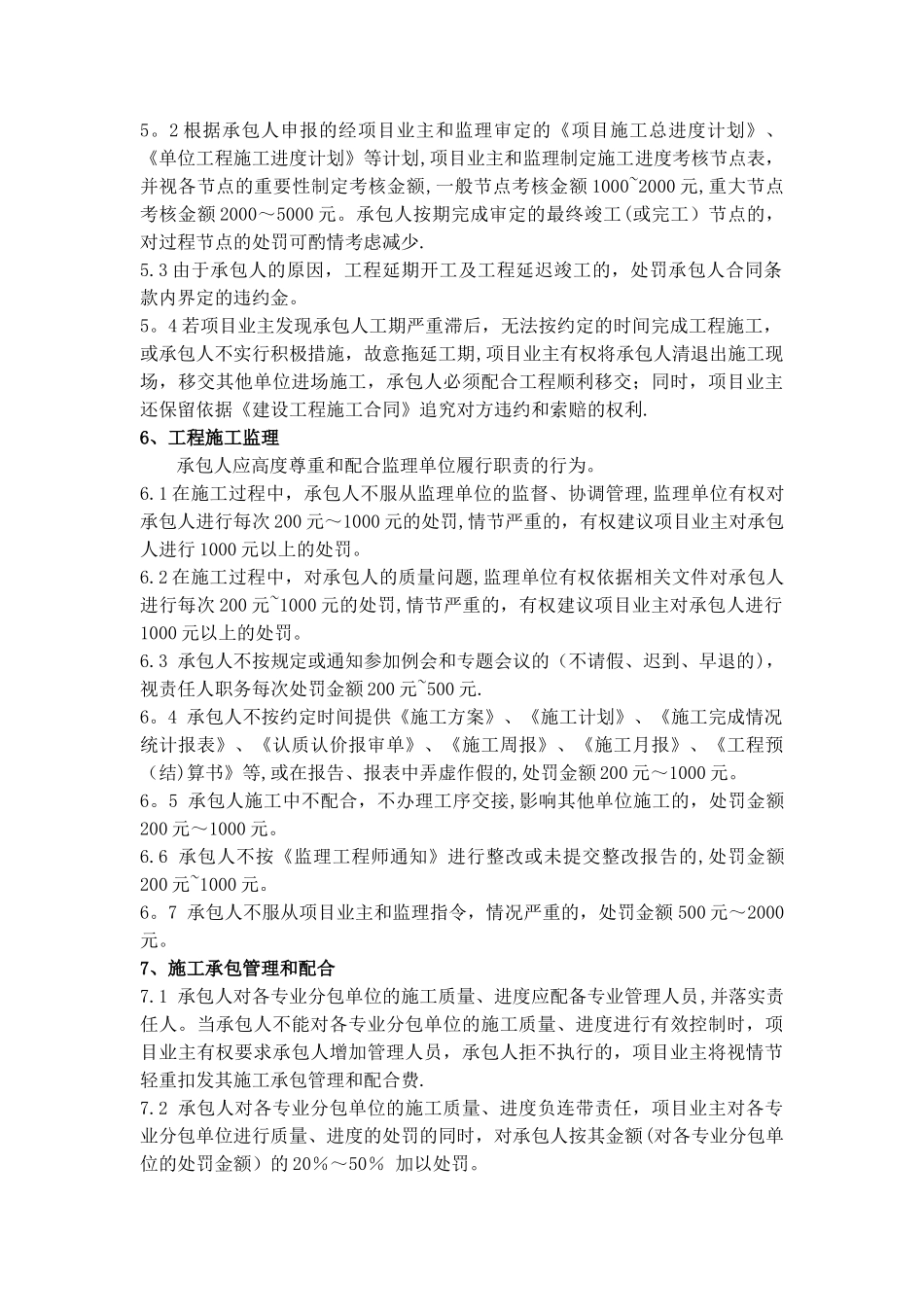

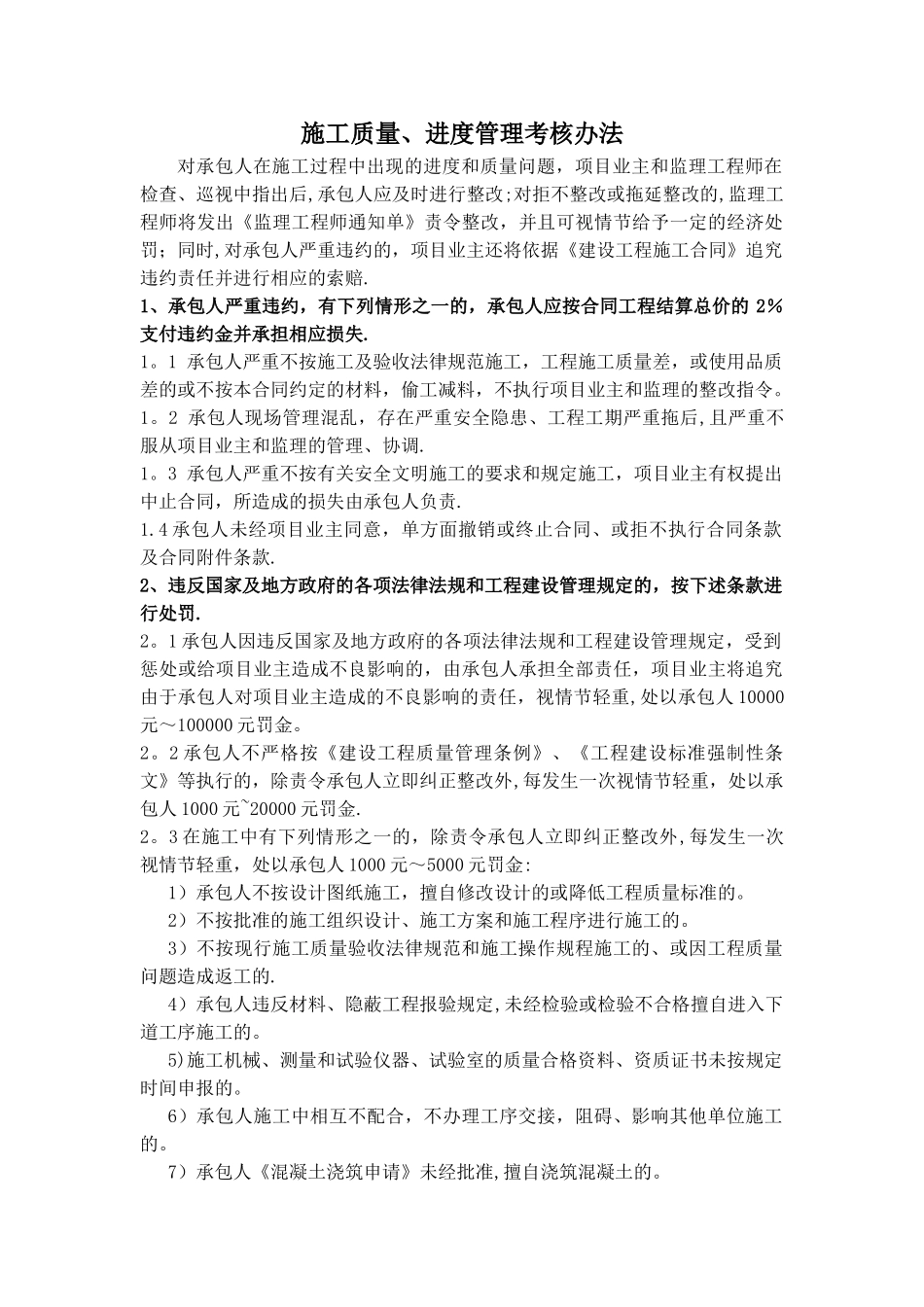

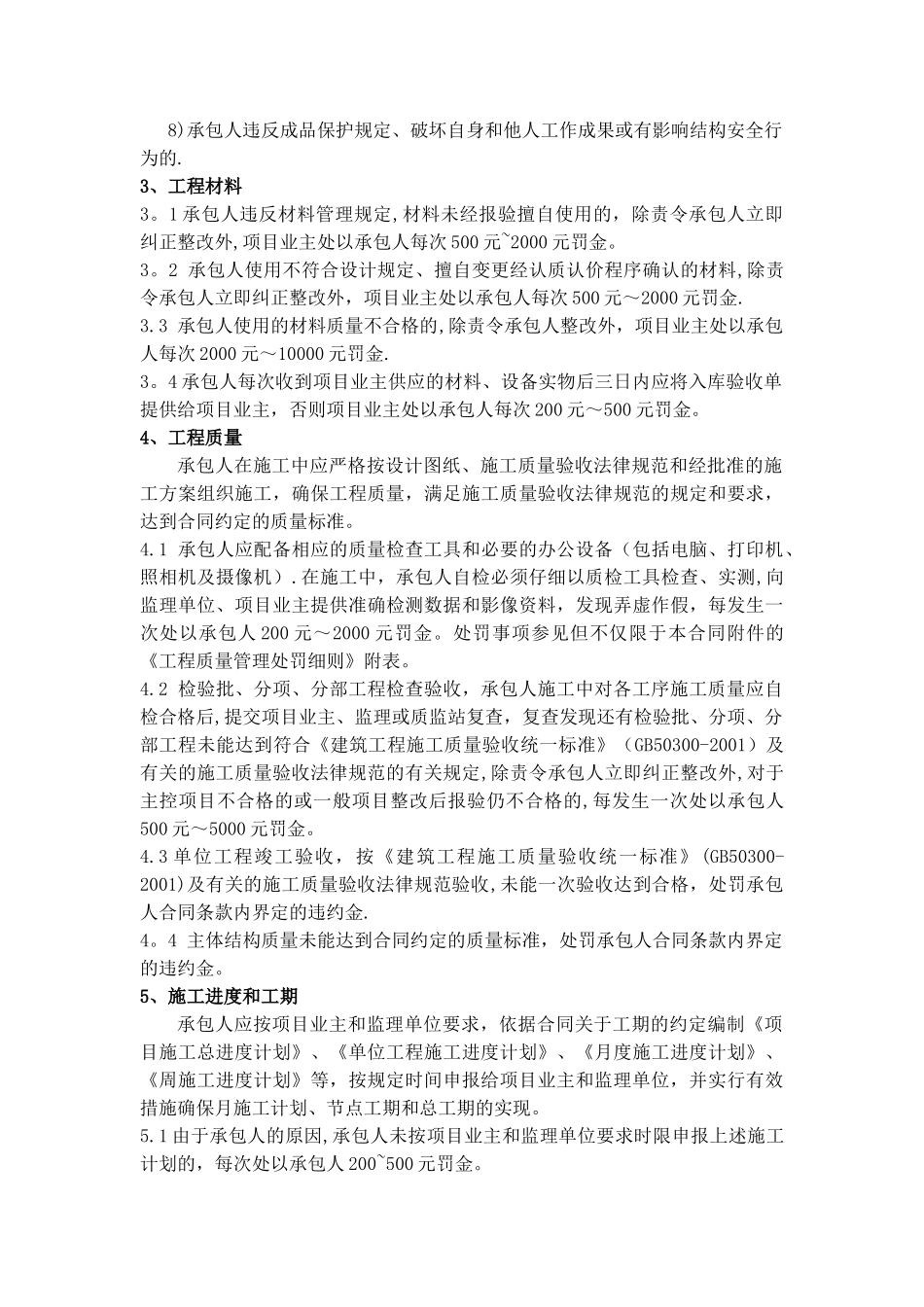

施工质量、进度管理考核办法对承包人在施工过程中出现的进度和质量问题,项目业主和监理工程师在检查、巡视中指出后,承包人应及时进行整改;对拒不整改或拖延整改的,监理工程师将发出《监理工程师通知单》责令整改,并且可视情节给予一定的经济处罚;同时,对承包人严重违约的,项目业主还将依据《建设工程施工合同》追究违约责任并进行相应的索赔
1、承包人严重违约,有下列情形之一的,承包人应按合同工程结算总价的 2%支付违约金并承担相应损失
1 承包人严重不按施工及验收法律规范施工,工程施工质量差,或使用品质差的或不按本合同约定的材料,偷工减料,不执行项目业主和监理的整改指令
2 承包人现场管理混乱,存在严重安全隐患、工程工期严重拖后,且严重不服从项目业主和监理的管理、协调
3 承包人严重不按有关安全文明施工的要求和规定施工,项目业主有权提出中止合同,所造成的损失由承包人负责
4 承包人未经项目业主同意,单方面撤销或终止合同、或拒不执行合同条款及合同附件条款
2、违反国家及地方政府的各项法律法规和工程建设管理规定的,按下述条款进行处罚
1 承包人因违反国家及地方政府的各项法律法规和工程建设管理规定,受到惩处或给项目业主造成不良影响的,由承包人承担全部责任,项目业主将追究由于承包人对项目业主造成的不良影响的责任,视情节轻重,处以承包人 10000元~100000 元罚金
2 承包人不严格按《建设工程质量管理条例》、《工程建设标准强制性条文》等执行的,除责令承包人立即纠正整改外,每发生一次视情节轻重,处以承包人 1000 元~20000 元罚金
3 在施工中有下列情形之一的,除责令承包人立即纠正整改外,每发生一次视情节轻重,处以承包人 1000 元~5000 元罚金:1)承包人不按设计图纸施工,擅自修改设计的或降低工程质量标准的
2)不按批准的施工组织设计、施工方案和施工
