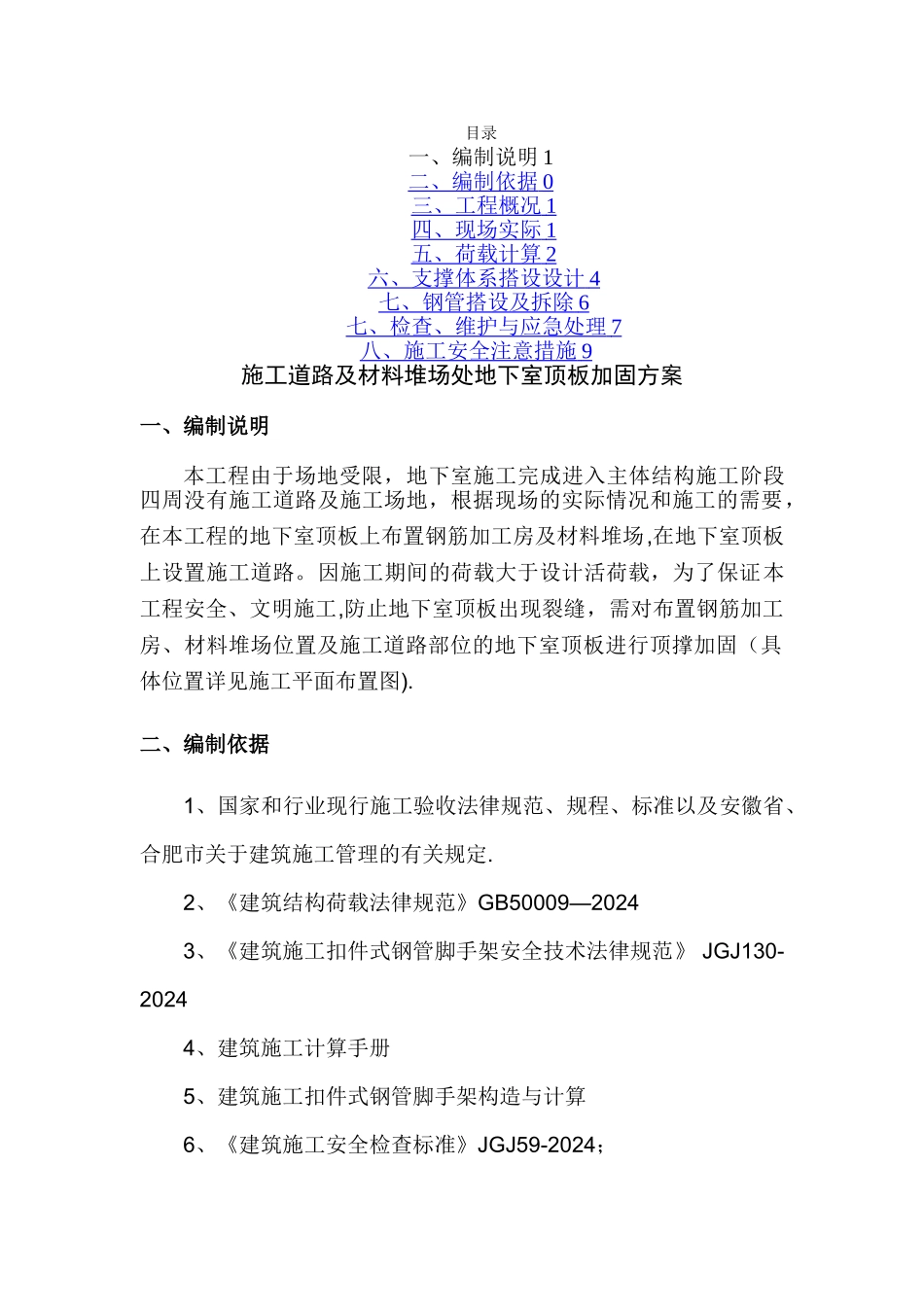

目录一、编制说明 1二、编制依据 0 三、工程概况 1 四、现场实际 1 五、荷载计算 2 六、支撑体系搭设设计 4 七、钢管搭设及拆除 6 七、检查、维护与应急处理 7 八、施工安全注意措施 9 施工道路及材料堆场处地下室顶板加固方案一、编制说明本工程由于场地受限,地下室施工完成进入主体结构施工阶段四周没有施工道路及施工场地,根据现场的实际情况和施工的需要,在本工程的地下室顶板上布置钢筋加工房及材料堆场,在地下室顶板上设置施工道路
因施工期间的荷载大于设计活荷载,为了保证本工程安全、文明施工,防止地下室顶板出现裂缝,需对布置钢筋加工房、材料堆场位置及施工道路部位的地下室顶板进行顶撑加固(具体位置详见施工平面布置图)
二、编制依据1、国家和行业现行施工验收法律规范、规程、标准以及安徽省、合肥市关于建筑施工管理的有关规定

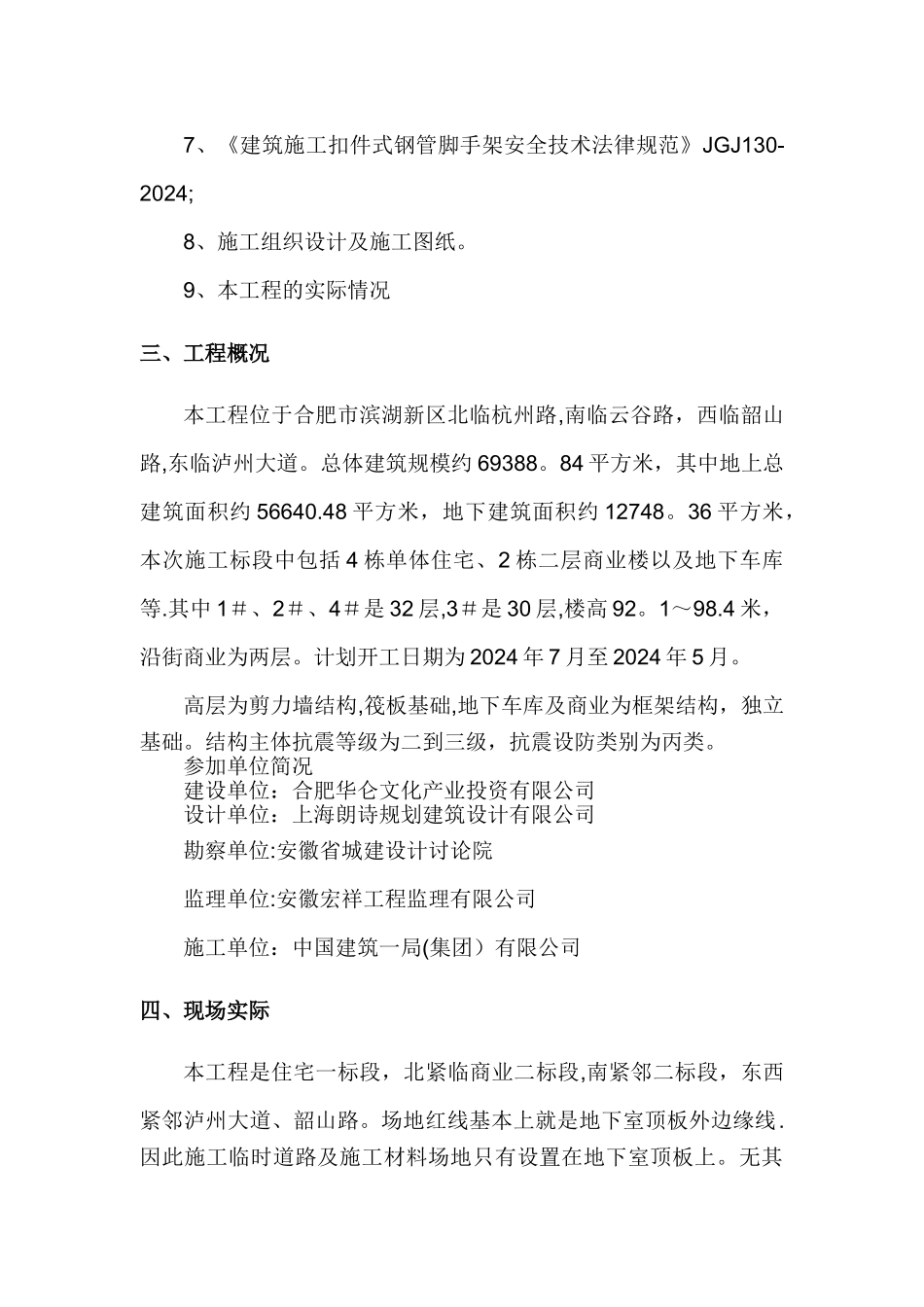

2、《建筑结构荷载法律规范》GB50009—20243、《建筑施工扣件式钢管脚手架安全技术法律规范》 JGJ130-20244、建筑施工计算手册5、建筑施工扣件式钢管脚手架构造与计算 6、《建筑施工安全检查标准》JGJ59-2024;7、《建筑施工扣件式钢管脚手架安全技术法律规范》JGJ130-2024;8、施工组织设计及施工图纸
9、本工程的实际情况三、工程概况本工程位于合肥市滨湖新区北临杭州路,南临云谷路,西临韶山路,东临泸州大道
总体建筑规模约 69388
84 平方米,其中地上总建筑面积约 56640
48 平方米,地下建筑面积约 12748
36 平方米,本次施工标段中包括 4 栋单体住宅、2 栋二层商业楼以及地下车库等
其中 1#、2#、4#是 32 层,3#是 30 层,楼高 92
4 米,沿街商业为两层
计划开工日期为 2024 年 7 月至 2024 年 5 月
高层为剪力墙结构,筏板基础,地下车库及商业为框架结构,独立基础
