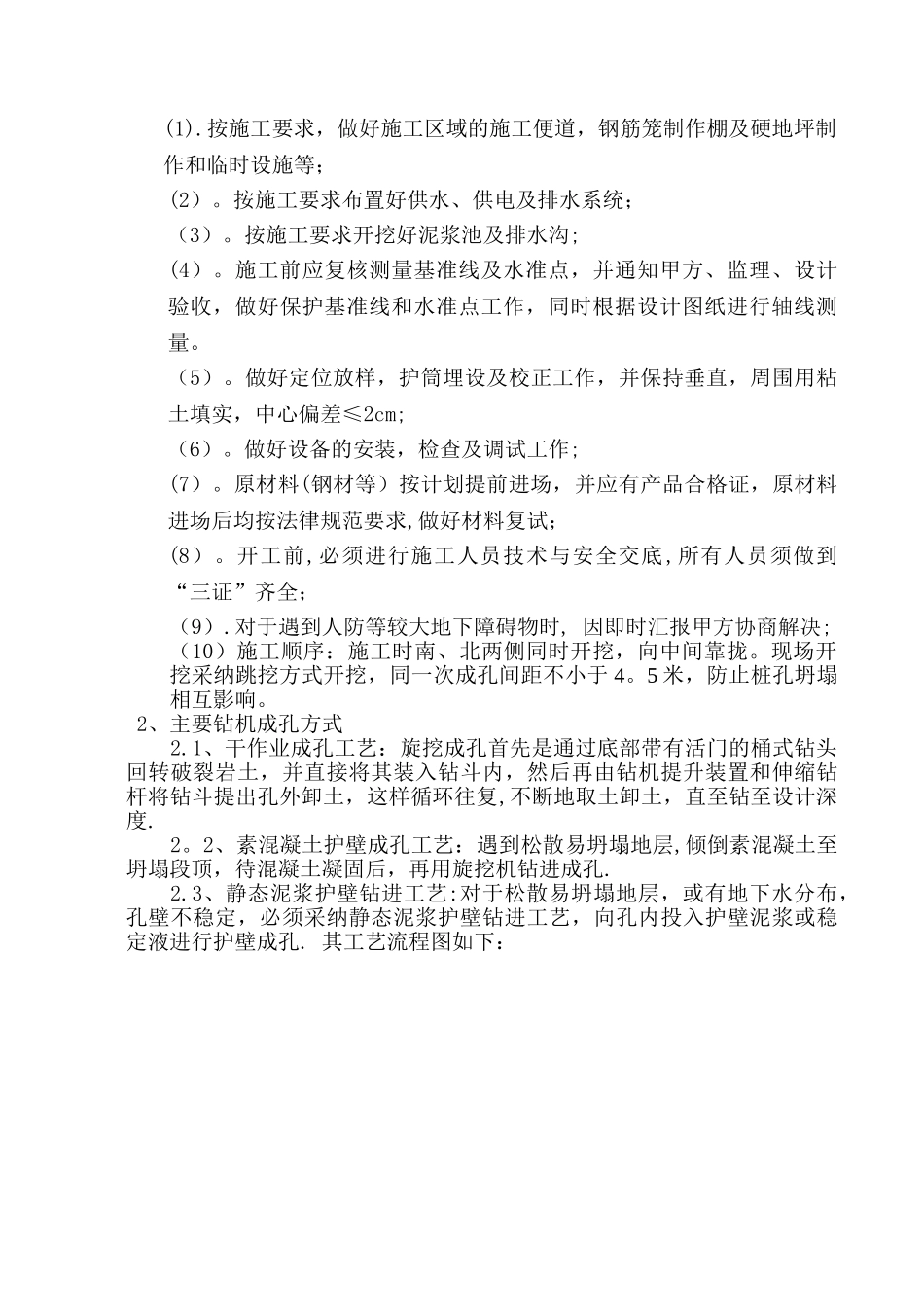

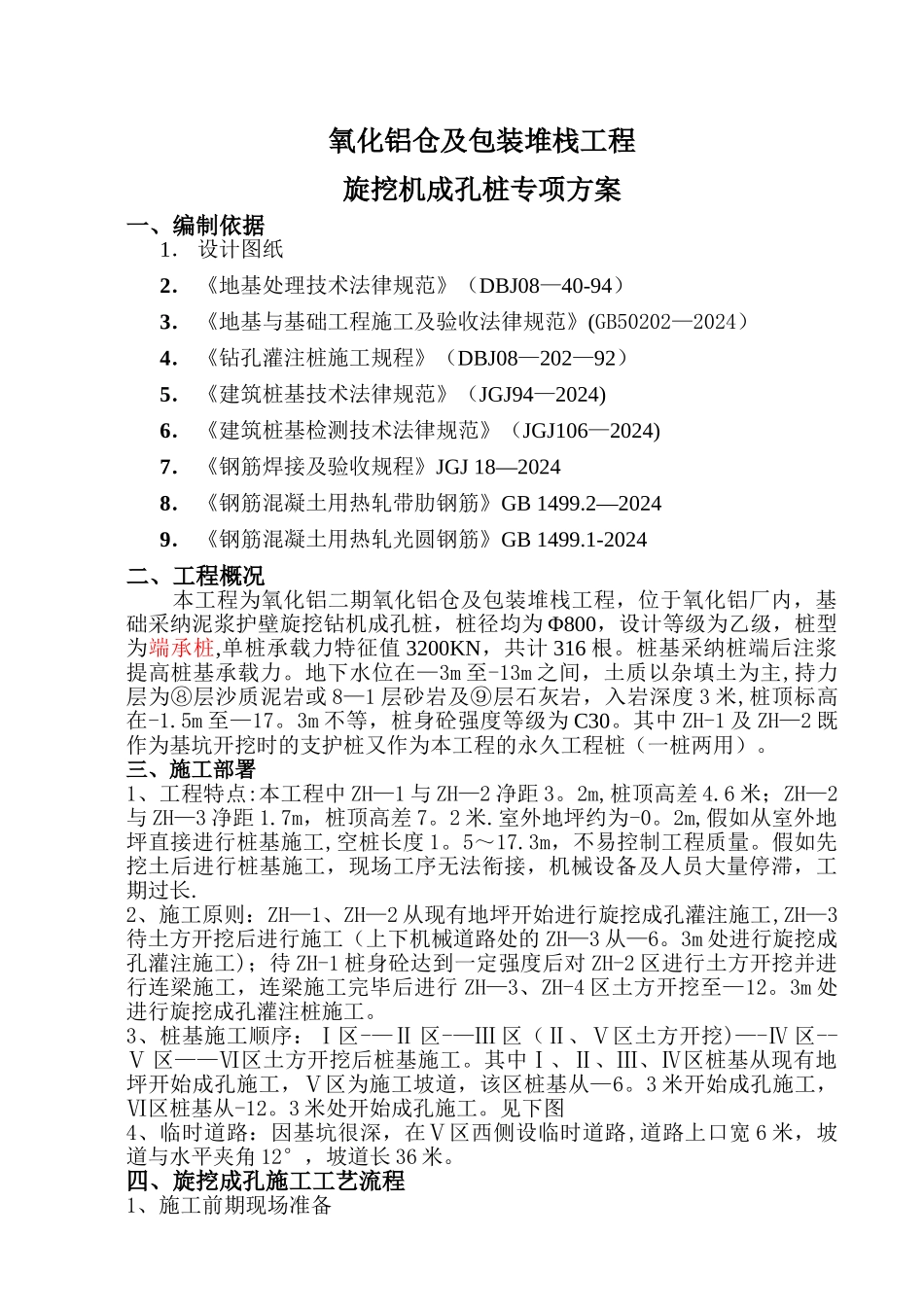

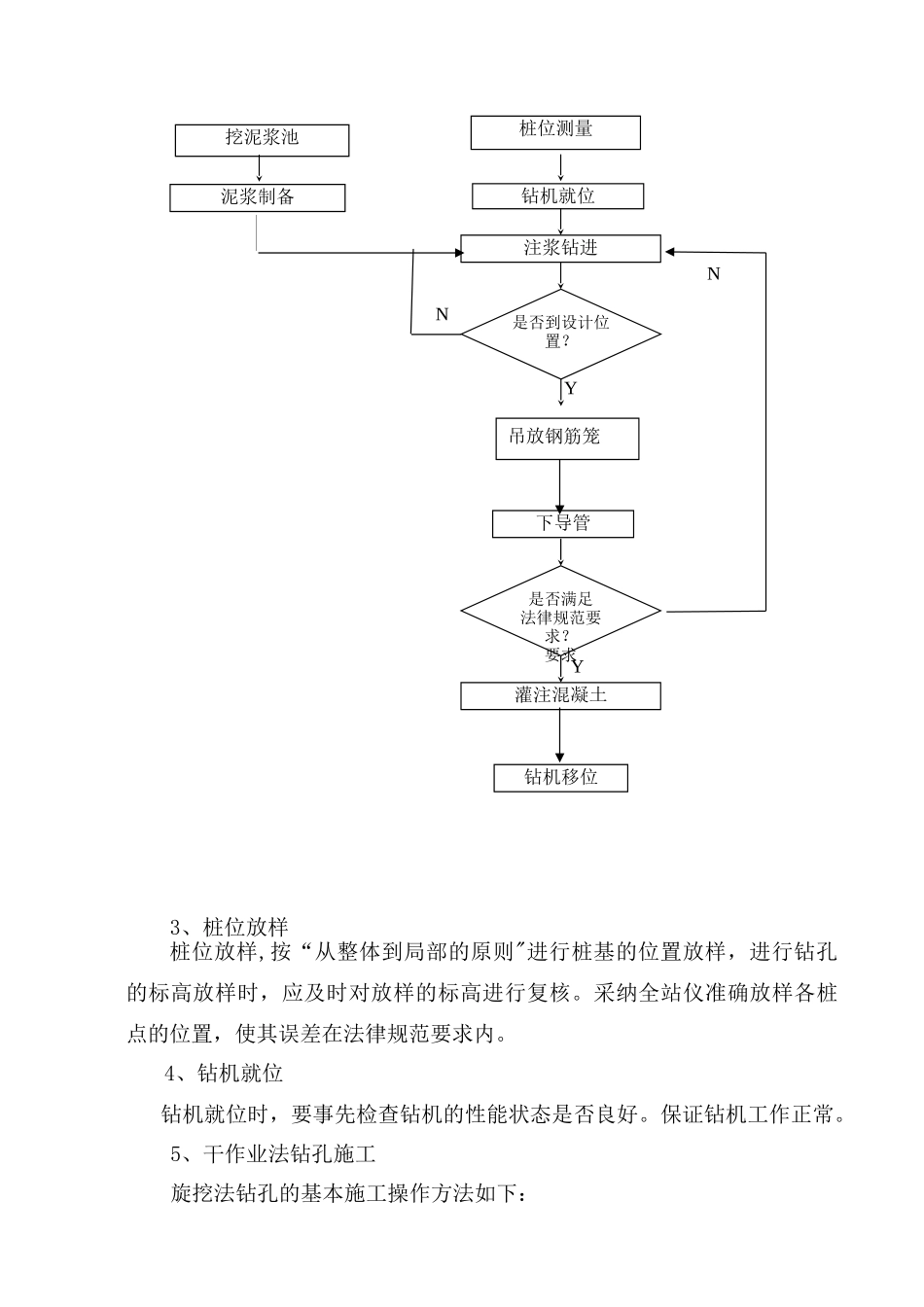

氧化铝仓及包装堆栈工程旋挖机成孔桩专项方案一、编制依据1. 设计图纸2. 《地基处理技术法律规范》(DBJ08—40-94)3. 《地基与基础工程施工及验收法律规范》(GB50202—2024)4. 《钻孔灌注桩施工规程》(DBJ08—202—92)5. 《建筑桩基技术法律规范》(JGJ94—2024)6. 《建筑桩基检测技术法律规范》(JGJ106—2024)7. 《钢筋焊接及验收规程》JGJ 18—20248. 《钢筋混凝土用热轧带肋钢筋》GB 1499.2—20249. 《钢筋混凝土用热轧光圆钢筋》GB 1499.1-2024二、工程概况本工程为氧化铝二期氧化铝仓及包装堆栈工程,位于氧化铝厂内,基础采纳泥浆护壁旋挖钻机成孔桩,桩径均为 Φ800,设计等级为乙级,桩型为端承桩,单桩承载力特征值 3200KN,共计 316 根。桩基采纳桩端后注浆提高桩基承载力。地下水位在—3m 至-13m 之间,土质以杂填土为主,持力层为⑧层沙质泥岩或 8—1 层砂岩及⑨层石灰岩,入岩深度 3 米,桩顶标高在-1.5m 至—17。3m 不等,桩身砼强度等级为 C30。其中 ZH-1 及 ZH—2 既作为基坑开挖时的支护桩又作为本工程的永久工程桩(一桩两用)。三、施工部署1、工程特点:本工程中 ZH—1 与 ZH—2 净距 3。2m,桩顶高差 4.6 米;ZH—2与 ZH—3 净距 1.7m,桩顶高差 7。2 米.室外地坪约为-0。2m,假如从室外地坪直接进行桩基施工,空桩长度 1。5~17.3m,不易控制工程质量。假如先挖土后进行桩基施工,现场工序无法衔接,机械设备及人员大量停滞,工期过长.2、施工原则:ZH—1、ZH—2 从现有地坪开始进行旋挖成孔灌注施工,ZH—3待土方开挖后进行施工(上下机械道路处的 ZH—3 从—6。3m 处进行旋挖成孔灌注施工);待 ZH-1 桩身砼达到一定强度后对 ZH-2 区进行土方开挖并进行连梁施工,连梁施工完毕后进行 ZH—3、ZH-4 区土方开挖至—12。3m 处进行旋挖成孔灌注桩施工。3、桩基施工顺序:Ⅰ区-—Ⅱ 区-—Ⅲ 区(Ⅱ、Ⅴ区土方开挖)—-Ⅳ 区--Ⅴ 区——Ⅵ区土方开挖后桩基施工。其中Ⅰ、Ⅱ、Ⅲ、Ⅳ区桩基从现有地坪开始成孔施工,Ⅴ区为施工坡道,该区桩基从—6。3 米开始成孔施工,Ⅵ区桩基从-12。3 米处开始成孔施工。见下图4、临时道路:因基坑很深,在Ⅴ区西侧设临时道路,道路上口宽 6 米,坡道与水平夹角 12°,坡道长 36 米。四、旋挖成孔施工工艺流程1、施工前期现场准备(1).按施工要求,做好施工区域的施工便道,钢筋笼制作棚及硬地坪制作和临时设施等;(2)。按施...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

旋挖机成孔桩专项方案

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
