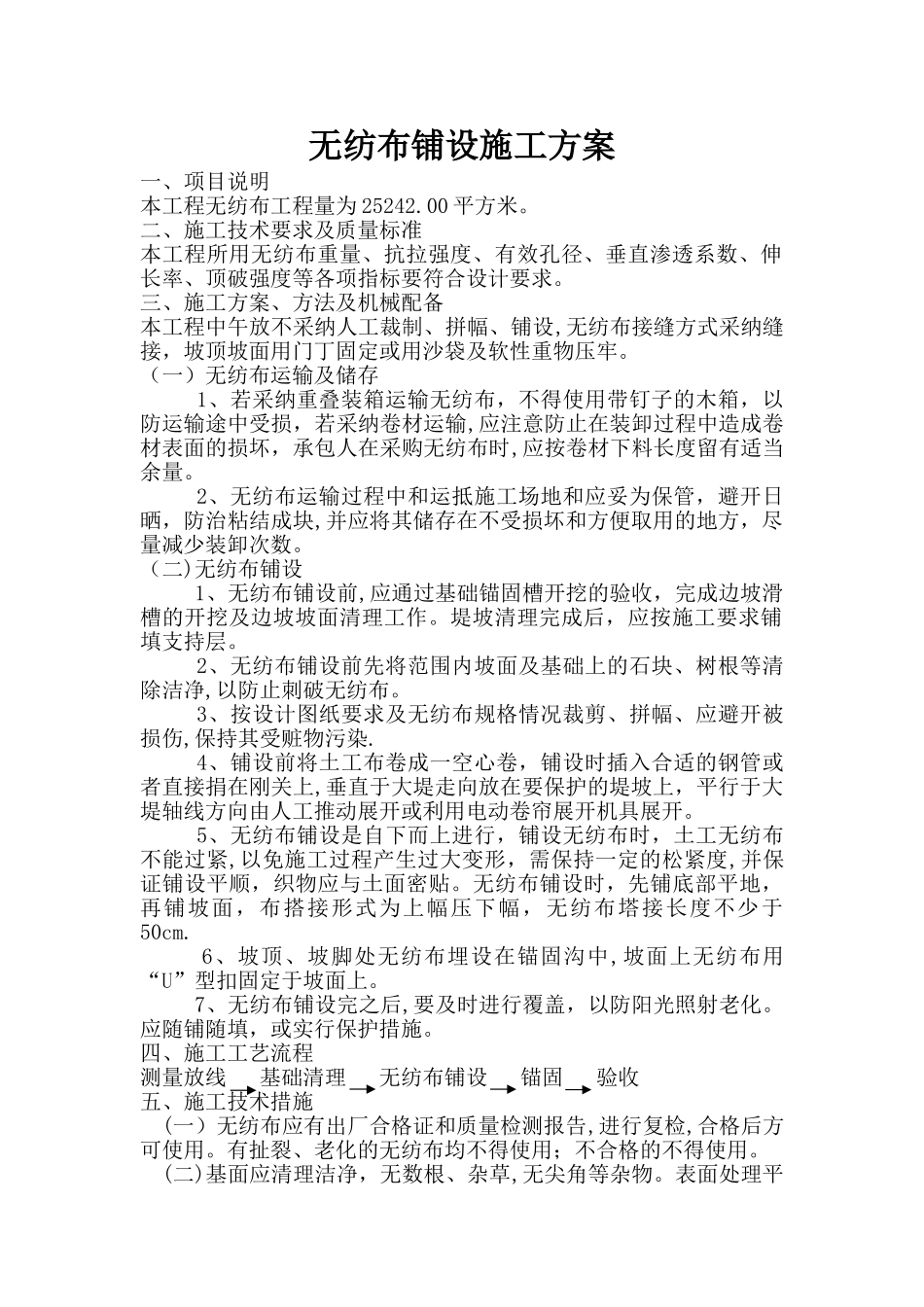

无纺布铺设施工方案一、项目说明本工程无纺布工程量为 25242
00 平方米
二、施工技术要求及质量标准本工程所用无纺布重量、抗拉强度、有效孔径、垂直渗透系数、伸长率、顶破强度等各项指标要符合设计要求
三、施工方案、方法及机械配备本工程中午放不采纳人工裁制、拼幅、铺设,无纺布接缝方式采纳缝接,坡顶坡面用门丁固定或用沙袋及软性重物压牢
(一)无纺布运输及储存 1、若采纳重叠装箱运输无纺布,不得使用带钉子的木箱,以防运输途中受损,若采纳卷材运输,应注意防止在装卸过程中造成卷材表面的损坏,承包人在采购无纺布时,应按卷材下料长度留有适当余量
2、无纺布运输过程中和运抵施工场地和应妥为保管,避开日晒,防治粘结成块,并应将其储存在不受损坏和方便取用的地方,尽量减少装卸次数
(二)无纺布铺设 1、无纺布铺设前,应通过基础锚固槽开挖的验收,完成边坡滑槽的开挖及边坡坡面清理工作
堤坡清理完成后,应按施工要求铺填支持层
2、无纺布铺设前先将范围内坡面及基础上的石块、树根等清除洁净,以防止刺破无纺布
3、按设计图纸要求及无纺布规格情况裁剪、拼幅、应避开被损伤,保持其受赃物污染
4、铺设前将土工布卷成一空心卷,铺设时插入合适的钢管或者直接捐在刚关上,垂直于大堤走向放在要保护的堤坡上,平行于大堤轴线方向由人工推动展开或利用电动卷帘展开机具展开
5、无纺布铺设是自下而上进行,铺设无纺布时,土工无纺布不能过紧,以免施工过程产生过大变形,需保持一定的松紧度,并保证铺设平顺,织物应与土面密贴
无纺布铺设时,先铺底部平地,再铺坡面,布搭接形式为上幅压下幅,无纺布塔接长度不少于50cm
6、坡顶、坡脚处无纺布埋设在锚固沟中,坡面上无纺布用“U”型扣固定于坡面上
7、无纺布铺设完之后,要及时进行覆盖,以防阳光照射老化
应随铺随填,或实行保护措施
四、施工工艺流程测量放线 基础清理 无纺布铺设 锚固
