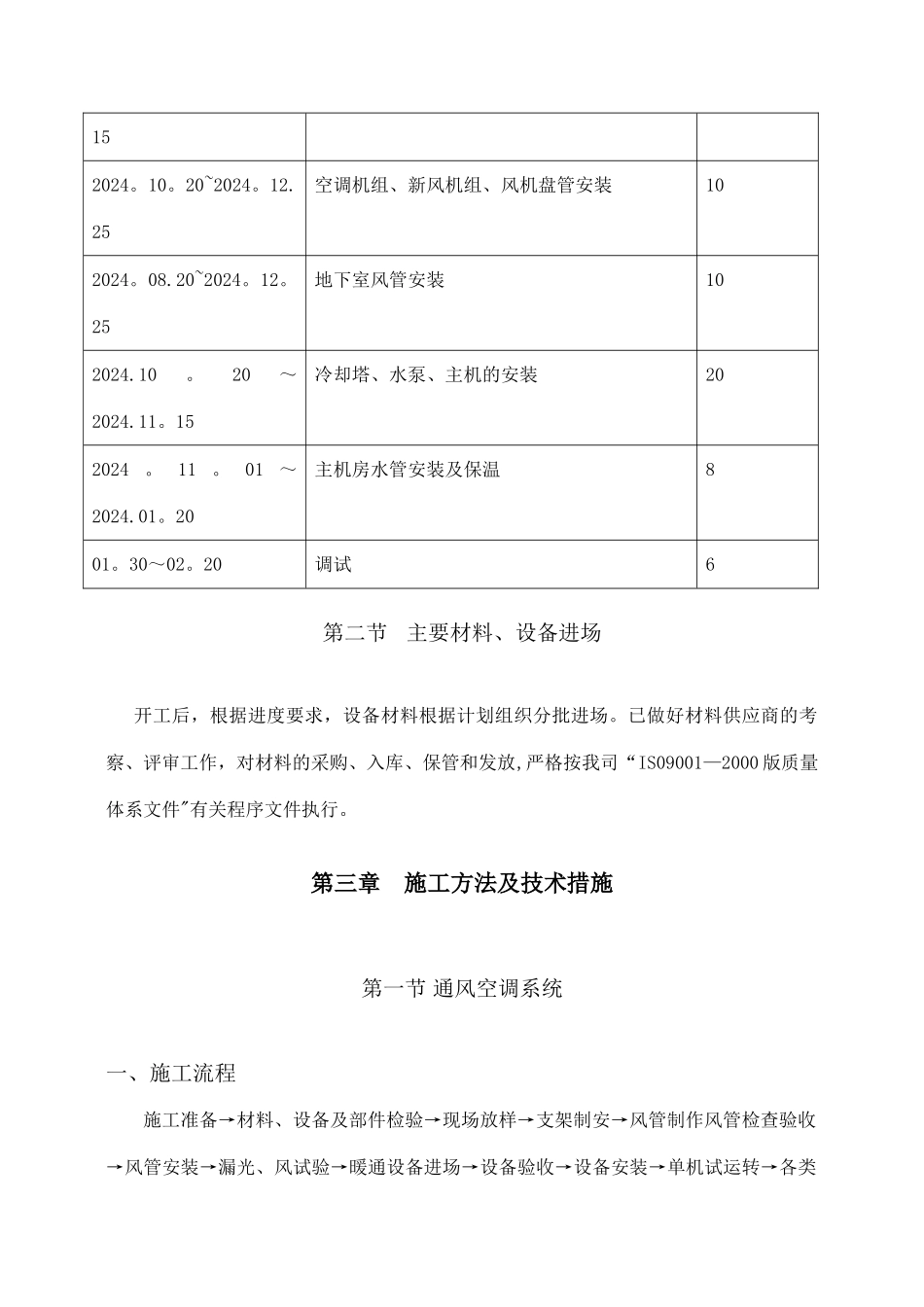

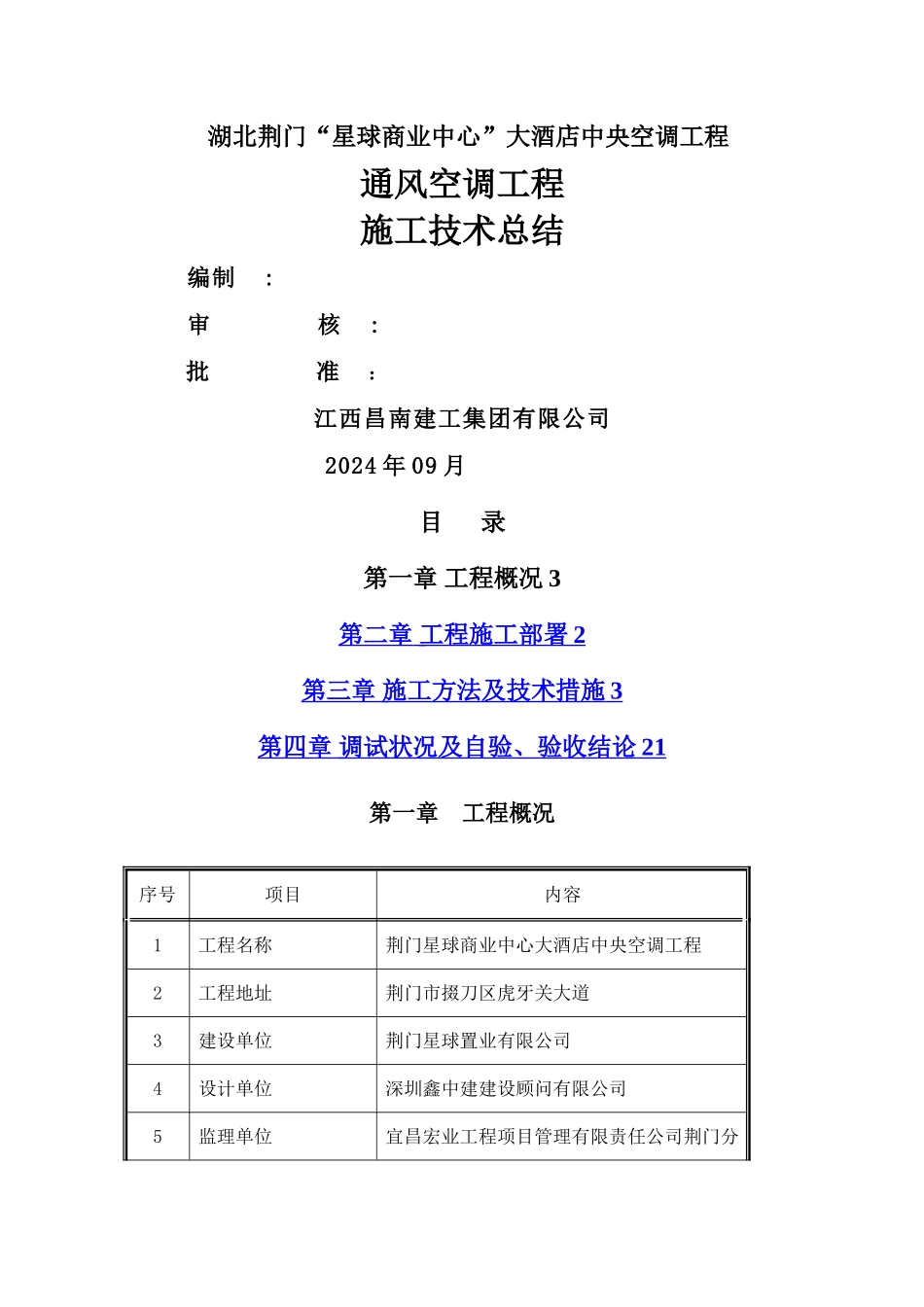

湖北荆门“星球商业中心”大酒店中央空调工程通风空调工程施工技术总结编制 :审 核 :批 准 :江西昌南建工集团有限公司2024 年 09 月目 录第一章 工程概况 3第二章 工程施工部署 2 第三章 施工方法及技术措施 3 第四章 调试状况及自验、验收结论 21 第一章 工程概况序号项目内容1工程名称荆门星球商业中心大酒店中央空调工程2工程地址荆门市掇刀区虎牙关大道3建设单位荆门星球置业有限公司4设计单位深圳鑫中建建设顾问有限公司5监理单位宜昌宏业工程项目管理有限责任公司荆门分公司7施工承包单位江西昌南建设集团有限公司9工程造价 6500000.00 元10合同承包范围中央空调工程11结算方式按月进度情况结算12定额工期200 天13质量目标(等级)质量合格工程我司承包星球商业中心大酒店中央空调,主要采纳风机盘管机组进行供冷,新风采纳空气处理机进行供冷,设计布局好;制冷机房位于地下 2 层;此项空调工程设立有 5 台全热交换机组,主机采纳热回收螺杆机组,夏天生活用水有主机热回收系统直接供应,所有末端设备都配有电动阀,冷冻水系统水泵采纳变频装置,达到节能的最大效果.第二章 工程施工部署第一节 劳动力安排从开工日到工程完工期的劳动力部署情况如下:时间(年。月。日)施工内容施工人数2024.04。11~2024.01。13地上部分风管及支吊架的制作安装252024。04。11~2024.12.20地上部分水管的安装152024。04。20~2024。01.风管及水管保温,8152024。10。20~2024。12.25空调机组、新风机组、风机盘管安装102024。08.20~2024。12。25地下室风管安装102024.10。20~2024.11。15冷却塔、水泵、主机的安装202024。11。01~2024.01。20主机房水管安装及保温801。30~02。20调试6第二节主要材料、设备进场开工后,根据进度要求,设备材料根据计划组织分批进场。已做好材料供应商的考察、评审工作,对材料的采购、入库、保管和发放,严格按我司“IS09001—2000 版质量体系文件"有关程序文件执行。第三章 施工方法及技术措施第一节 通风空调系统一、施工流程施工准备→材料、设备及部件检验→现场放样→支架制安→风管制作风管检查验收→风管安装→漏光、风试验→暖通设备进场→设备验收→设备安装→单机试运转→各类接口镶接→各类风口镶接→系统调试→中间验收1、空调机房设备安装工艺流程:测量、放线——基础处理与划线——设备就位与粗平——灌浆固定(调整与精平)--清洗与装配——管道连接--电气配合安装-—系统检测—-试运...
