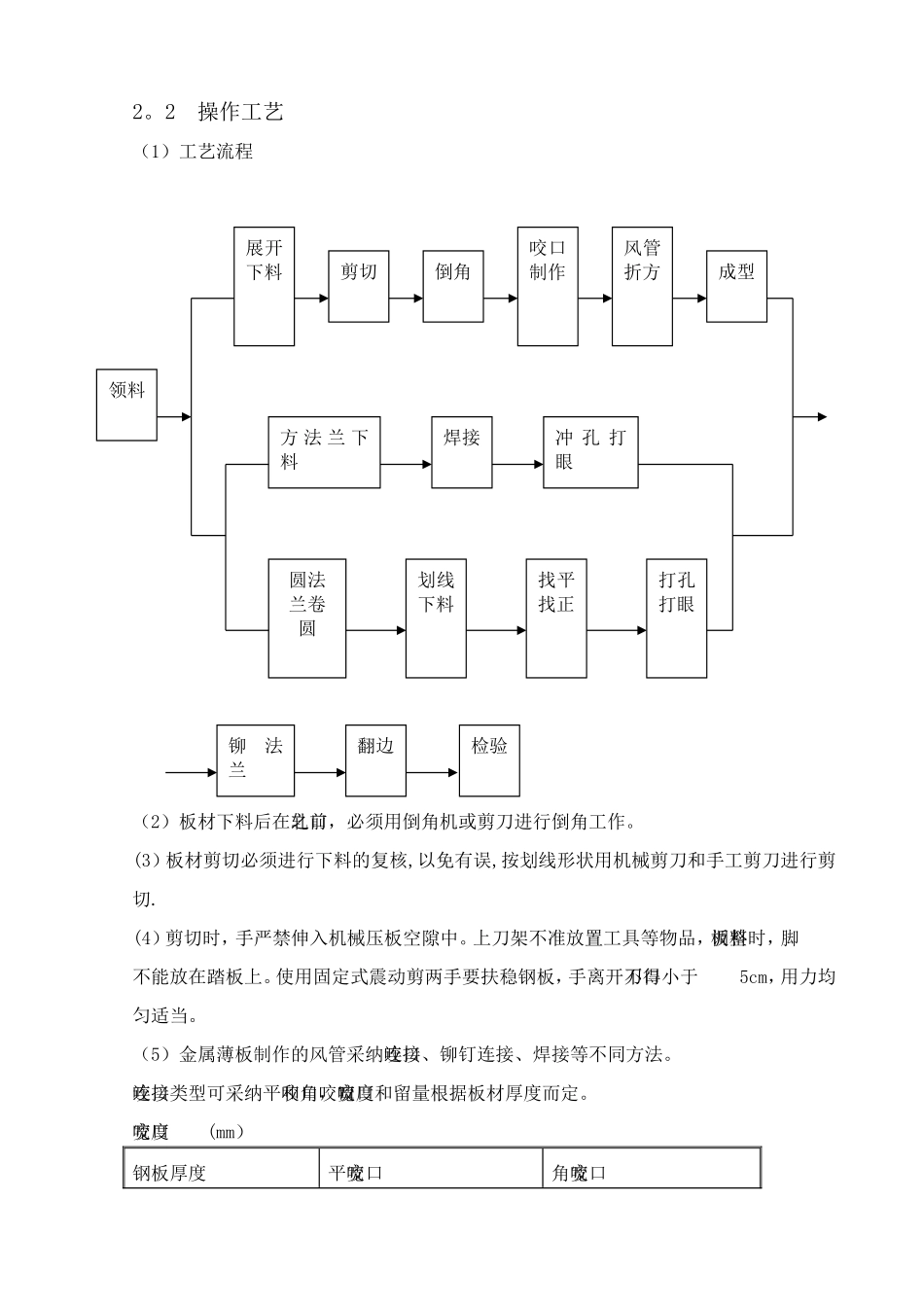

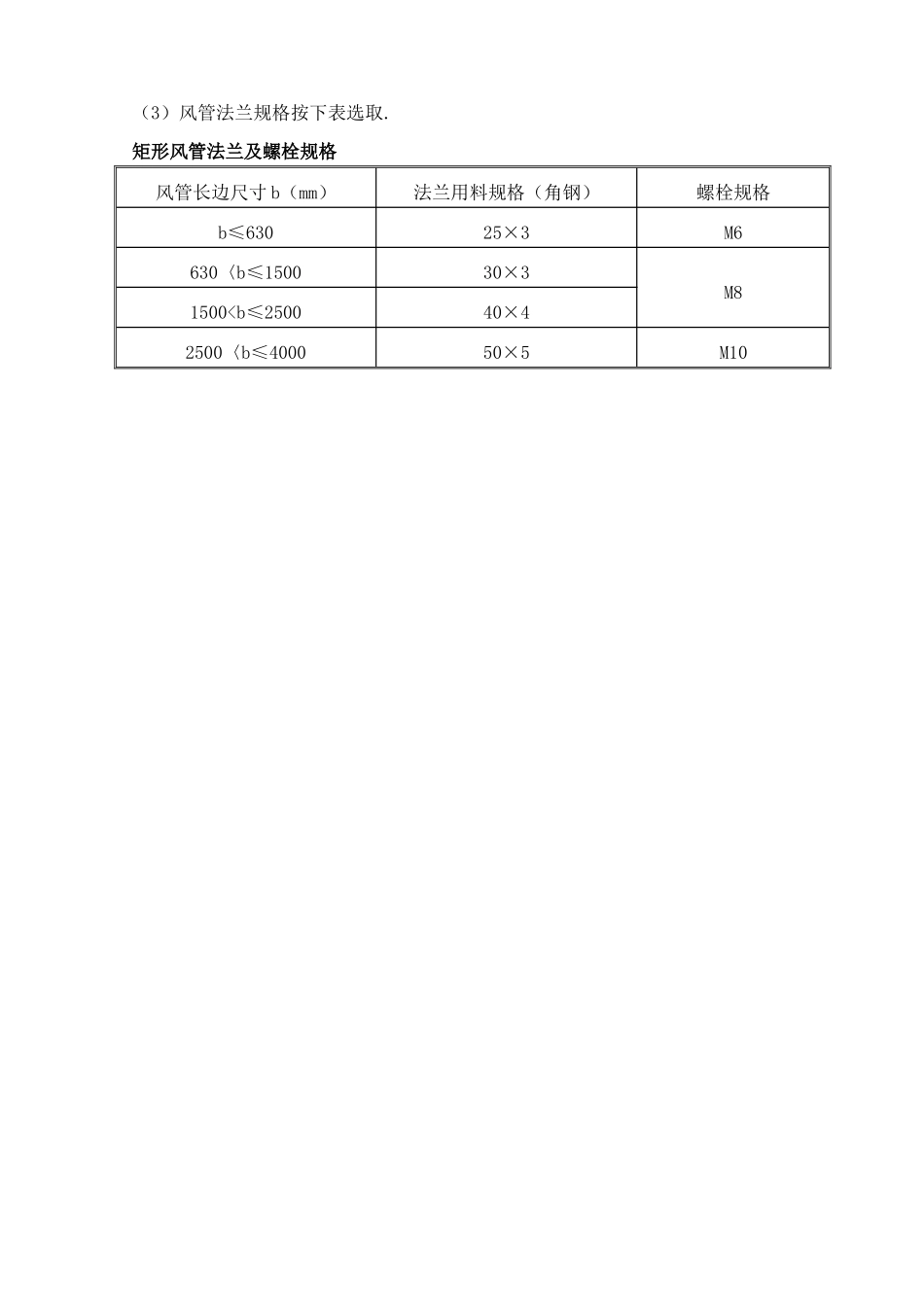

通风空调工程施工方案1 工艺流程1.1 通风工程施工工艺流程2 风管制作2。1 材料要求(1)所使用板材、型钢材料应具有出厂合格证书或质量鉴定文件。(2)制作风管及配件的镀锌钢板厚度应符合施工验收法律规范规定.风管板材厚度类 别风管直径或长边尺寸矩形风管中压低压系统高 压系 统80~3200。50。8340~4500。60.8480~6300。60。8670~10000.80。81120~12501。01.01320~20001。01。2施工准备阶段技术资料准备劳动力安排施工机具准备设备材料定货风管预制阶段风管加工法兰加工材料验收风管与法兰组装风管质量检验风管安装阶段预留预埋检查主干管安装支干管安装风口安装支吊架制安风管运输系统调试阶段设备试运转系统试运转风量测调验收竣工阶段系统验收移交技术资料整理各种记录整理做竣工图交工设备安装(3)风管法兰规格按下表选取.矩形风管法兰及螺栓规格风管长边尺寸 b(mm)法兰用料规格(角钢)螺栓规格b≤63025×3M6630〈b≤150030×3M81500
