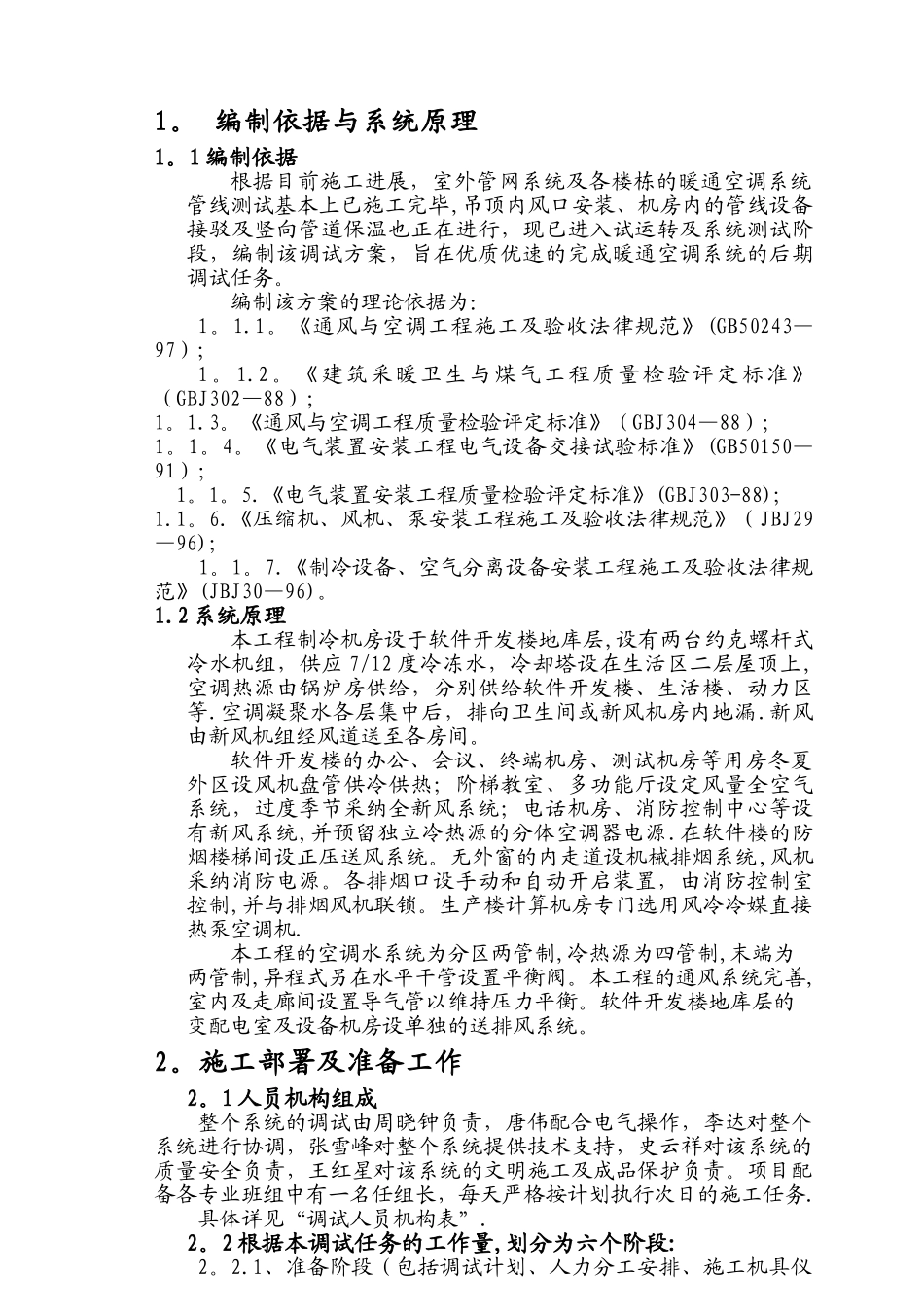

编制依据与系统原理1
1 编制依据根据目前施工进展,室外管网系统及各楼栋的暖通空调系统管线测试基本上已施工完毕,吊顶内风口安装、机房内的管线设备接驳及竖向管道保温也正在进行,现已进入试运转及系统测试阶段,编制该调试方案,旨在优质优速的完成暖通空调系统的后期调试任务
编制该方案的理论依据为:1
《通风与空调工程施工及验收法律规范》(GB50243—97);1
《建筑采暖卫生与煤气工程质量检验评定标准》(GBJ302—88);1
《通风与空调工程质量检验评定标准》(GBJ304—88);1
《电气装置安装工程电气设备交接试验标准》(GB50150—91);1
《电气装置安装工程质量检验评定标准》(GBJ303-88);1
《压缩机、风机、泵安装工程施工及验收法律规范》(JBJ29—96);1
《制冷设备、空气分离设备安装工程施工及验收法律规范》(JBJ30—96)
2 系统原理本工程制冷机房设于软件开发楼地库层,设有两台约克螺杆式冷水机组,供应 7/12 度冷冻水,冷却塔设在生活区二层屋顶上,空调热源由锅炉房供给,分别供给软件开发楼、生活楼、动力区等
空调凝聚水各层集中后,排向卫生间或新风机房内地漏
新风由新风机组经风道送至各房间
软件开发楼的办公、会议、终端机房、测试机房等用房冬夏外区设风机盘管供冷供热;阶梯教室、多功能厅设定风量全空气系统,过度季节采纳全新风系统;电话机房、消防控制中心等设有新风系统,并预留独立冷热源的分体空调器电源
在软件楼的防烟楼梯间设正压送风系统
无外窗的内走道设机械排烟系统,风机采纳消防电源
各排烟口设手动和自动开启装置,由消防控制室控制,并与排烟风机联锁
生产楼计算机房专门选用风冷冷媒直接热泵空调机
本工程的空调水系统为分区两管制,冷热源为四管制,末端为两管制,异程式另在水平干管设置
