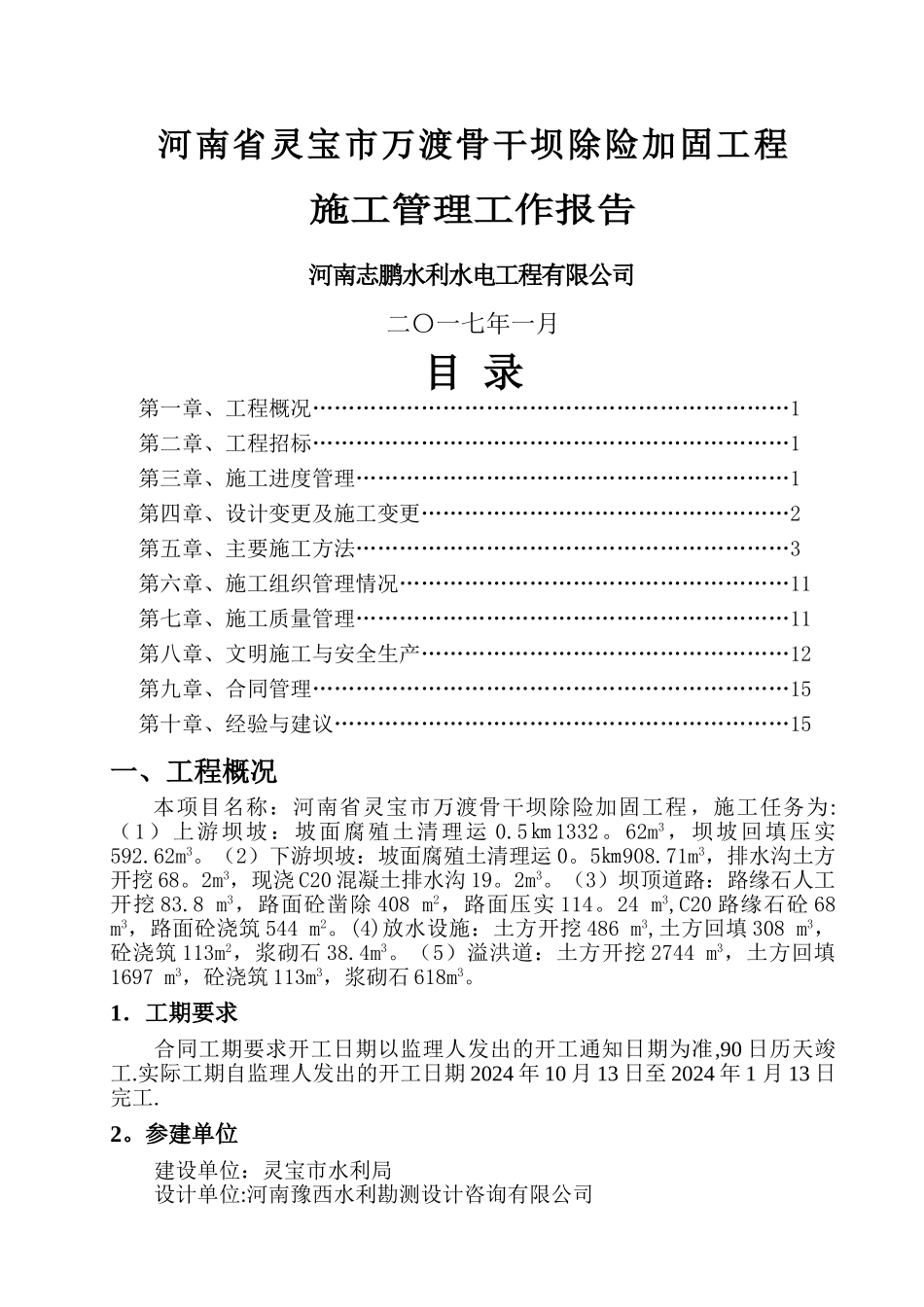

河南省灵宝市万渡骨干坝除险加固工程施工管理工作报告河南志鹏水利水电工程有限公司二〇一七年一月目 录第一章、工程概况…………………………………………………………1第二章、工程招标…………………………………………………………1第三章、施工进度管理……………………………………………………1第四章、设计变更及施工变更……………………………………………2第五章、主要施工方法……………………………………………………3第六章、施工组织管理情况………………………………………………11第七章、施工质量管理……………………………………………………11第八章、文明施工与安全生产……………………………………………12第九章、合同管理…………………………………………………………15第十章、经验与建议………………………………………………………15一、工程概况本项目名称:河南省灵宝市万渡骨干坝除险加固工程,施工任务为:(1)上游坝坡:坡面腐殖土清理运 0
5㎞1332
62m3,坝坡回填压实592
(2)下游坝坡:坡面腐殖土清理运 0
71m3,排水沟土方开挖 68
2m3,现浇 C20 混凝土排水沟 19
(3)坝顶道路:路缘石人工开挖 83
8 m3,路面砼凿除 408 m2,路面压实 114
24 m3,C20 路缘石砼 68 m3,路面砼浇筑 544 m2
(4)放水设施:土方开挖 486 m3,土方回填 308 m3,砼浇筑 113m2,浆砌石 38
(5)溢洪道:土方开挖 2744 m3,土方回填1697 m3,砼浇筑 113m3,浆砌石 618m3
1.工期要求合同工期要求开工日期以监理人发出的开工通知日期为准,90 日历天竣工
实际工期自监理人发出的开工日期 2024 年 10 月 13 日至 2024 年 1 月 13 日完工
参建单位建设单位
