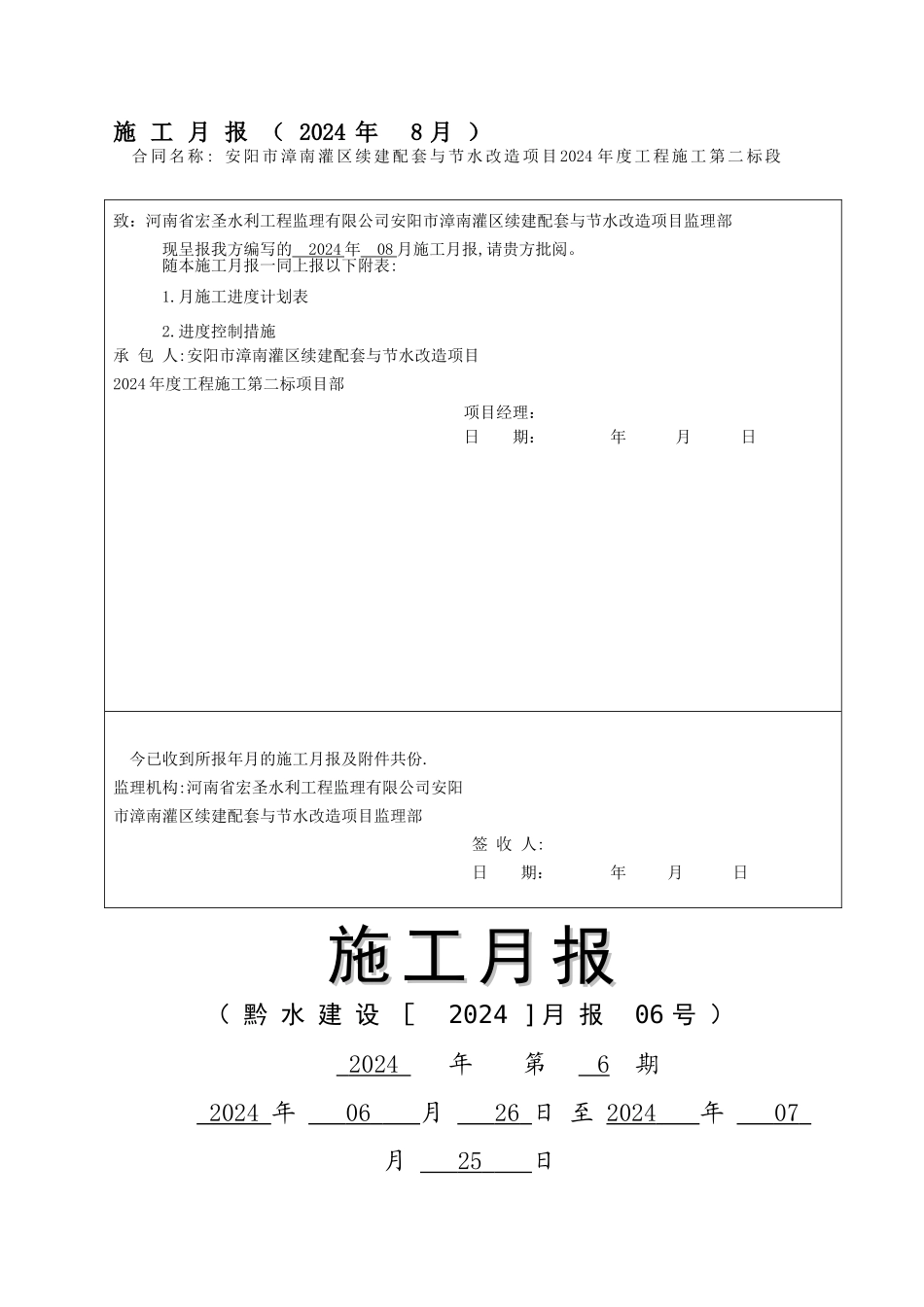

施 工 月 报 ( 2024 年 8 月 )合同名称: 安阳市漳南灌区续建配套与节水改造项目 2024 年度工程施工第二标段施工月报施工月报( 黔 水 建 设 [ 2024 ]月 报 06 号 ) 2024 年 第 6 期 2024 年 06 月 26 日 至 2024 年 07 月 25 日致:河南省宏圣水利工程监理有限公司安阳市漳南灌区续建配套与节水改造项目监理部现呈报我方编写的 2024 年 0 8 月施工月报,请贵方批阅
随本施工月报一同上报以下附表:1

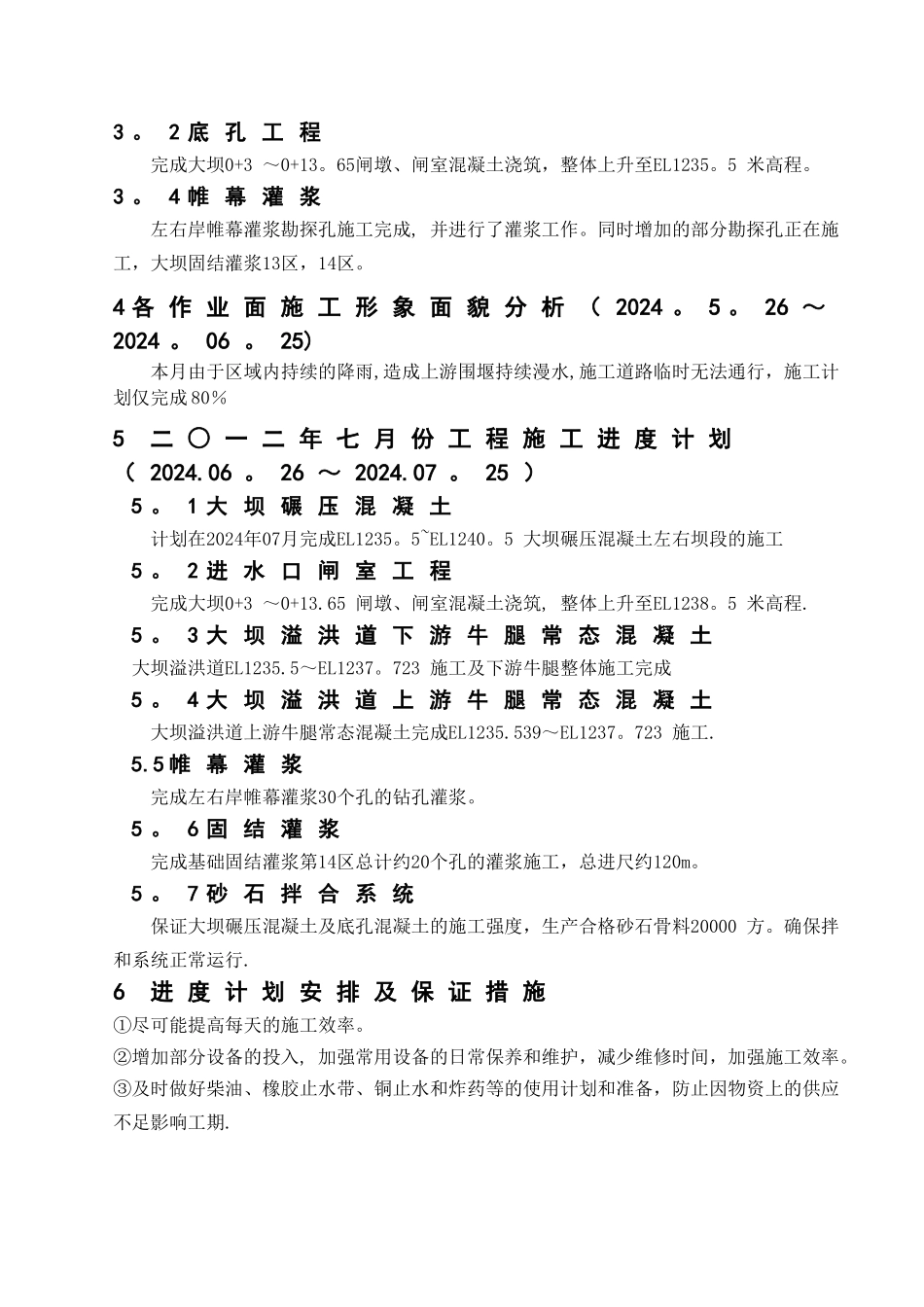

月施工进度计划表2
进度控制措施承 包 人:安阳市漳南灌区续建配套与节水改造项目2024 年度工程施工第二标项目部 项目经理: 日 期: 年 月 日 今已收到所报年月的施工月报及附件共份

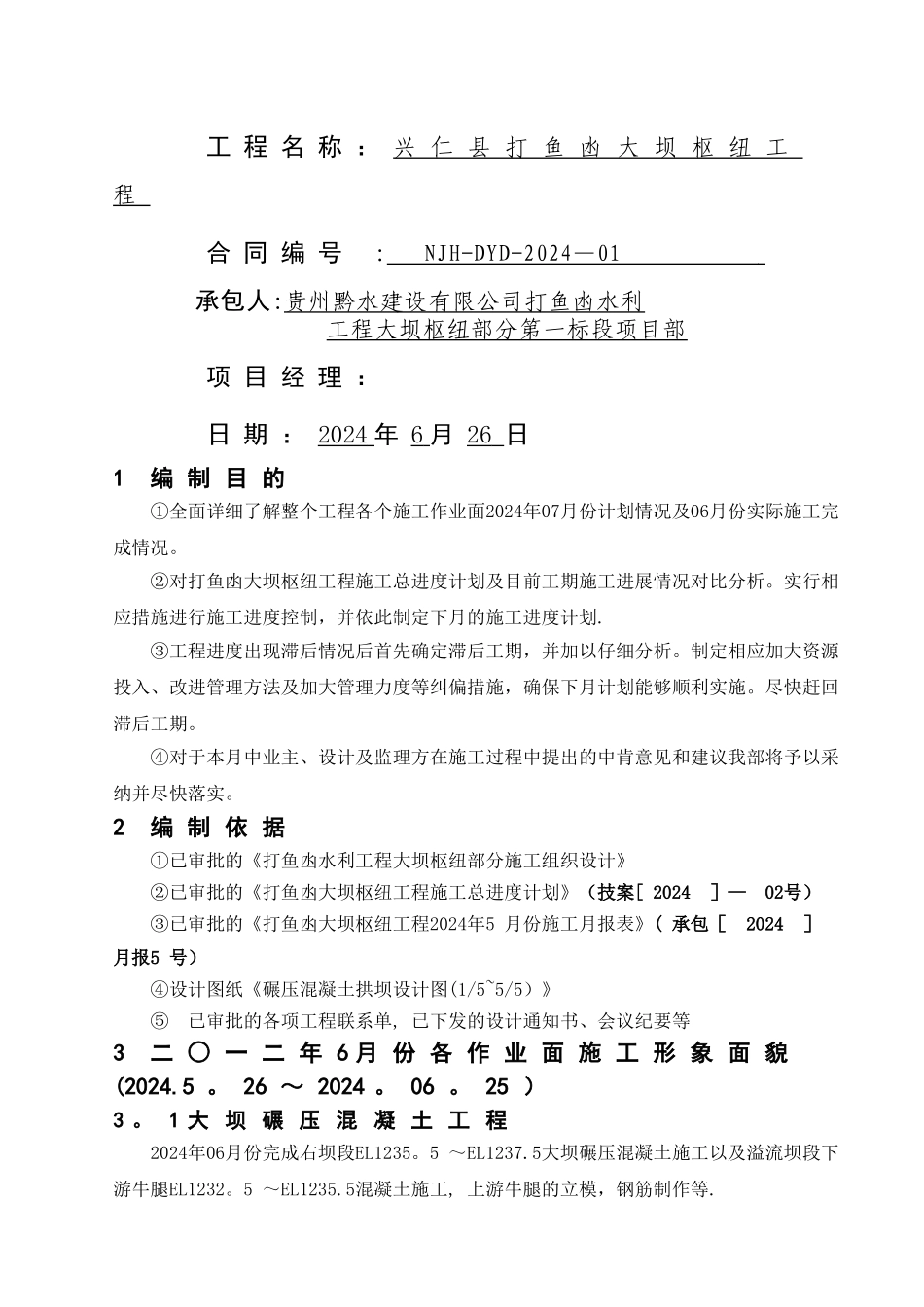

监理机构:河南省宏圣水利工程监理有限公司安阳市漳南灌区续建配套与节水改造项目监理部签 收 人: 日 期: 年 月 日工 程 名 称 : 兴 仁 县 打 鱼 凼 大 坝 枢 纽 工程合 同 编 号: NJH-DYD-2024—01 承包人:贵州黔水建设有限公司打鱼凼水利工程大坝枢纽部分第一标段项目部项 目 经 理 :日 期 : 2024 年 6 月 26 日1 编 制 目 的①全面详细了解整个工程各个施工作业面2024年07月份计划情况及06月份实际施工完成情况
②对打鱼凼大坝枢纽工程施工总进度计划及目前工期施工进展情况对比分析
实行相应措施进行施工进度控制,并依此制定下月的施工进度计划
③工程进度出现滞后情况后首先确定滞后工期,并加以仔细分析
制定相应加大资源投入、改进管理方法及加大管理力度等纠偏措施,确保下月计划能够顺利实施
尽快赶回滞后工期
④对于本月中业主、设计及监理方在施工过程中提出的中肯意见和建议我部将予以采纳并尽快落实
2 编 制 依 据①已审批的《打鱼凼水利工程大坝枢纽部分施工组织设计》②已审批的《打鱼凼大坝枢纽工程
