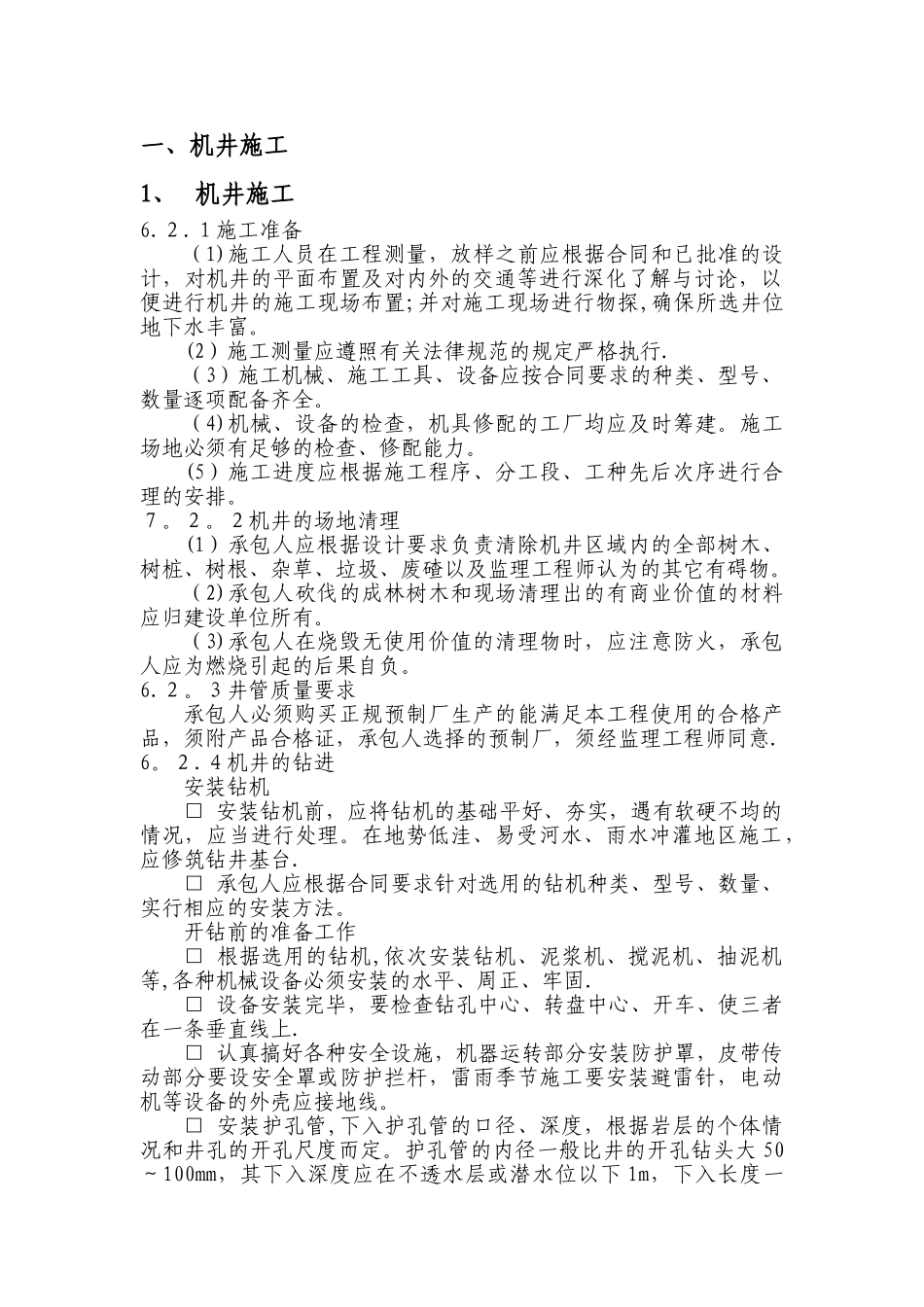

一、机井施工1、 机井施工6
1施工准备(1)施工人员在工程测量,放样之前应根据合同和已批准的设计,对机井的平面布置及对内外的交通等进行深化了解与讨论,以便进行机井的施工现场布置;并对施工现场进行物探,确保所选井位地下水丰富
(2)施工测量应遵照有关法律规范的规定严格执行
(3)施工机械、施工工具、设备应按合同要求的种类、型号、数量逐项配备齐全
(4)机械、设备的检查,机具修配的工厂均应及时筹建
施工场地必须有足够的检查、修配能力
(5)施工进度应根据施工程序、分工段、工种先后次序进行合理的安排
2机井的场地清理(1)承包人应根据设计要求负责清除机井区域内的全部树木、树桩、树根、杂草、垃圾、废碴以及监理工程师认为的其它有碍物
(2)承包人砍伐的成林树木和现场清理出的有商业价值的材料应归建设单位所有
(3)承包人在烧毁无使用价值的清理物时,应注意防火,承包人应为燃烧引起的后果自负
3井管质量要求承包人必须购买正规预制厂生产的能满足本工程使用的合格产品,须附产品合格证,承包人选择的预制厂,须经监理工程师同意
4机井的钻进安装钻机□ 安装钻机前,应将钻机的基础平好、夯实,遇有软硬不均的情况,应当进行处理
在地势低洼、易受河水、雨水冲灌地区施工,应修筑钻井基台
□ 承包人应根据合同要求针对选用的钻机种类、型号、数量、实行相应的安装方法
开钻前的准备工作□ 根据选用的钻机,依次安装钻机、泥浆机、搅泥机、抽泥机等,各种机械设备必须安装的水平、周正、牢固
□ 设备安装完毕,要检查钻孔中心、转盘中心、开车、使三者在一条垂直线上
□ 认真搞好各种安全设施,机器运转部分安装防护罩,皮带传动部分要设安全罩或防护拦杆,雷雨季节施工要安装避雷针,电动机等设备的外壳应接地线
□ 安装护孔管,下入护孔管的口径、深度,根据岩层的个体情况和井孔的开孔尺度而定
护孔管的内径一般比井
