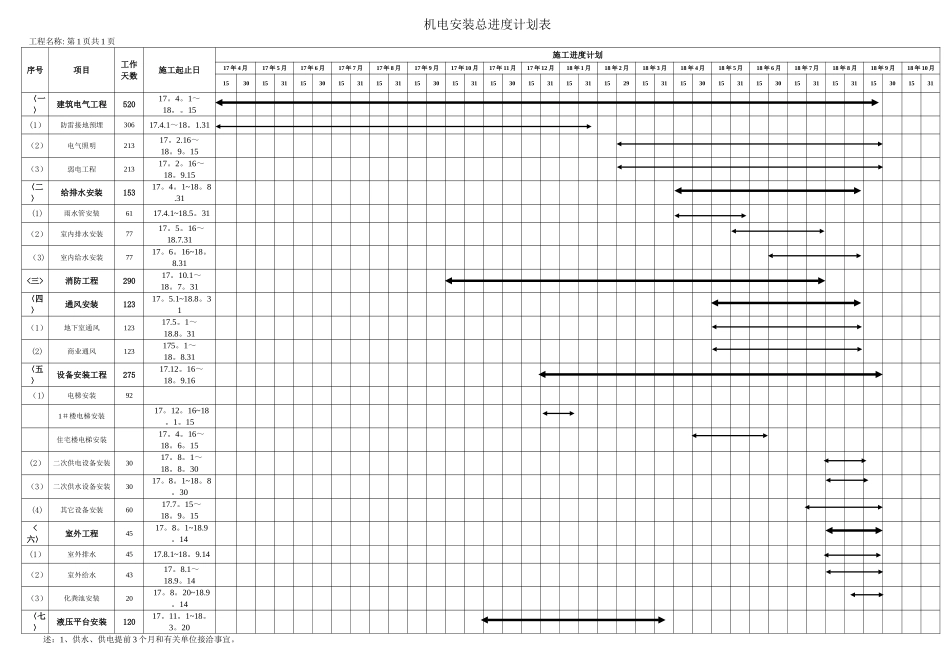

机电安装总进度计划表工程名称: 第 1 页共 1 页序号项目工作天数施工起止日施工进度计划17 年 4 月17 年 5 月17 年 6 月17 年 7 月17 年 8 月17 年 9 月17 年 10 月17 年 11 月17 年 12 月18 年 1 月18 年 2 月18 年 3 月18 年 4 月18 年 5 月18 年 6 月18 年 7 月18 年 8 月18 年 9 月18 年 10 月1530153115301531153115301531153015311531152915311530153115301531153115301531〈一〉建筑电气工程52017。4。1~18。。15(1)防雷接地预埋30617.4.1~18。1.31(2)电气照明21317。2.16~18。9。15(3)弱电工程21317。2。16~18。9.15〈二〉给排水安装15317。4。1~18。8.31(1)雨水管安装6117.4.1~18.5。31(2)室内排水安装7717。5。16~18.7.31(3)室内给水安装7717。6。16~18。8.31<三>消防工程29017。10.1~18。7。31〈四〉通风安装12317。5.1~18.8。31(1)地下室通风12317.5。1~18.8。31(2)商业通风123175。1~18。8.31〈五〉设备安装工程27517.12。16~18。9.16(1)电梯安装921#楼电梯安装17。12。16~18。1。15住宅楼电梯安装17。4。16~18。6。15(2)二次供电设备安装3017。8。1~18。8。30(3) 二次供水设备安装3017。8。1~18。8。30(4)其它设备安装6017.7。15~18。9。15<六〉室外工程4517。8。1~18.9。14(1)室外排水4517.8.1~18。9.14(2)室外给水4317。8.1~18.9。14(3)化粪池安装2017。8。20~18.9。14〈七〉液压平台安装12017。11。1~18。3。20述:1、供水、供电提前 3 个月和有关单位接洽事宜。2、电梯采购提前 4 个月和有关单位接洽事宜。3、其经设备提前 3 个月和有关单位接洽事宜。4、各施工节点都要土建配合.
