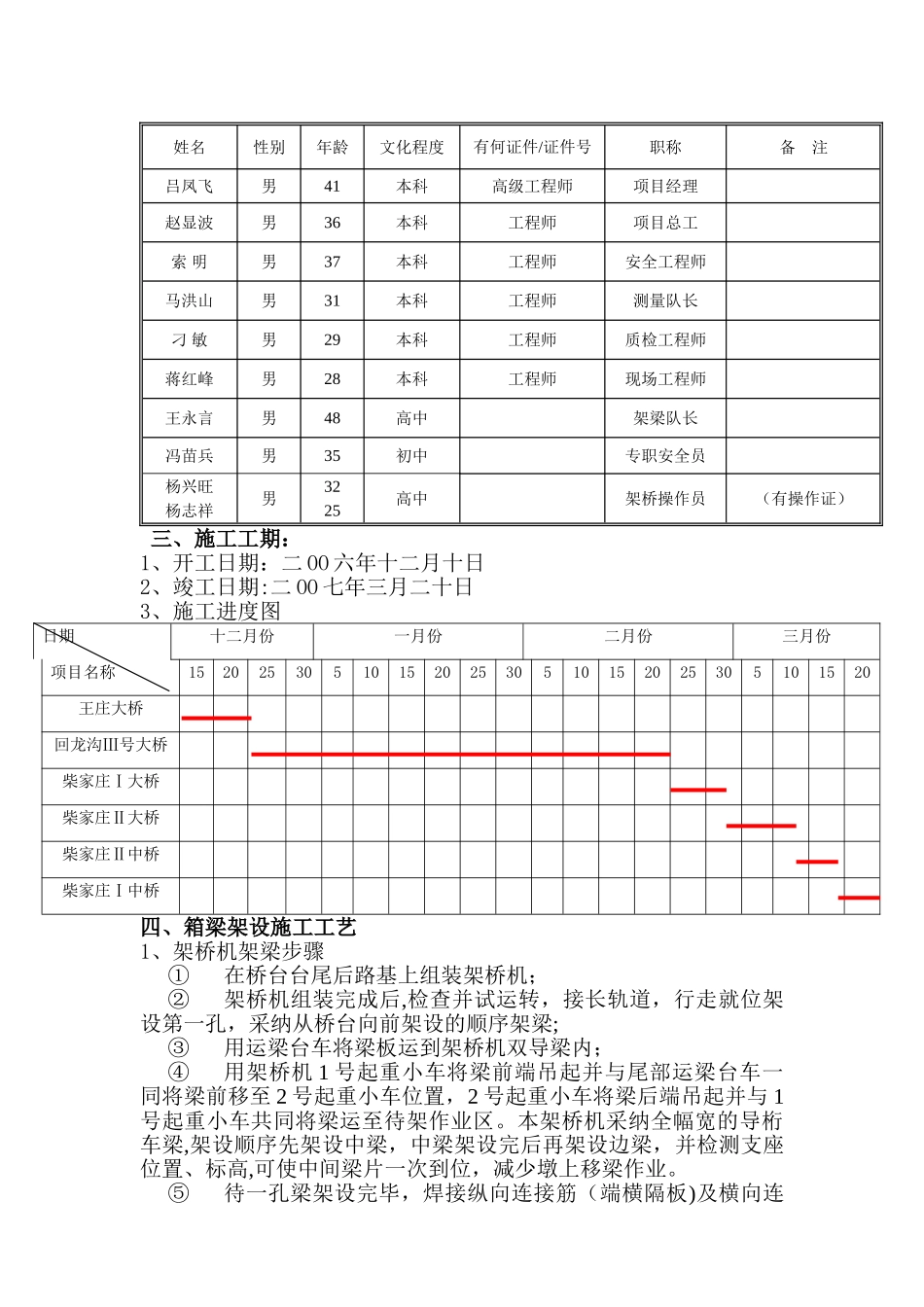

梁板安装施工技术方案一、 工程概况:分水岭至南阳高速公路第二合同段,起止里程为 K3+950——LK7+035(RK6+965)
本合同段内有大桥四座,中桥二座
分别为:K4+697 回龙沟Ⅲ号大桥、K5+695 王庄大桥、LK6+786 柴家庄Ⅰ号大 桥 、 LK6+961 柴 家 庄 Ⅱ 号 大 桥 、 LK6+780 柴 家 庄 Ⅰ 号 中 桥 、LK6+948 柴家庄Ⅱ号中桥
本合同段内大桥均为装配式预应力混凝土连续箱梁,共有 30m 后张法预应力箱梁 108 片和 25m 后张法预应力箱梁 68 片,13 米预应力混凝土空心板 13 片
二座中桥共有 20 米预应力空心板 26 片
箱梁及 20 米空心板梁采纳 150T 架桥机架设安装,运梁采纳平板车运输;13 米空心板采纳 25T 吊车吊梁架设
二、施工准备:1 、 本 合 同 段 所 有 箱 梁 集 中 统 一 预 制 , 预 制 厂 设 在K5+100~K5+500 路基上,占地 26×400 平方米,预制梁 150 米,存梁场 250 米;空心板梁在二十五标预制
在箱梁吊装前将吊装场地填筑平整、碾压密实,运输便道修筑符合运梁要求,架桥机衔轨道由道渣、枕木找平,并设置限位器
测量人员检查盖梁、支座(包括临时支座)的位置、尺寸及标高,是否符合图纸设计及法律规范要求,并用墨线弹出箱梁安放位置(梁断线及中线),自检合格后报请监理工程师,经监理工程师检验合格后方可进行运输及吊装
箱梁从梁场由龙门吊吊装、运梁台车及拖炮车配合倒运(除 13 米空心板采纳吊车架设外)
吊运前弹出梁板中线,以便与盖梁上弹出的梁中线相应安装
预制梁板安装采纳 JQC150A 型公路架桥机进行架设,该架桥机的特点是结构轻巧、自重轻、起重能力强、纵横移电动行走、运行平稳、快捷;集中控制、操作简便等
安装前进行技术交底,架桥机由安检部门检测并出
