架空乘人装置更换钢丝绳安全技术措施我 矿 副 井 筒 架 空 乘 人 装 置 在 用 钢 丝 绳 ( 钢 丝 绳 型 号 :6×36WS+FC)因使用频繁,造成钢丝绳磨损断丝严重,且绳头插接处抽头现象严重,为保证架空乘人装置的安全运行,我队决定近期对架空乘人装置在用钢丝绳予以更换 300 米,为保证换绳工作安全有序的进行,特编制本安全技术措施,各相关人员必须仔细学习并严格贯彻执行,具体内容如下:一、施工时间:2024 年 月 日 时 分至 月 日 时 分二、组织机构:组 长:付高毅副 组 长:康根锁 王创科李金学 侯海祥现场负责人:曹纪红技术负责人:李冬冬成 员:运输区运行班及检修班人员三、施工前的准备工作:1、结合现场实际情况,将更换副井筒架空乘人装置钢丝绳所需要的 5T 手拉葫芦 4 台、撬杠 4 根、Φ25 绳卡 8 个、手锤、剁斧、扳手、50cm 长一字改锥、白布条(电工胶布)、0
5mm 扎丝 20m、斜井专用梯、钢丝绳盘放绳器、防爆对讲机 4 部等工具提前准备到位并确保其合格可用
2、安排专人对副井筒架空乘人装置沿线进行详细检查,对副井筒内沿线影响换绳的设施提前处理,巷道顶板、帮部有脱层、开裂的浆皮提前处理掉
3、提前通知好各施工单位更换钢丝绳相关事宜及换绳所需时间,所有入(升)井人员必须在架空乘人装置规定的运行时间段内及时乘车;有急需下放的施工材料及设备要提前下放到位,并下放足够多的空矿车至副井底车场 30m 外
确保副斜井上、下部车场内无其余车辆影响换绳作业
4、地面检修工提前对副井口信号、通讯系统及架空乘人装置的电控系统、制动系统、液压系统、各部紧固件、托(压)绳轮、各种在用保护等进行仔细检查
要求信号铃声洪亮,打点清楚,通讯系统连接良好,声音清楚;架空乘人装置各系统及部件完好可靠,确保更换钢丝绳后能正常运行

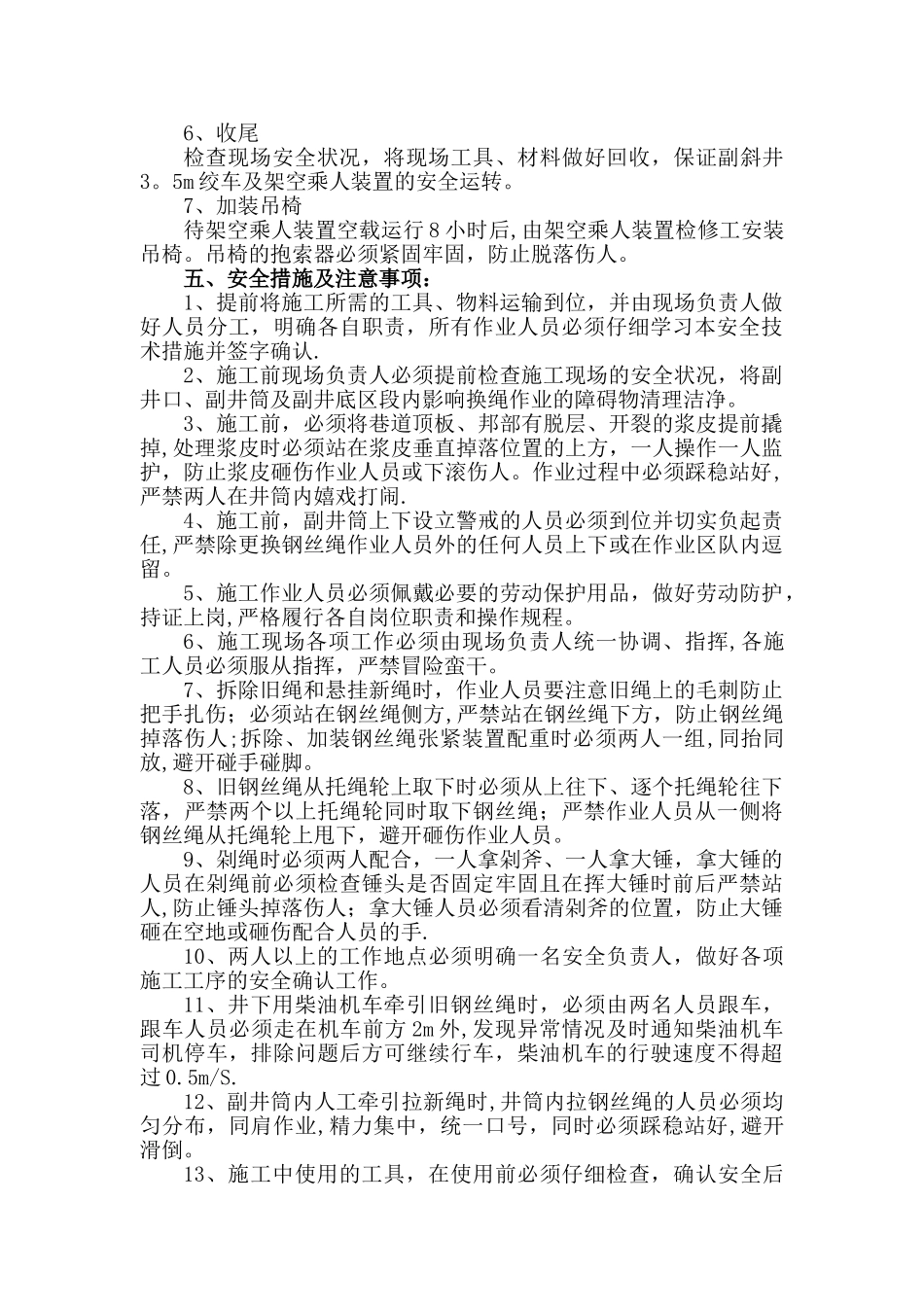

5、由供应科 8T 叉车将需更换的新钢丝绳绳盘
