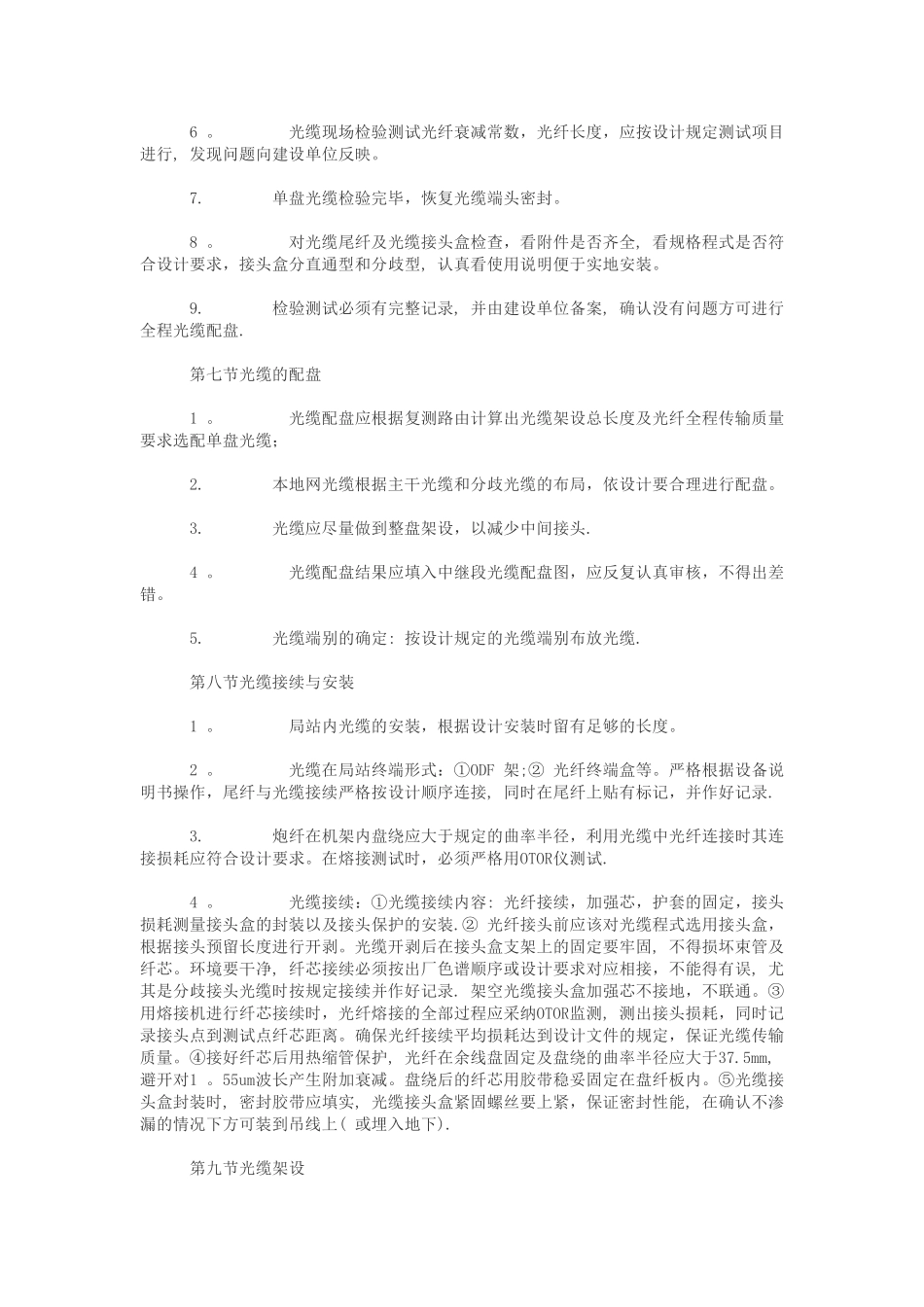

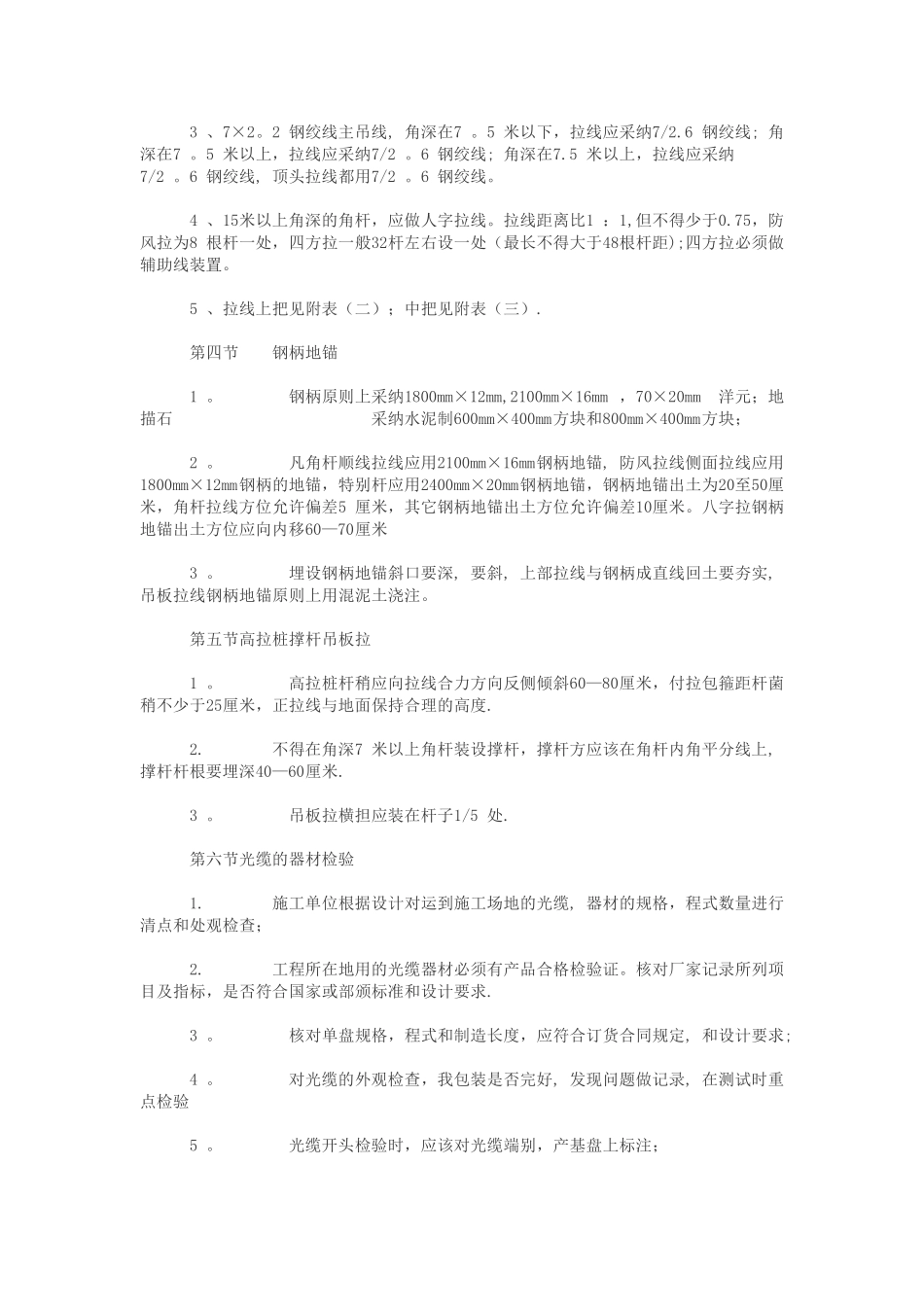

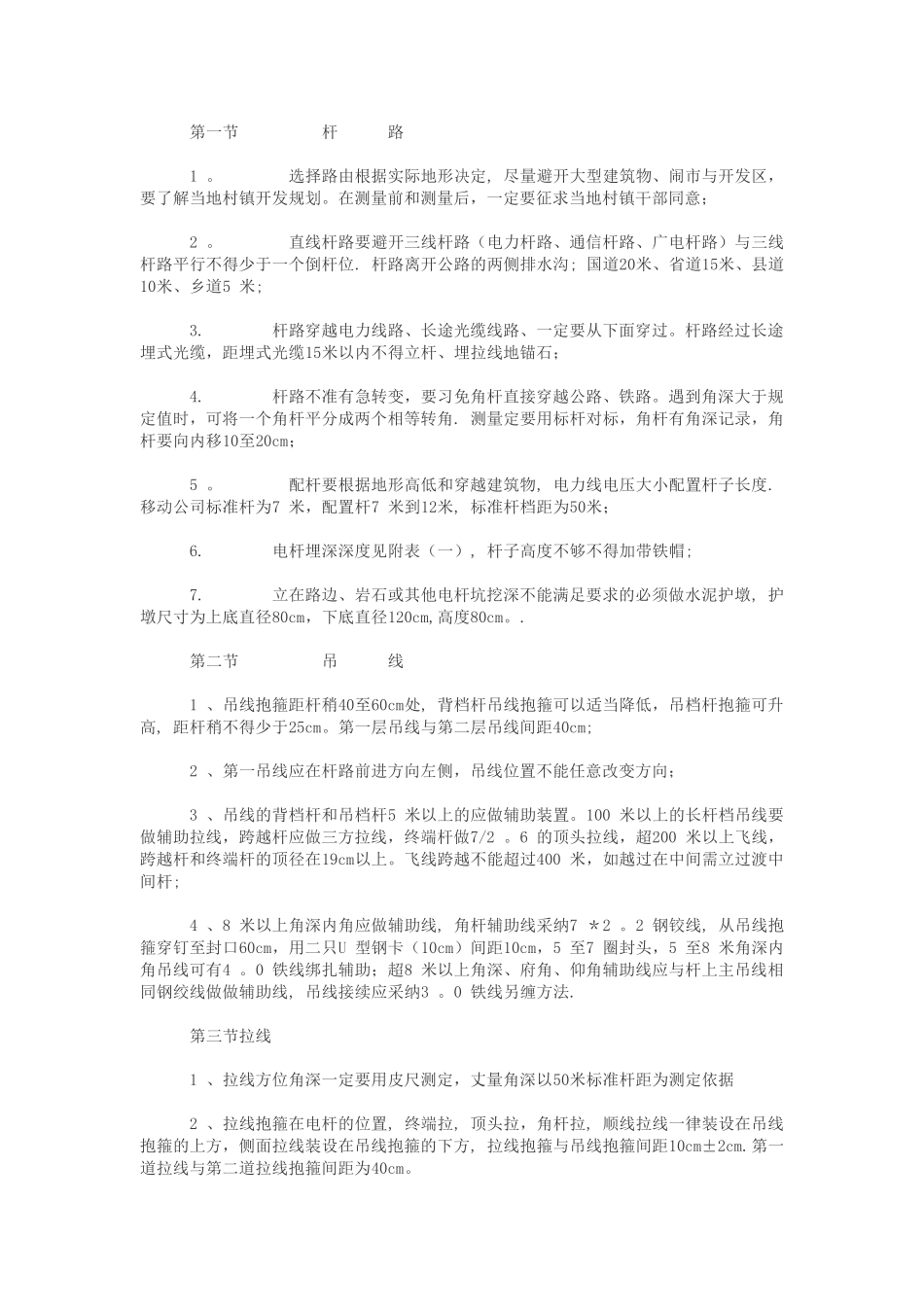

第一节 杆 路1 。 选择路由根据实际地形决定, 尽量避开大型建筑物、闹市与开发区,要了解当地村镇开发规划。在测量前和测量后,一定要征求当地村镇干部同意;2 。 直线杆路要避开三线杆路(电力杆路、通信杆路、广电杆路)与三线杆路平行不得少于一个倒杆位. 杆路离开公路的两侧排水沟; 国道20米、省道15米、县道10米、乡道5 米;3. 杆路穿越电力线路、长途光缆线路、一定要从下面穿过。杆路经过长途埋式光缆,距埋式光缆15米以内不得立杆、埋拉线地锚石;4. 杆路不准有急转变,要习免角杆直接穿越公路、铁路。遇到角深大于规定值时,可将一个角杆平分成两个相等转角. 测量定要用标杆对标,角杆有角深记录,角杆要向内移10至20cm;5 。 配杆要根据地形高低和穿越建筑物, 电力线电压大小配置杆子长度.移动公司标准杆为7 米,配置杆7 米到12米, 标准杆档距为50米;6. 电杆埋深深度见附表(一), 杆子高度不够不得加带铁帽;7. 立在路边、岩石或其他电杆坑挖深不能满足要求的必须做水泥护墩, 护墩尺寸为上底直径80cm,下底直径120cm,高度80cm。.第二节 吊 线1 、吊线抱箍距杆稍40至60cm处, 背档杆吊线抱箍可以适当降低,吊档杆抱箍可升高, 距杆稍不得少于25cm。第一层吊线与第二层吊线间距40cm;2 、第一吊线应在杆路前进方向左侧,吊线位置不能任意改变方向;3 、吊线的背档杆和吊档杆5 米以上的应做辅助装置。100 米以上的长杆档吊线要做辅助拉线,跨越杆应做三方拉线,终端杆做7/2 。6 的顶头拉线,超200 米以上飞线,跨越杆和终端杆的顶径在19cm以上。飞线跨越不能超过400 米,如越过在中间需立过渡中间杆;4 、8 米以上角深内角应做辅助线, 角杆辅助线采纳7 *2 。2 钢铰线, 从吊线抱箍穿钉至封口60cm,用二只U 型钢卡(10cm)间距10cm,5 至7 圈封头,5 至8 米角深内角吊线可有4 。0 铁线绑扎辅助;超8 米以上角深、府角、仰角辅助线应与杆上主吊线相同钢绞线做做辅助线, 吊线接续应采纳3 。0 铁线另缠方法.第三节拉线1 、拉线方位角深一定要用皮尺测定,丈量角深以50米标准杆距为测定依据2 、拉线抱箍在电杆的位置, 终端拉, 顶头拉,角杆拉, 顺线拉线一律装设在吊线抱箍的上方,侧面拉线装设在吊线抱箍的下方, 拉线抱箍与吊线抱箍间距10cm±2cm.第一道拉线与第二道拉线抱箍间距为40cm。3 、7×2。2 钢绞线主吊线, 角深在7 。5 米以下,拉线应采纳7/2.6 钢绞线; 角深在7 。5 ...
