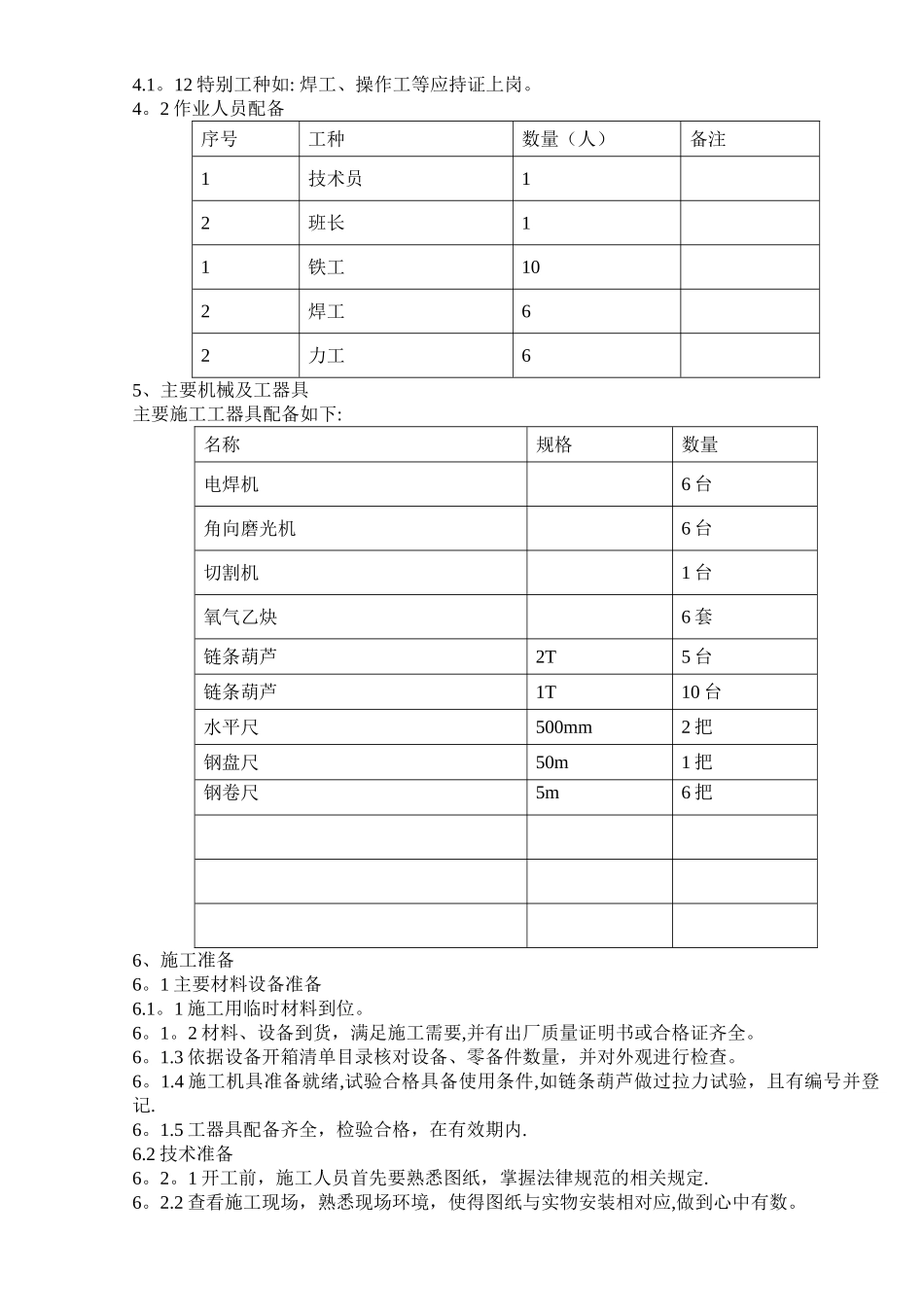

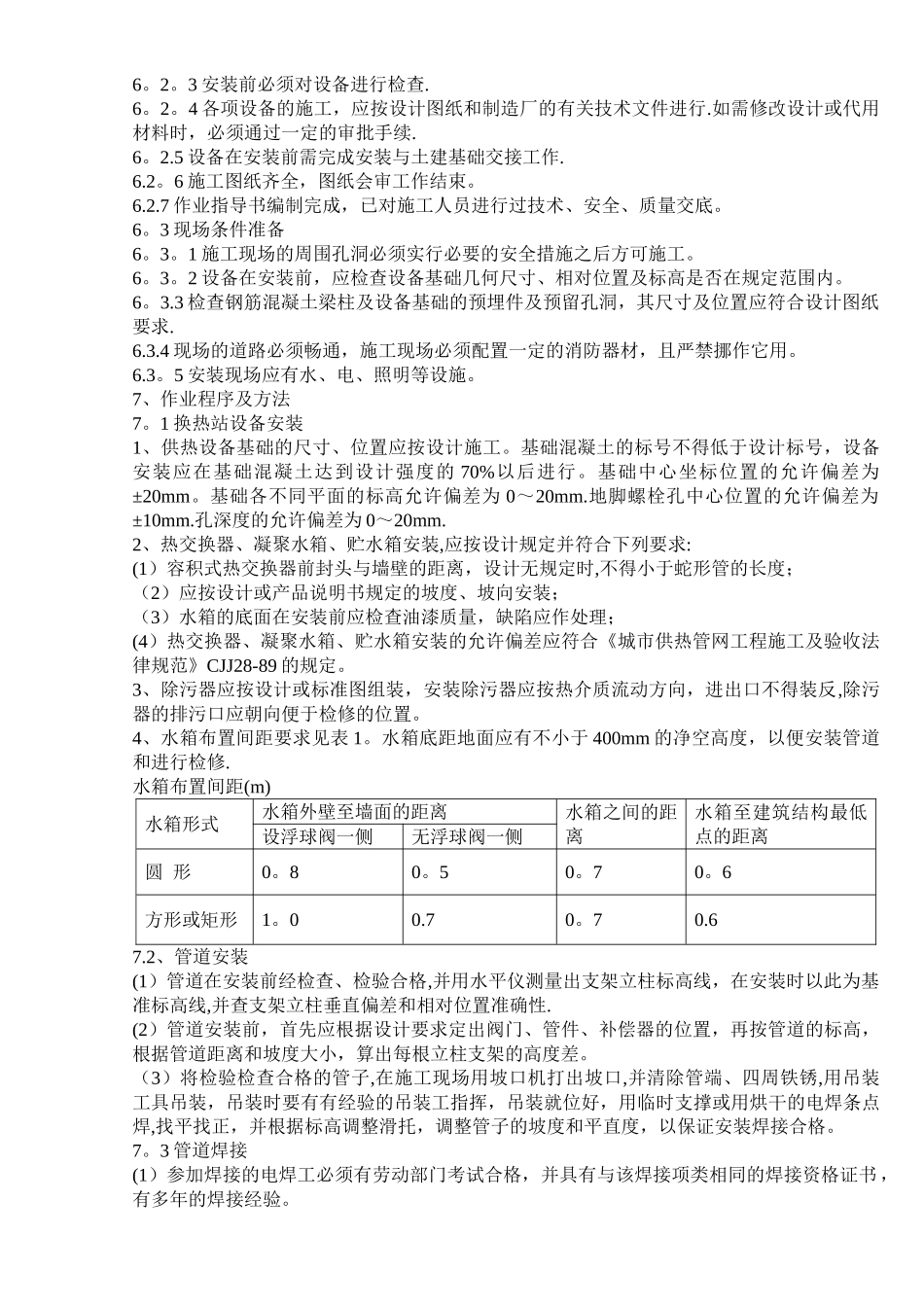

施工技术方案1、适用范围本作业指导书适用于***热力公司供热工程换热站设备安装工程设备管道安装、分部试运。2、编制依据2。1***公司供热工程换热站设备安装工程施工组织总设计和质量计划。2.2****热力公司供热工程换热站设备安装工程农林设计究院设计图纸和厂家资料。2.3《机械设备安装工程施工及验收通用法律规范》GB50231—982。4《压缩机、风机、泵安装工程施工及验收法律规范》GB50275—982。5《工业管道工程施工及验收法律规范》GB50235—972.6《现场设备工业管道焊接工程施工及验收法律规范》 GB50236-982。7《工业安装工程质量检验评定统一标准》 GB50252-942.8《建筑安装工程质量检验评定统一标准》GBJ300—882.9《工业金属管道工程质量检验评定标准》 GB50184—932。10《城市供热管网工程施工及验收法律规范》CJJ28-892。7《建筑安装工人安全技术操作规程》。3、工程概况及主要工作量3.1 工程概况****热力公司供热工程换热站设备安装主要:****换热站安装换热机组 1 套、水处理设备 1 套,****换热站安装换热机组 1 套、水处理设备 1 套,****换热站安装换热机组 2套(其中高压换热机组 1 套)、水处理设备 1 套.3.2 主要工作量a、换热机组 4 套b、旋流除污器 7 台c、软水泵 6 台d、管道 480 米e、阀门 63 套f、管件 154 个3。3 施工计划 换热站设备管道安装工程计划于****年 10 月 05 日开工,*****年 10 月 28 日具备调试条件。4、作业人员的资格和要求4。1 参加人员的资格和要求4。1。1 所有施工人员都要经过三级安全教育, 考试合格。4。1。2 参加高空作业人员应经过体检合格.4。1。3 所有参加施工人员上岗前应经过培训,考试合格.4.1.4 作业人员在施工前必须熟悉图纸以及作业指导书和其他有关规程法律规范要求,对施工内容和要求应有足够的了解。4。1。5 施工前必须进行技术、安全、质量交底,凡参加作业人员必须参加交底。4。1。6 作业人员有安全否决权,凡有安全隐患的地方有权停止作业,待隐患排除后再进行作业。4.1.7 作业人员必须服从技术人员的技术指导,不得擅自作主随便施工。4.1。8 技术员负责施工前的技术、安全、质量交底,交底结束应填好交底记录以备存档,在作业活动中进行技术指导工作。4.1。9 技术人员负责解决作业过程中的技术问题,有权对不能满足施工要求的作业进行制止。4。1.10 技术人员应将经过审批的设计修改和材料代用签证及时发放到施...
