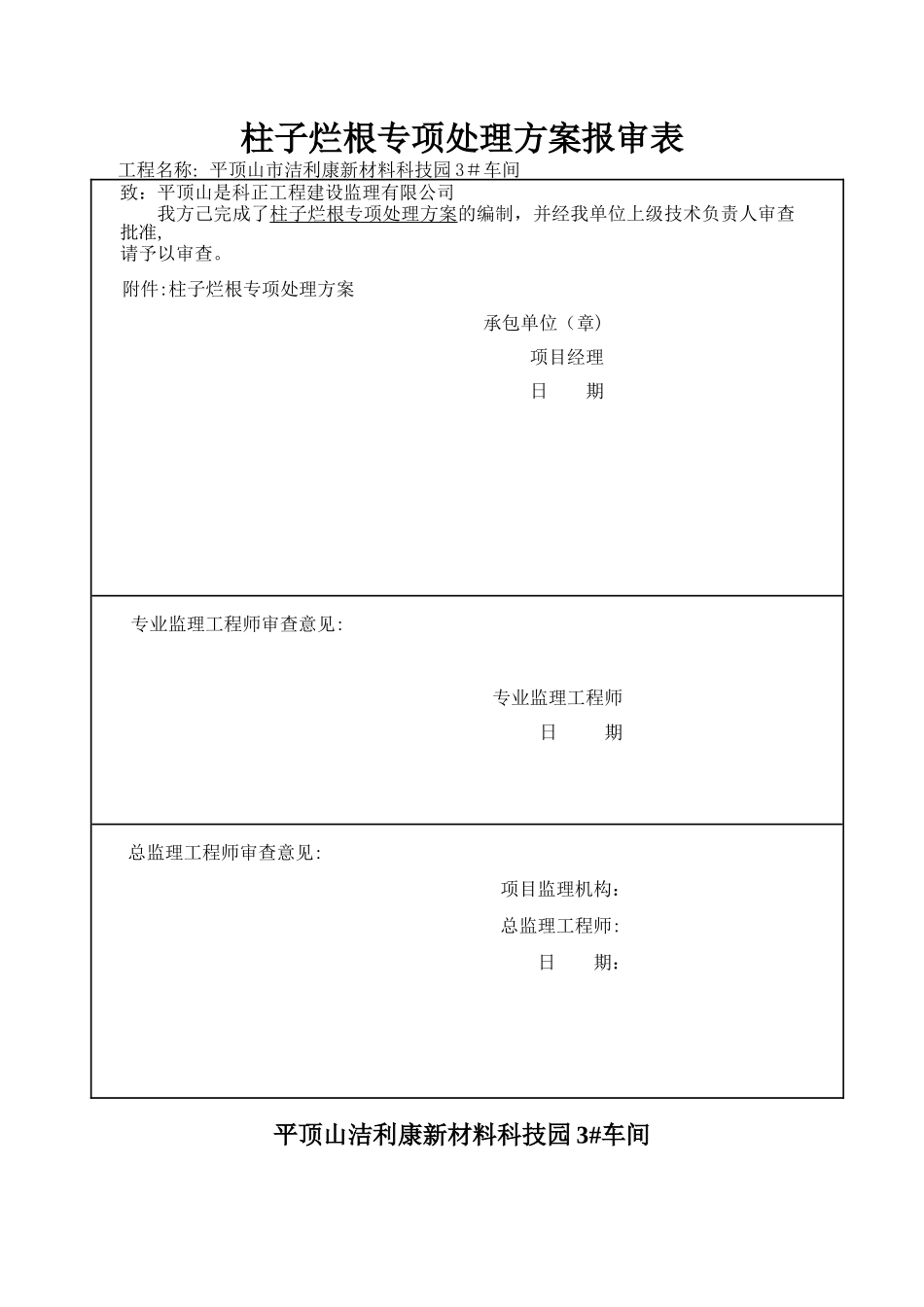

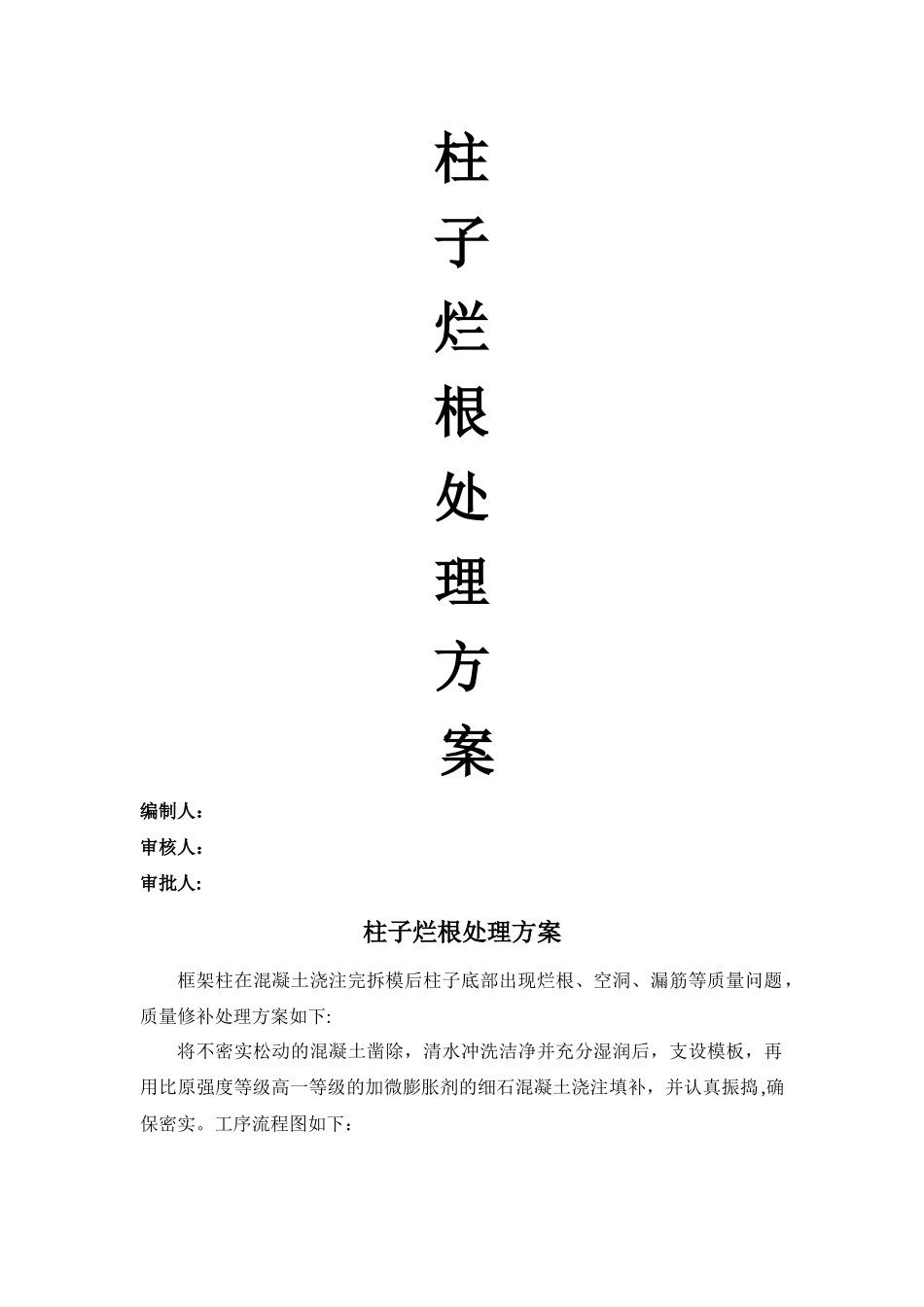

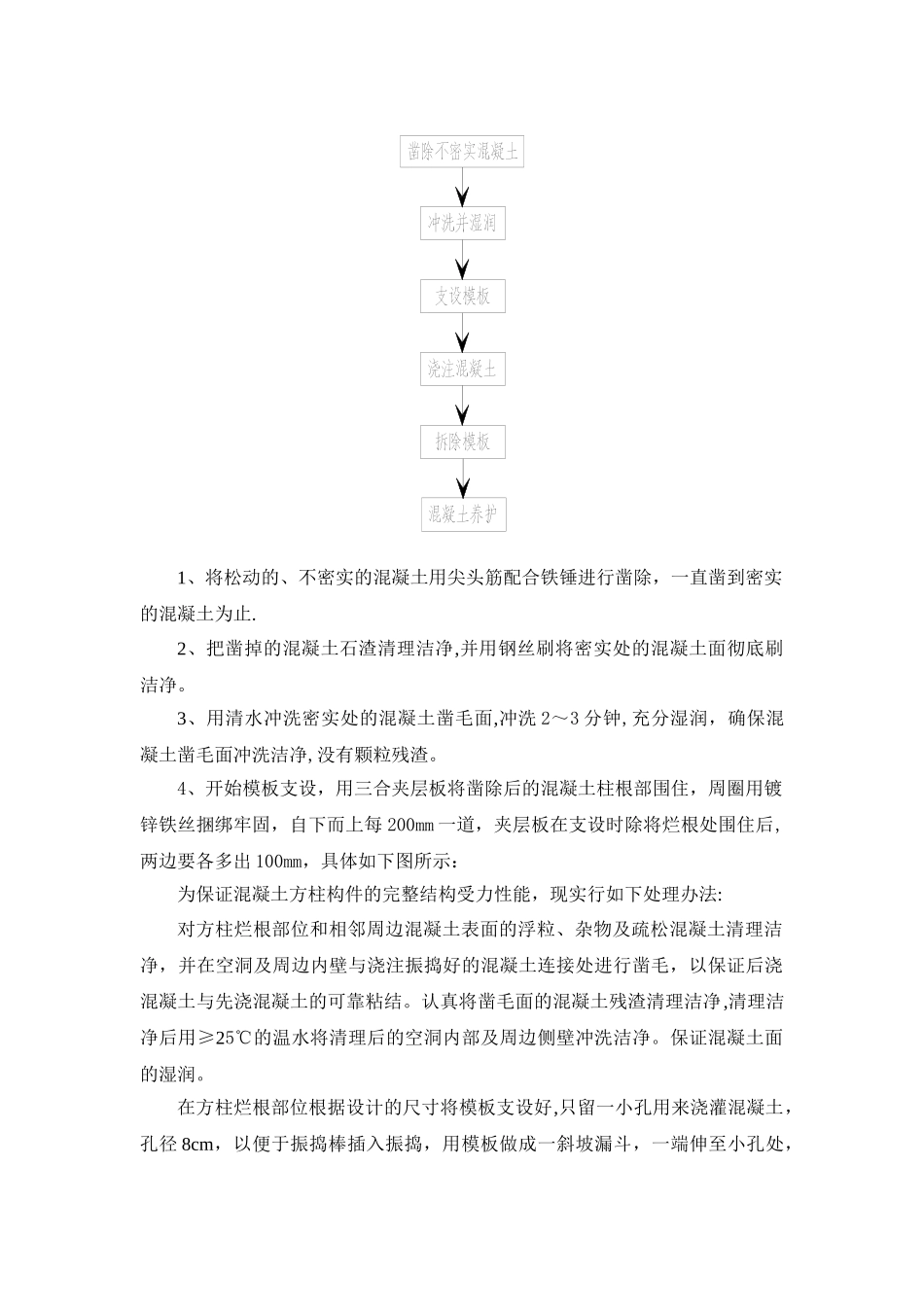

柱子烂根专项处理方案报审表工程名称:平顶山市洁利康新材料科技园 3#车间致:平顶山是科正工程建设监理有限公司我方己完成了柱子烂根专项处理方案的编制,并经我单位上级技术负责人审查批准,请予以审查。附件:柱子烂根专项处理方案 承包单位(章) 项目经理 日 期 专业监理工程师审查意见: 专业监理工程师 日 期 总监理工程师审查意见: 项目监理机构: 总监理工程师: 日 期:平顶山洁利康新材料科技园 3#车间柱子烂根处理方案编制人:审核人:审批人:柱子烂根处理方案框架柱在混凝土浇注完拆模后柱子底部出现烂根、空洞、漏筋等质量问题,质量修补处理方案如下:将不密实松动的混凝土凿除,清水冲洗洁净并充分湿润后,支设模板,再用比原强度等级高一等级的加微膨胀剂的细石混凝土浇注填补,并认真振捣,确保密实。工序流程图如下:1、将松动的、不密实的混凝土用尖头筋配合铁锤进行凿除,一直凿到密实的混凝土为止.2、把凿掉的混凝土石渣清理洁净,并用钢丝刷将密实处的混凝土面彻底刷洁净。3、用清水冲洗密实处的混凝土凿毛面,冲洗 2~3 分钟,充分湿润,确保混凝土凿毛面冲洗洁净,没有颗粒残渣。4、开始模板支设,用三合夹层板将凿除后的混凝土柱根部围住,周圈用镀锌铁丝捆绑牢固,自下而上每 200mm 一道,夹层板在支设时除将烂根处围住后,两边要各多出 100mm,具体如下图所示:为保证混凝土方柱构件的完整结构受力性能,现实行如下处理办法:对方柱烂根部位和相邻周边混凝土表面的浮粒、杂物及疏松混凝土清理洁净,并在空洞及周边内壁与浇注振捣好的混凝土连接处进行凿毛,以保证后浇混凝土与先浇混凝土的可靠粘结。认真将凿毛面的混凝土残渣清理洁净,清理洁净后用≥25℃的温水将清理后的空洞内部及周边侧壁冲洗洁净。保证混凝土面的湿润。在方柱烂根部位根据设计的尺寸将模板支设好,只留一小孔用来浇灌混凝土,孔径 8cm,以便于振捣棒插入振捣,用模板做成一斜坡漏斗,一端伸至小孔处,一端在外部,用于混凝土的浇灌。待模板支设稳固后,采纳比框柱高一标号的细石混凝土进行灌注,细石混凝土中,要保证细石混凝土充满整个空洞及周边,并振捣密实,振捣时要快插慢拔,充分振捣,加强凿毛面周围混凝土的振捣,捣固要密实,充分保证混凝土的浇注质量。浇注完后,要对其进行抹面收光,保证混凝土构件的整体观感质量。后用镀锌铁丝将模板绑扎在方柱外表面并且箍紧。混凝土构件整体尺寸要符合法律规范和设计要求。待混凝土浇筑完成三...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

柱子烂根处理方案

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
