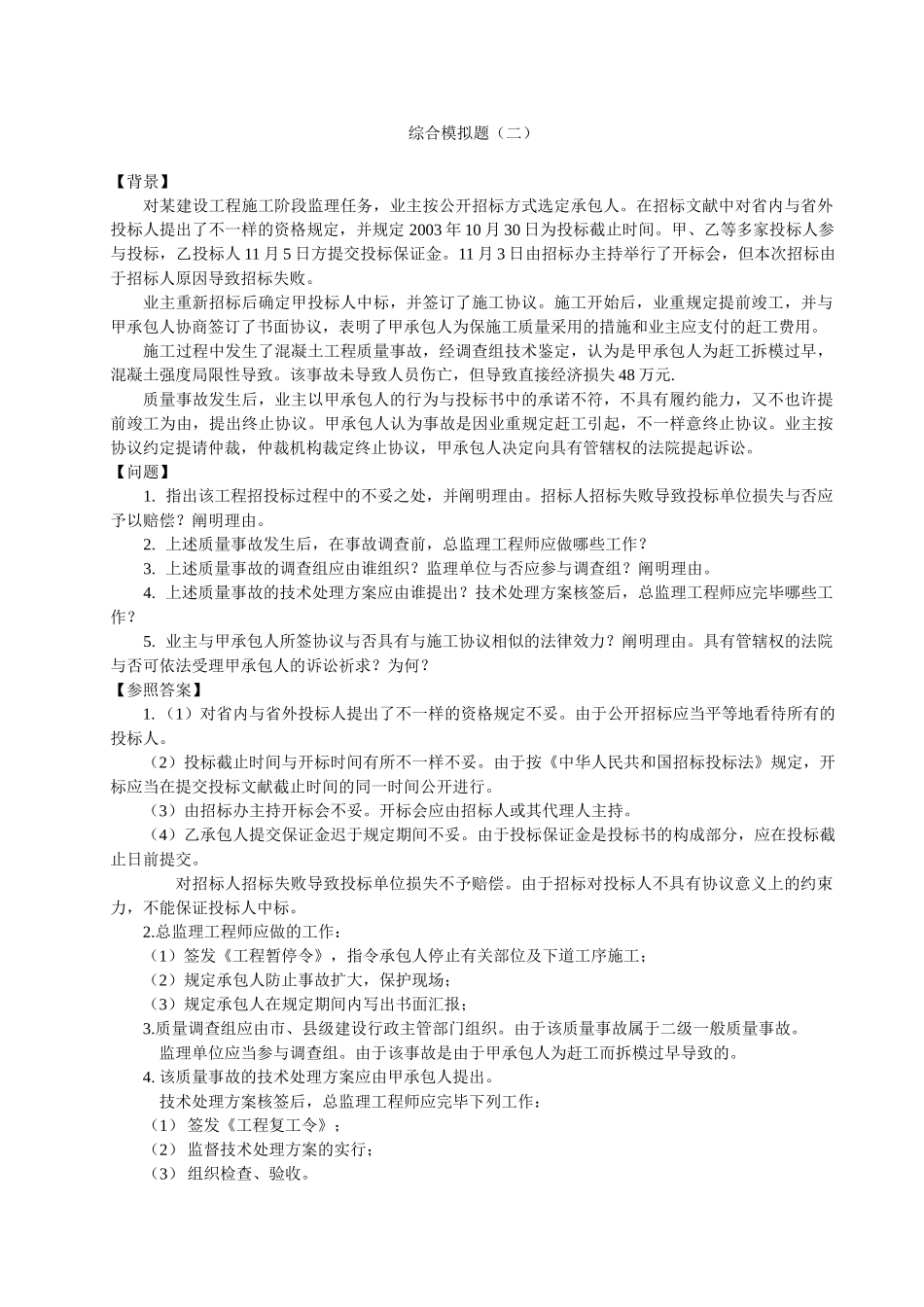

综合模拟题(二)【背景】对某建设工程施工阶段监理任务,业主按公开招标方式选定承包人
在招标文献中对省内与省外投标人提出了不一样的资格规定,并规定 2003 年 10 月 30 日为投标截止时间
甲、乙等多家投标人参与投标,乙投标人 11 月 5 日方提交投标保证金
11 月 3 日由招标办主持举行了开标会,但本次招标由于招标人原因导致招标失败
业主重新招标后确定甲投标人中标,并签订了施工协议
施工开始后,业重规定提前竣工,并与甲承包人协商签订了书面协议,表明了甲承包人为保施工质量采用的措施和业主应支付的赶工费用
施工过程中发生了混凝土工程质量事故,经调查组技术鉴定,认为是甲承包人为赶工拆模过早,混凝土强度局限性导致
该事故未导致人员伤亡,但导致直接经济损失 48 万元
质量事故发生后,业主以甲承包人的行为与投标书中的承诺不符,不具有履约能力,又不也许提前竣工为由,提出终止协议
甲承包人认为事故是因业重规定赶工引起,不一样意终止协议
业主按协议约定提请仲裁,仲裁机构裁定终止协议,甲承包人决定向具有管辖权的法院提起诉讼
指出该工程招投标过程中的不妥之处,并阐明理由
招标人招标失败导致投标单位损失与否应予以赔偿
上述质量事故发生后,在事故调查前,总监理工程师应做哪些工作
上述质量事故的调查组应由谁组织
监理单位与否应参与调查组
上述质量事故的技术处理方案应由谁提出
技术处理方案核签后,总监理工程师应完毕哪些工作

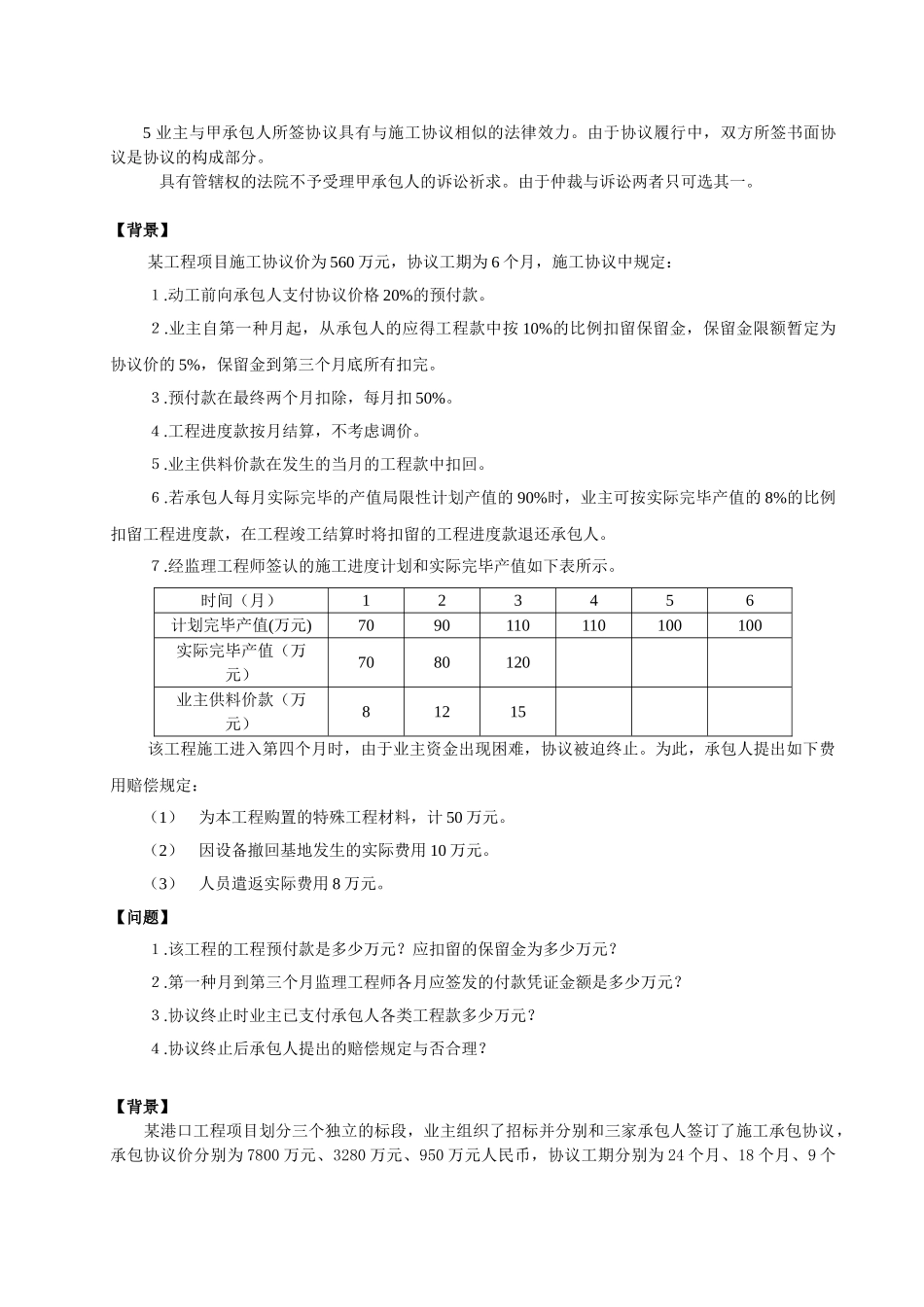

业主与甲承包人所签协议与否具有与施工协议相似的法律效力
具有管辖权的法院与否可依法受理甲承包人的诉讼祈求
【参照答案】1
(1)对省内与省外投标人提出了不一样的资格规定不妥
由于公开招标应当平等地看待所有的投标人
(2)投标截止时间与开标时间有所不一样不妥
由于按《中华人民共和国招标投标法》规定,
