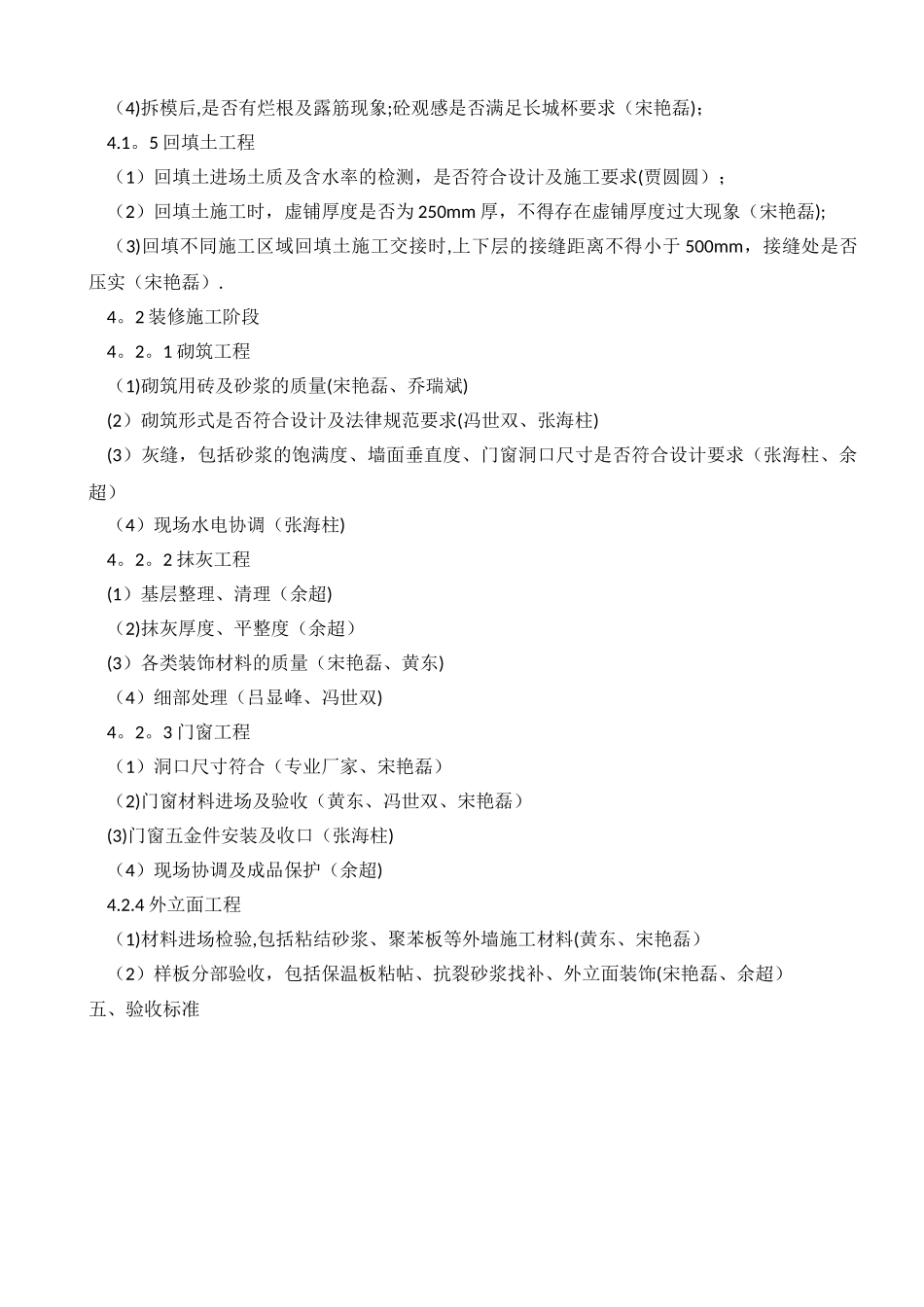

For personal use only in study and research; not for commercial use样板实施计划一、样板实施现阶段工程进入地下结构施工阶段,为保证工程质量,使施工队、监理、甲方对现场施工工艺及质量标准达成共识,实行样板制度
实行“样板先行”既是对施工工艺的检验,也是对分项工程施工质量标准的确定

二、责任分工2
1 样板实施组织机构图2
2 样板实施计划分工(1)刘玉伟负责:样板位置的确定,组织技术人员审核图纸,水电专业总体协调,样板验收标准控制,样板制度体系建立,样板及后续改进,组织施工人员召开现场会
(2)吕显峰负责:样板实施负责人,负责对样板工作的具体实施、检查、验收
(3)工长负责:配合吕显峰在施工过程进行管理,负责钢筋、模板、砼的施工及过程控制,施工脚手架搭设、材料运输及施工准备,专业会签单签字程序等工程项
(4)冯世双负责:技术交底制作,审核图纸,样板资料填写及报验(包括文字及图片)
(5)贾圆圆负责:样板施工过程中试验工作提前插入及准备
(6)施工队负责:根据项目要求施工样板,样板自检合格后报项目部质检员验收,交底上墙
三、样板实施具体位置确定:3
1 结构施工阶段样板位置在 11#楼 2-10 轴~2—19 轴/A~M 轴此位置做为防水及以后基础底板、墙柱、顶板钢筋绑扎、模板样板及砼浇筑的样板
2 装修施工阶段样板位置2-18~2-19 轴/C~F 轴做为装修阶段的样板四、样板验收重点4
1 结构施工阶段4
1 地下防水工程(1)防水导墙是否按交底要求砌筑,是否比基础底板高出 300mm(宋艳磊、乔瑞斌);(2)基层处理情况,包括表面的干燥、平整、清洁,以及阴阳角处应做圆弧或折角(张海柱);艿样板计划负责人:刘玉伟羁样板实施负责人:吕显峰莆 技 术 部 : 冯 世双荿 工 程 部 : 黄 兆好羀 质 检
