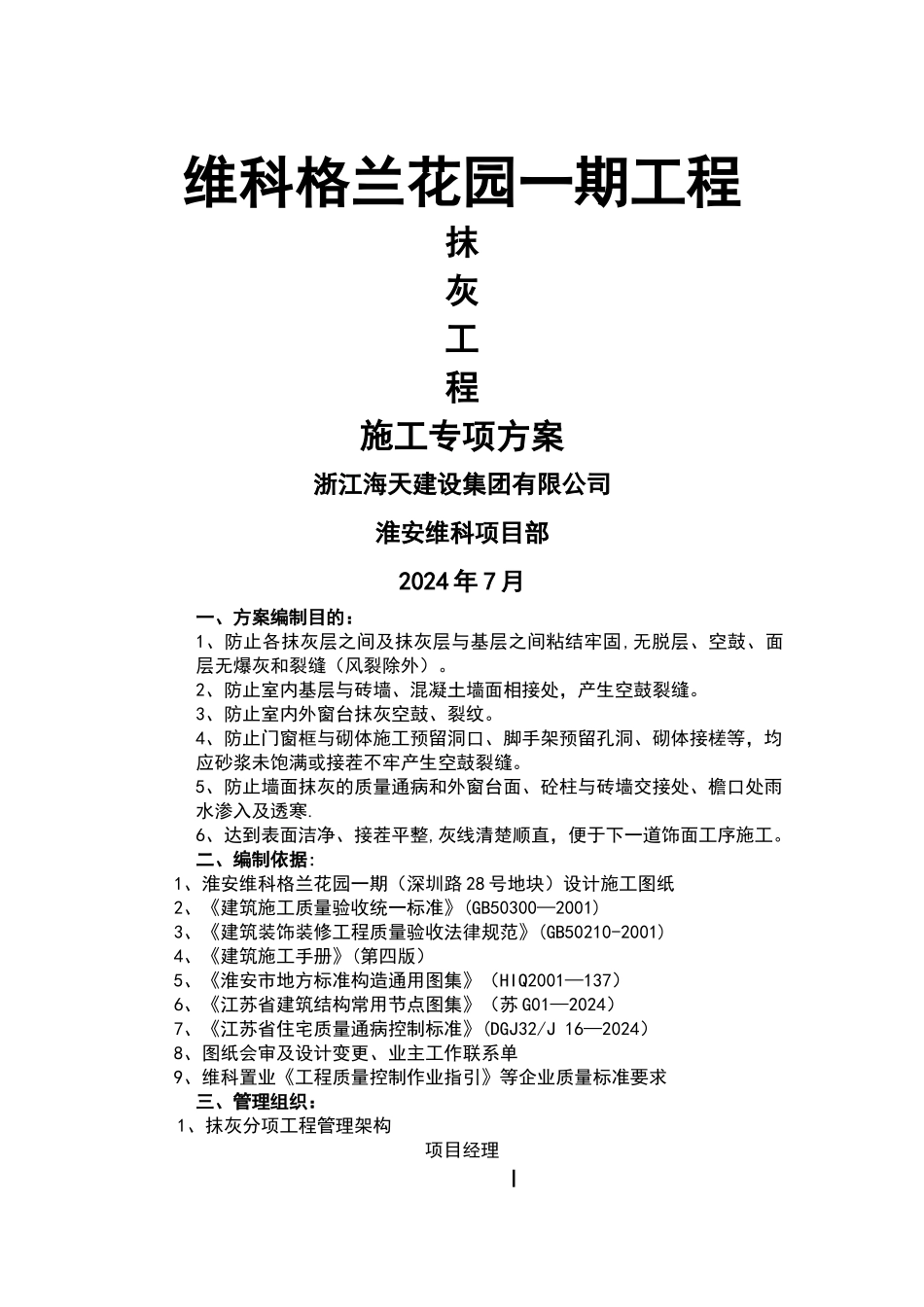

维科格兰花园一期工程抹灰工程施工专项方案浙江海天建设集团有限公司淮安维科项目部2024 年 7 月一、方案编制目的:1、防止各抹灰层之间及抹灰层与基层之间粘结牢固,无脱层、空鼓、面层无爆灰和裂缝(风裂除外)
2、防止室内基层与砖墙、混凝土墙面相接处,产生空鼓裂缝
3、防止室内外窗台抹灰空鼓、裂纹
4、防止门窗框与砌体施工预留洞口、脚手架预留孔洞、砌体接槎等,均应砂浆未饱满或接茬不牢产生空鼓裂缝
5、防止墙面抹灰的质量通病和外窗台面、砼柱与砖墙交接处、檐口处雨水渗入及透寒
6、达到表面洁净、接茬平整,灰线清楚顺直,便于下一道饰面工序施工

二、编制依据:1、淮安维科格兰花园一期(深圳路 28 号地块)设计施工图纸2、《建筑施工质量验收统一标准》(GB50300—2001)3、《建筑装饰装修工程质量验收法律规范》(GB50210-2001)4、《建筑施工手册》(第四版) 5、《淮安市地方标准构造通用图集》(HIQ2001—137)6、《江苏省建筑结构常用节点图集》(苏 G01—2024)7、《江苏省住宅质量通病控制标准》(DGJ32/J 16—2024)8、图纸会审及设计变更、业主工作联系单9、维科置业《工程质量控制作业指引》等企业质量标准要求三、管理组织:1、抹灰分项工程管理架构项目经理项目副经理技术负责人 专项施工员 质检员 安全员 材料员 各班组工长班组施工人员 2、确定质量目标,建立文件化的质量管理体系,根据本工程的特点,编制详细的质量管理和进度计划,专业班组必须保证质量计划的 100%完成
3、项目部管理人员熟悉图纸、施工法律规范,了解掌握抹灰的施工工艺,按图纸和施工进度计划合理安排材料、机具、人员进场施工

3、本工程 C28#楼作为业主要求的工艺样板间,质量检查人员全过程旁站监督,严格按相关要求及施工方案施工,施工完成经业主、监理单位验收后,该楼室内外抹灰工艺作为整个
