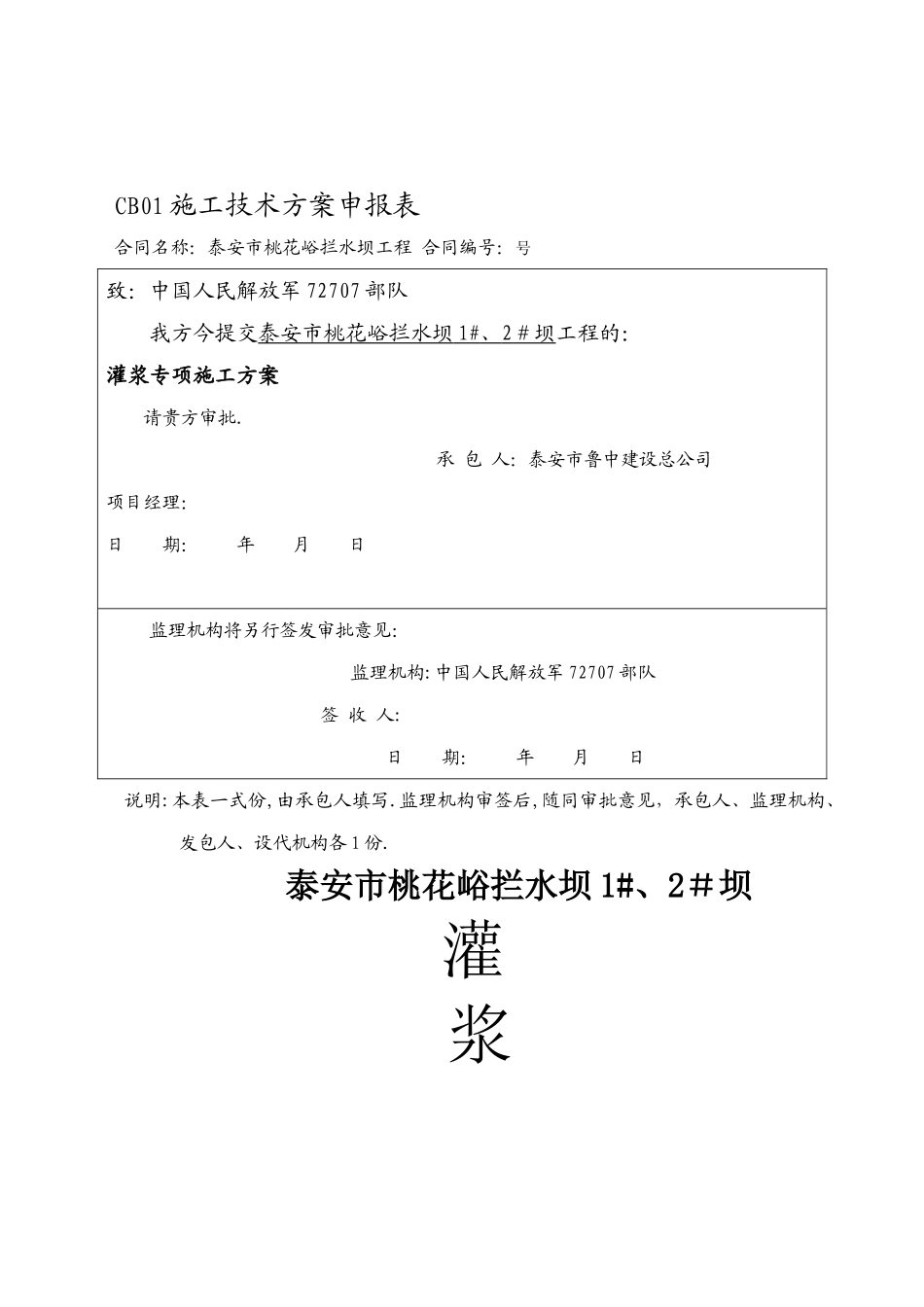

CB01 施工技术方案申报表合同名称:泰安市桃花峪拦水坝工程 合同编号:号致:中国人民解放军 72707 部队 我方今提交泰安市桃花峪拦水坝 1# 、 2 #坝 工程的:灌浆专项施工方案请贵方审批.承 包 人:泰安市鲁中建设总公司项目经理:日 期: 年 月 日监理机构将另行签发审批意见:监理机构:中国人民解放军 72707 部队 签 收 人: 日 期: 年 月 日 说明:本表一式份,由承包人填写.监理机构审签后,随同审批意见,承包人、监理机构、发包人、设代机构各 1 份.泰安市桃花峪拦水坝 1#、2#坝灌浆施工方案泰安市鲁中建设总公司(一)工程概况本工程为桃花峪拦水坝工程,坝体基岩采纳帷幕灌浆进行加固防渗,沿坝轴线在坝顶布设帷幕灌浆钻孔,孔距为 1。5m。帷幕灌浆孔底要求灌至建议防渗线处。(二)灌浆施工1、施工平面布置和临时设施布置及灌浆施工(1)施工布置的原则用发包人免费在离工作面约 0.2 公里范围内向承包人提供生活、办公用及仓库等用地,面积约 300m2。1)各临时设施根据现场地形紧凑布置,尽量利用荒地,少占耕地、并能适合各个施工期变化的要求,相互协调、避开干扰。2)充分利用地形和区域条件,合理布局,既要有利于生产、易于管理,又要便于生活,并符合国家有关安全、防火、卫生、环境保护等规定,直接为生产服务的设施尽量靠近施工现场,而生活和仓库等设施靠后布置。3)使用期需防洪渡汛的临时施工设施尽量往高处布置,以满足防洪渡汛的要求.4)各临时设施均考虑布置在业主规定的用地范围以内。(2)施工总体布置1)施工用水、用电施工及生活用电:本工程施工用业主提供的变压器引至各个施工用电点.施工及生活用水:由于各个分项工程施工比较分散,施工用水用业主提供现有的用水接水点引到生活、生产的管路中。2)各类生产辅助设施的布置水泥浆拌和站的布置:拌和站设在施工范围附近,本工程施工配置 2 台移动式拌和机.水泥库:布置在驻地附近,建筑面积 60 m2,简易工棚结构,防潮地面。3)主要施工材料的采购和堆放施工所用的材料严格根据质量体系的物资材料采购管理程序和存贮程序执行.水泥:与城区建材市场质量信誉好的厂商联系采购,运至施工现场并分类堆放贮存备用。4)施工道路布置工程对外交通:利用现有公路可满足施工需要。场内施工交通:利用现有的临时道路可满足施工需要。5)主体工程灌浆的施工技术措施灌浆钻孔按分序加密的原则进行。灌浆在岩石强风化的情况下分三个次序施工。在灌浆地区,...
