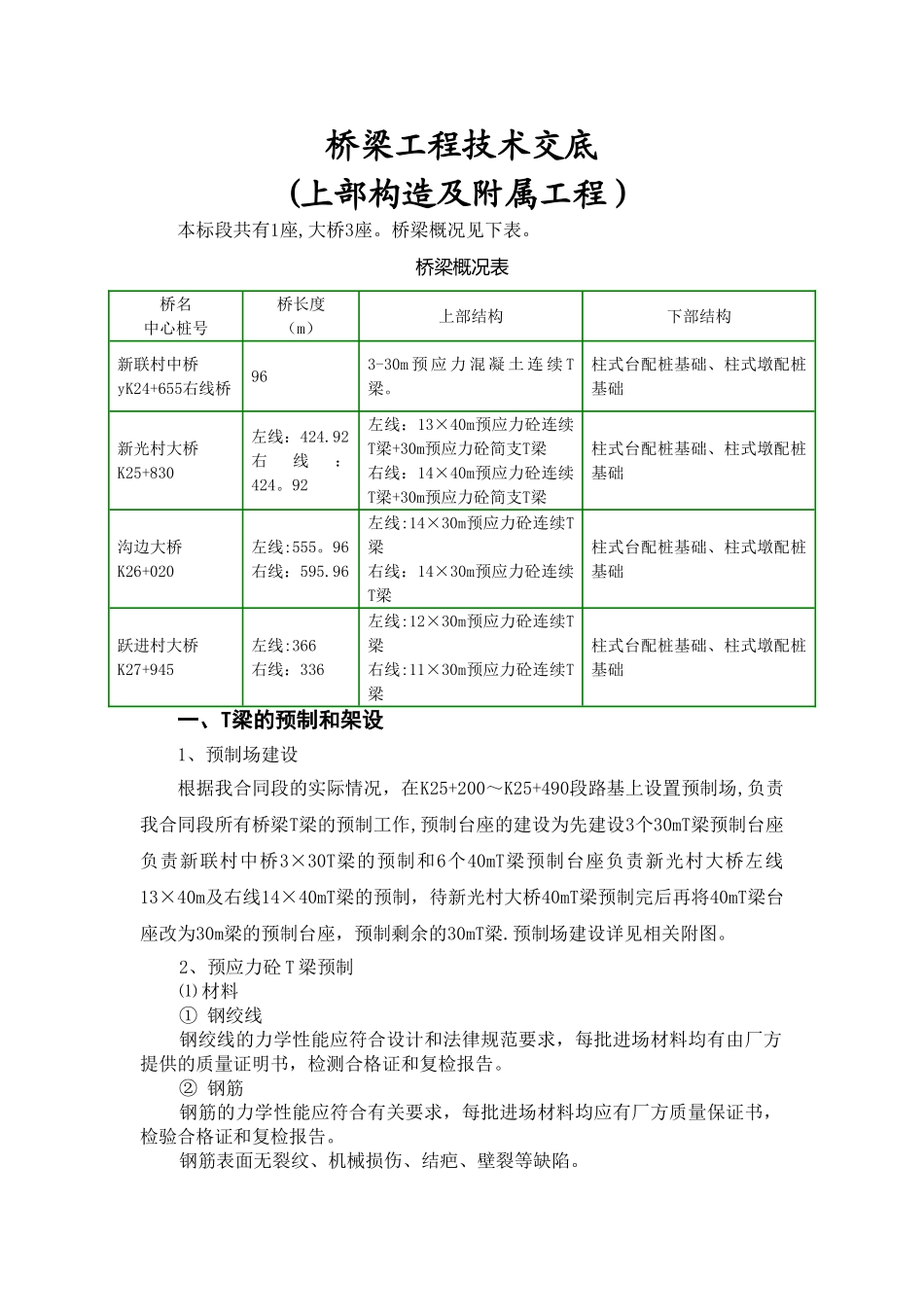

桥梁工程技术交底(上部构造及附属工程)本标段共有1座,大桥3座
桥梁概况见下表
桥梁概况表桥名中心桩号桥长度(m)上部结构下部结构新联村中桥yK24+655右线桥963-30m 预 应 力 混 凝 土 连 续 T梁
柱式台配桩基础、柱式墩配桩基础新光村大桥K25+830左线:424
92右线:424
92左线:13×40m预应力砼连续T梁+30m预应力砼简支T梁右线:14×40m预应力砼连续T梁+30m预应力砼简支T梁柱式台配桩基础、柱式墩配桩基础沟边大桥K26+020左线:555
96右线:595
96左线:14×30m预应力砼连续T梁右线:14×30m预应力砼连续T梁柱式台配桩基础、柱式墩配桩基础跃进村大桥K27+945左线:366右线:336左线:12×30m预应力砼连续T梁右线:11×30m预应力砼连续T梁柱式台配桩基础、柱式墩配桩基础一、T梁的预制和架设1、预制场建设根据我合同段的实际情况,在K25+200~K25+490段路基上设置预制场,负责我合同段所有桥梁T梁的预制工作,预制台座的建设为先建设3个30mT梁预制台座负责新联村中桥3×30T梁的预制和6个40mT梁预制台座负责新光村大桥左线13×40m及右线14×40mT梁的预制,待新光村大桥40mT梁预制完后再将40mT梁台座改为30m梁的预制台座,预制剩余的30mT梁
预制场建设详见相关附图

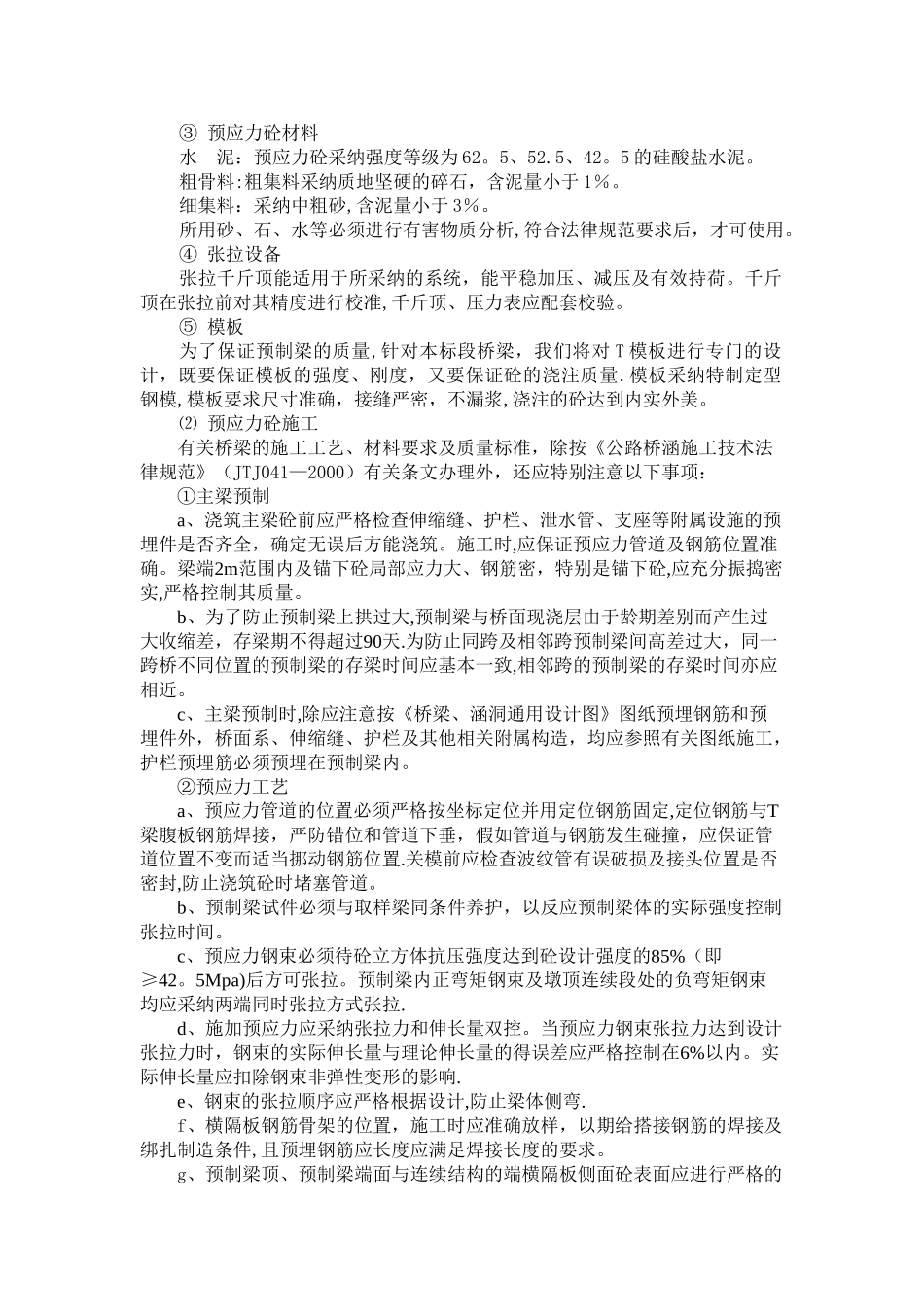

2、预应力砼 T 梁预制⑴ 材料① 钢绞线钢绞线的力学性能应符合设计和法律规范要求,每批进场材料均有由厂方提供的质量证明书,检测合格证和复检报告
② 钢筋钢筋的力学性能应符合有关要求,每批进场材料均应有厂方质量保证书,检验合格证和复检报告
钢筋表面无裂纹、机械损伤、结疤、壁裂等缺陷
③ 预应力砼材料水 泥:预应力砼采纳强度等级为 62
5 的硅酸盐水泥
粗骨料:粗集料采纳质地坚硬的碎石,含泥量小于
