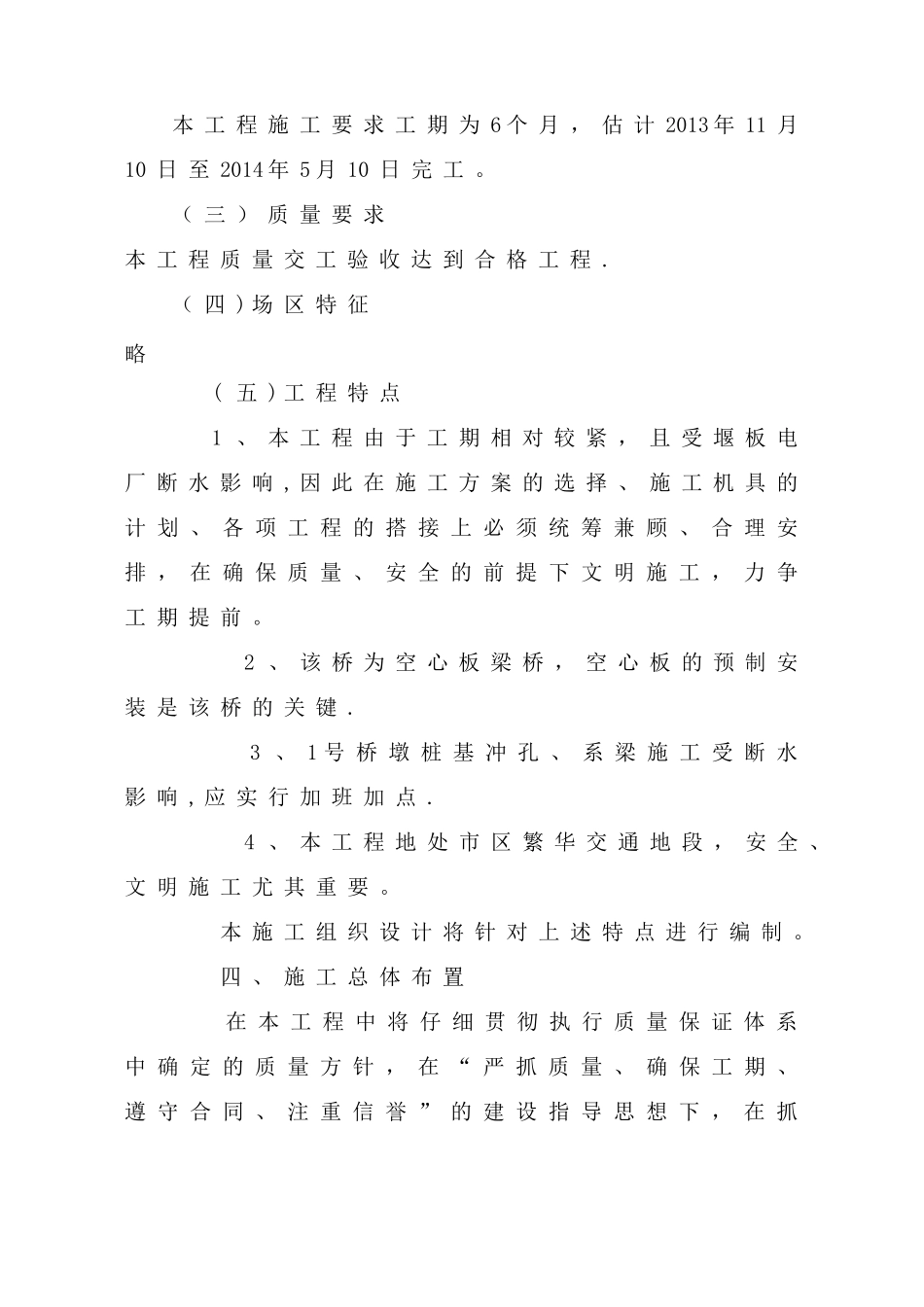

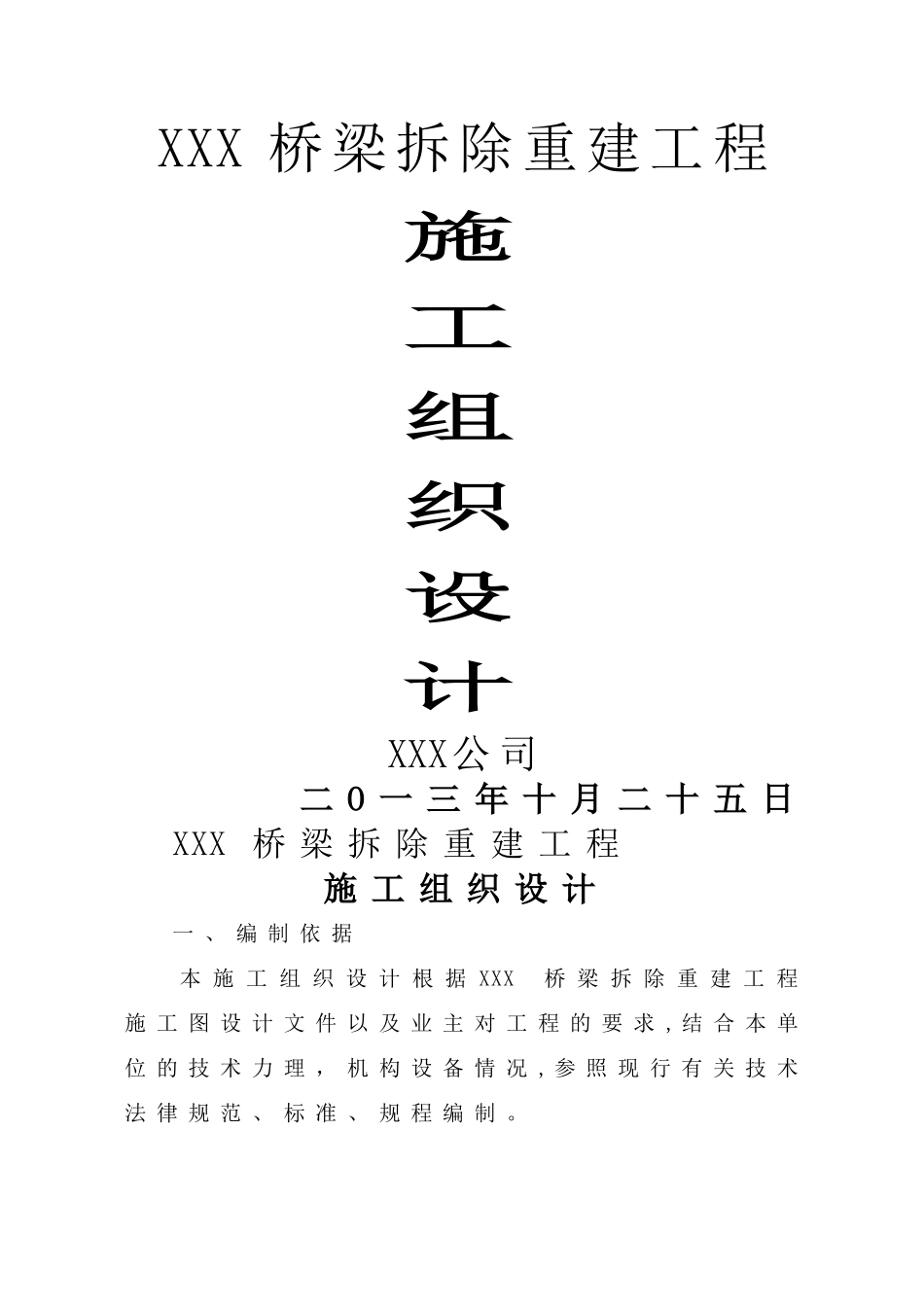

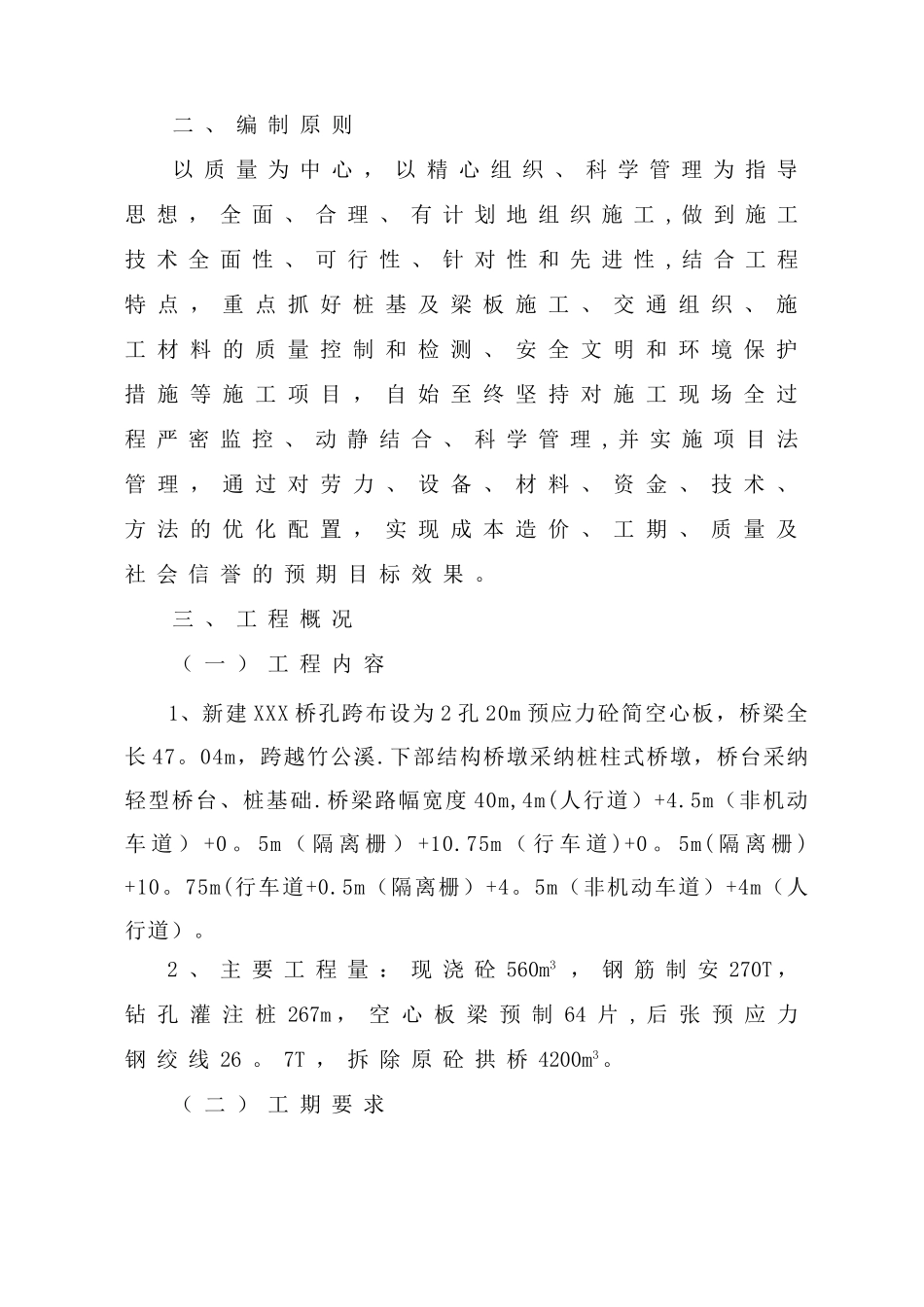

XXX 桥梁拆除重建工程施工组织设计XXX公 司二 O 一 三 年 十 月 二 十 五 日XXX 桥 梁 拆 除 重 建 工 程施 工 组 织 设 计一 、 编 制 依 据 本 施 工 组 织 设 计 根 据 XXX桥 梁 拆 除 重 建 工 程施 工 图 设 计 文 件 以 及 业 主 对 工 程 的 要 求 , 结 合 本 单位 的 技 术 力 理 , 机 构 设 备 情 况 , 参 照 现 行 有 关 技 术法 律 规 范 、 标 准 、 规 程 编 制 。二 、 编 制 原 则 以 质 量 为 中 心 , 以 精 心 组 织 、 科 学 管 理 为 指 导思 想 , 全 面 、 合 理 、 有 计 划 地 组 织 施 工 , 做 到 施 工技 术 全 面 性 、 可 行 性 、 针 对 性 和 先 进 性 , 结 合 工 程特 点 , 重 点 抓 好 桩 基 及 梁 板 施 工 、 交 通 组 织 、 施工 材 料 的 质 量 控 制 和 检 测 、 安 全 文 明 和 环 境 保 护措 施 等 施 工 项 目 , 自 始 至 终 坚 持 对 施 工 现 场 全 过程 严 密 监 控 、 动 静 结 合 、 科 学 管 理 , 并 实 施 项 目 法管 理 , 通 过 对 劳 力 、 设 备 、 材 料 、 资 金 、 技 术 、方 法 的 优 化 配 置 , 实 现 成 本 造 价 、 工 期 、 质 量 及社 会 信 誉 的 预 期 目 标 效 果 。三 、 工 程 概 况 ( 一 ) 工 程 内 容1、新建 XXX 桥孔跨布设为 2 孔 20m 预应力砼简空心板,桥梁全长 47。04m,跨越竹公溪.下部结构桥墩采纳桩柱式桥墩,桥台采纳轻型桥台、桩基础.桥梁路幅宽度 40m,4m(人行道)+4.5m(非机动车 道 ) +0 。 5m ( 隔 离 栅 ) +10.75m ( 行 车 道 )+0 。 5m( 隔 离 栅 )+10。75m(行车道+0.5m(隔离栅)+4。5m(非机动车道)+4m(人行道)。 2 、 主 要 工 程 量 : 现 浇 砼 560m3 , 钢 筋 制 安 270T ,钻 孔 灌 注 桩 267m , 空 心 板 梁 预 制 64 片 , 后 张 预 应 力钢 绞 线 26 。 7T , 拆 除 原 砼 拱 桥 4200m3。 ( 二 ) 工 期 要 求 本 工 程 施 工 要 求 工 期 为 6 个 月 , 估 计 2013 年 11 月10 ...
