编制依据⑴ 玉磨铁路项目经理部 19 标施工合同、施工图【玉磨施桥参 05-Ⅱ、玉磨施桥—95】
⑵ 国家、铁道部现行的技术标准、施工法律规范(指南)、操作规程和工程质量检验评定标准
⑶ 国家、铁道部和当地政府关于安全生产、文明施工、环境保护和水土保持等方面的法律法规、条例和有关规定要求
⑷ 施工现场调查资料、我公司的施工经验及施工能力
工程概况曼腊特大桥 11—2#桩基设计桩长 30
5m,桩径 1
25m,桩基混凝土标号 C35H1Y1
11—2#桩基 2024 年 5 月 13 日,第三方检测单位对 11#墩桩基进行复核,低应变检测后发现 12m 处波形异常,我部开始组织现场取芯验证工作,发现 11—12m 处发现芯样不完整,混凝土不密实,有严重离析现象,经商定对 11-2#桩进行凿除断桩部分再接桩处理
工期安排2024 年 6 月 10 日开始开挖施工,2024 年 6 月 30 日完成,工期 20 天

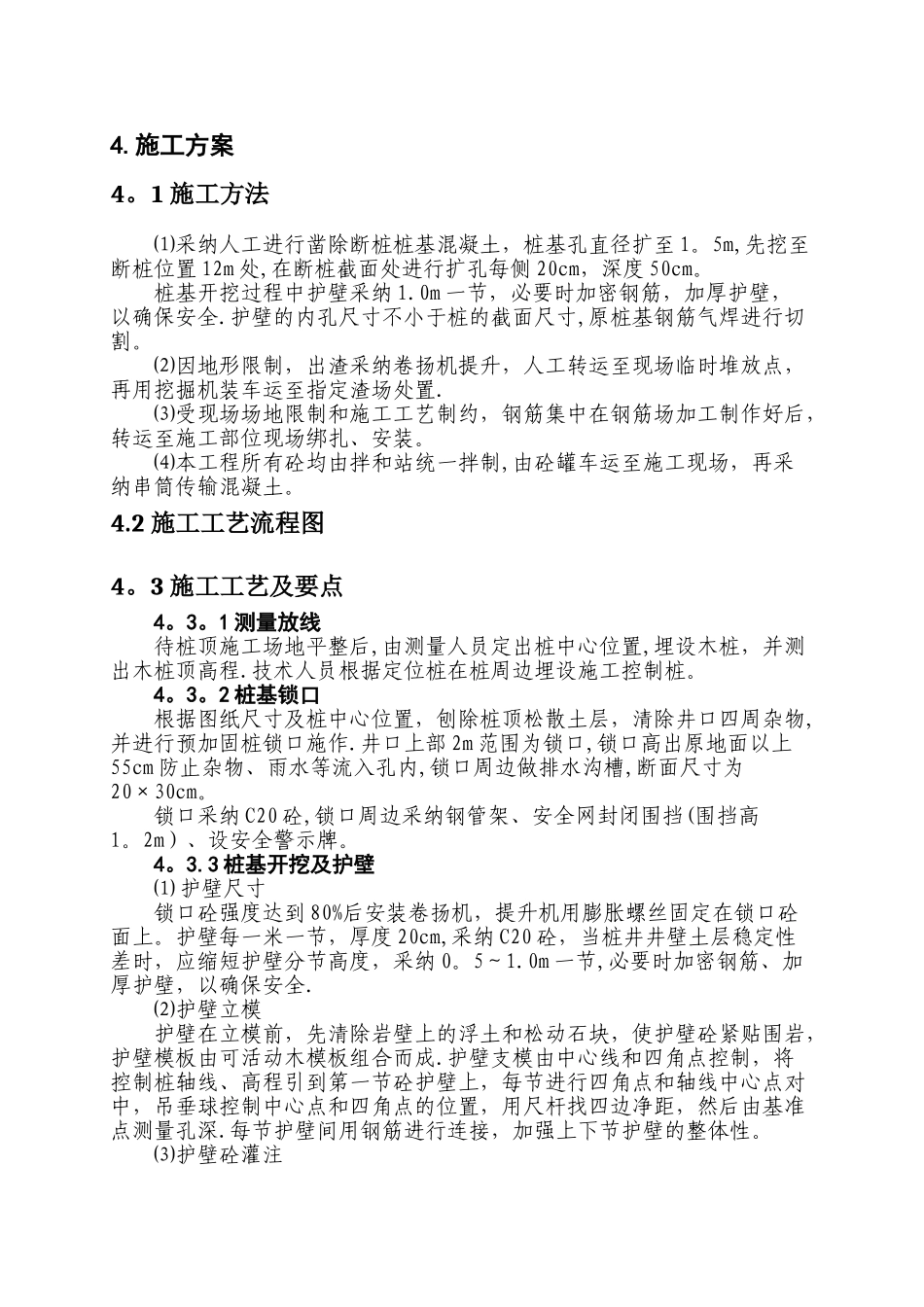

1 施工方法⑴采纳人工进行凿除断桩桩基混凝土,桩基孔直径扩至 1
5m,先挖至断桩位置 12m 处,在
