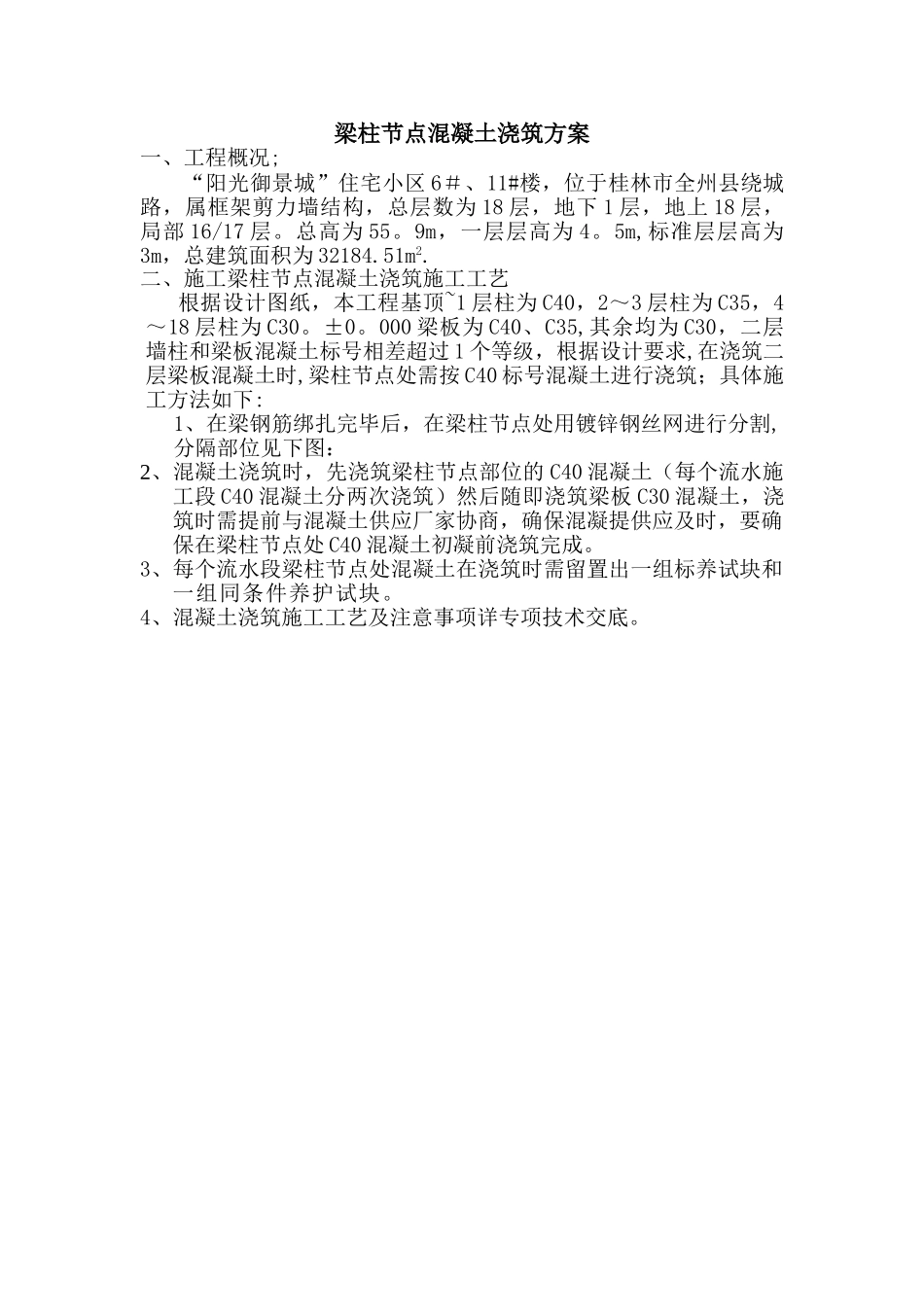

梁柱节点混凝土浇筑方案一、工程概况;“阳光御景城”住宅小区 6#、11#楼,位于桂林市全州县绕城路,属框架剪力墙结构,总层数为 18 层,地下 1 层,地上 18 层,局部 16/17 层。总高为 55。9m,一层层高为 4。5m,标准层层高为3m,总建筑面积为 32184.51m2.二、施工梁柱节点混凝土浇筑施工工艺根据设计图纸,本工程基顶~1 层柱为 C40,2~3 层柱为 C35,4~18 层柱为 C30。±0。000 梁板为 C40、C35,其余均为 C30,二层墙柱和梁板混凝土标号相差超过 1 个等级,根据设计要求,在浇筑二层梁板混凝土时,梁柱节点处需按 C40 标号混凝土进行浇筑;具体施工方法如下:1、在梁钢筋绑扎完毕后,在梁柱节点处用镀锌钢丝网进行分割,分隔部位见下图: 2、混凝土浇筑时,先浇筑梁柱节点部位的 C40 混凝土(每个流水施工段 C40 混凝土分两次浇筑)然后随即浇筑梁板 C30 混凝土,浇筑时需提前与混凝土供应厂家协商,确保混凝提供应及时,要确保在梁柱节点处 C40 混凝土初凝前浇筑完成。3、每个流水段梁柱节点处混凝土在浇筑时需留置出一组标养试块和一组同条件养护试块。4、混凝土浇筑施工工艺及注意事项详专项技术交底。
