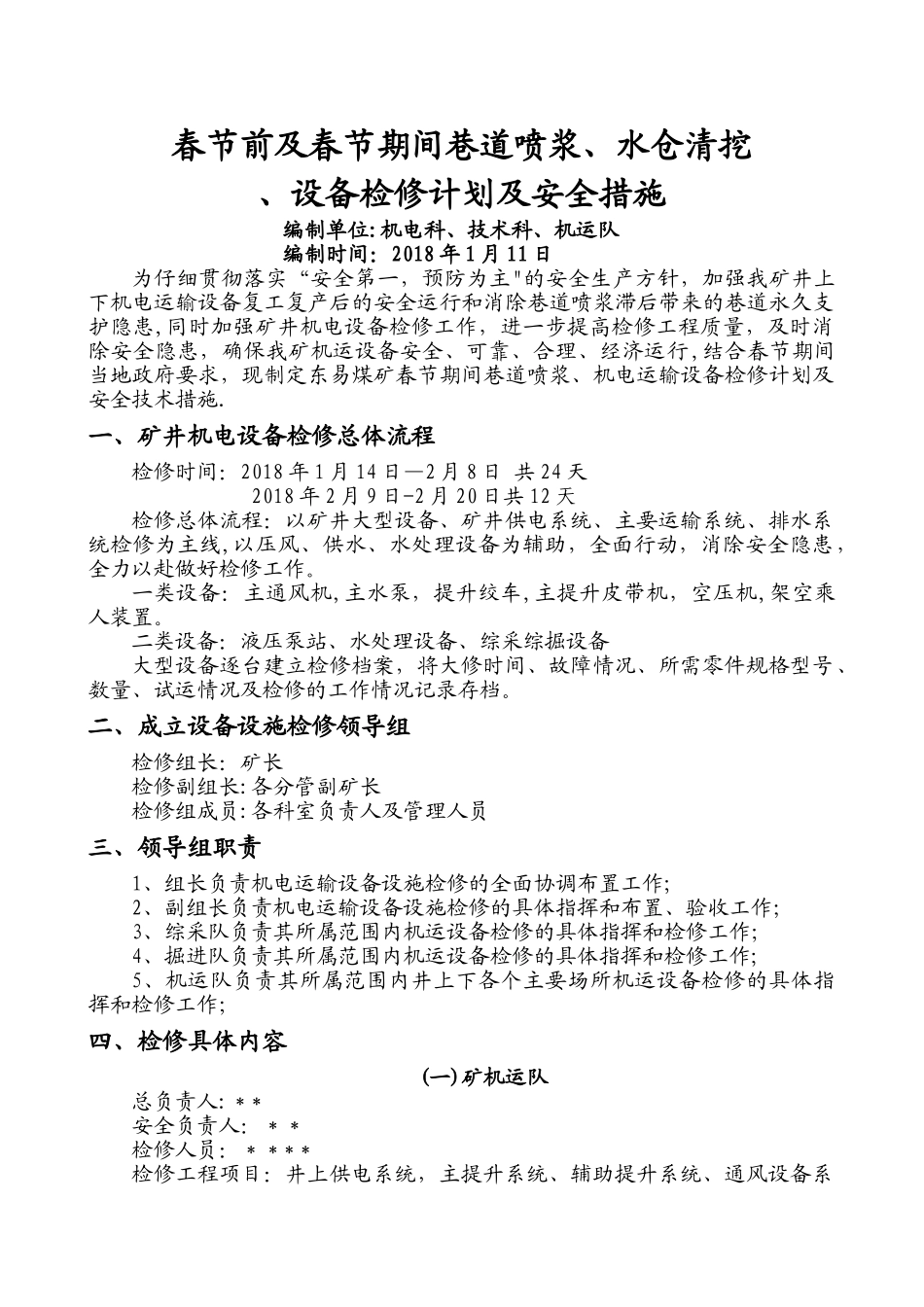

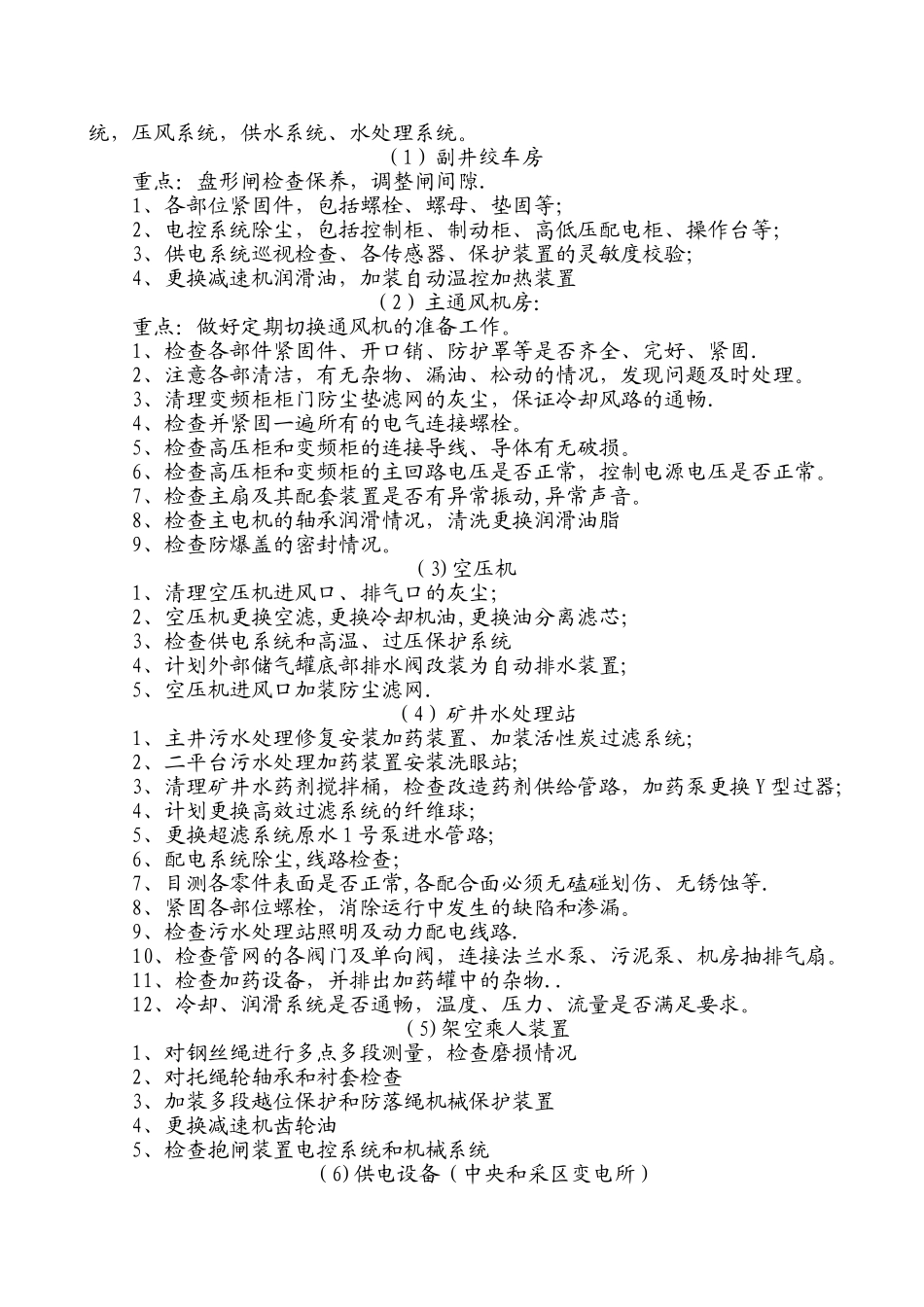

春节前及春节期间巷道喷浆、水仓清挖、设备检修计划及安全措施编制单位:机电科、技术科、机运队编制时间:2018 年 1 月 11 日为仔细贯彻落实“安全第一,预防为主"的安全生产方针,加强我矿井上下机电运输设备复工复产后的安全运行和消除巷道喷浆滞后带来的巷道永久支护隐患,同时加强矿井机电设备检修工作,进一步提高检修工程质量,及时消除安全隐患,确保我矿机运设备安全、可靠、合理、经济运行,结合春节期间当地政府要求,现制定东易煤矿春节期间巷道喷浆、机电运输设备检修计划及安全技术措施

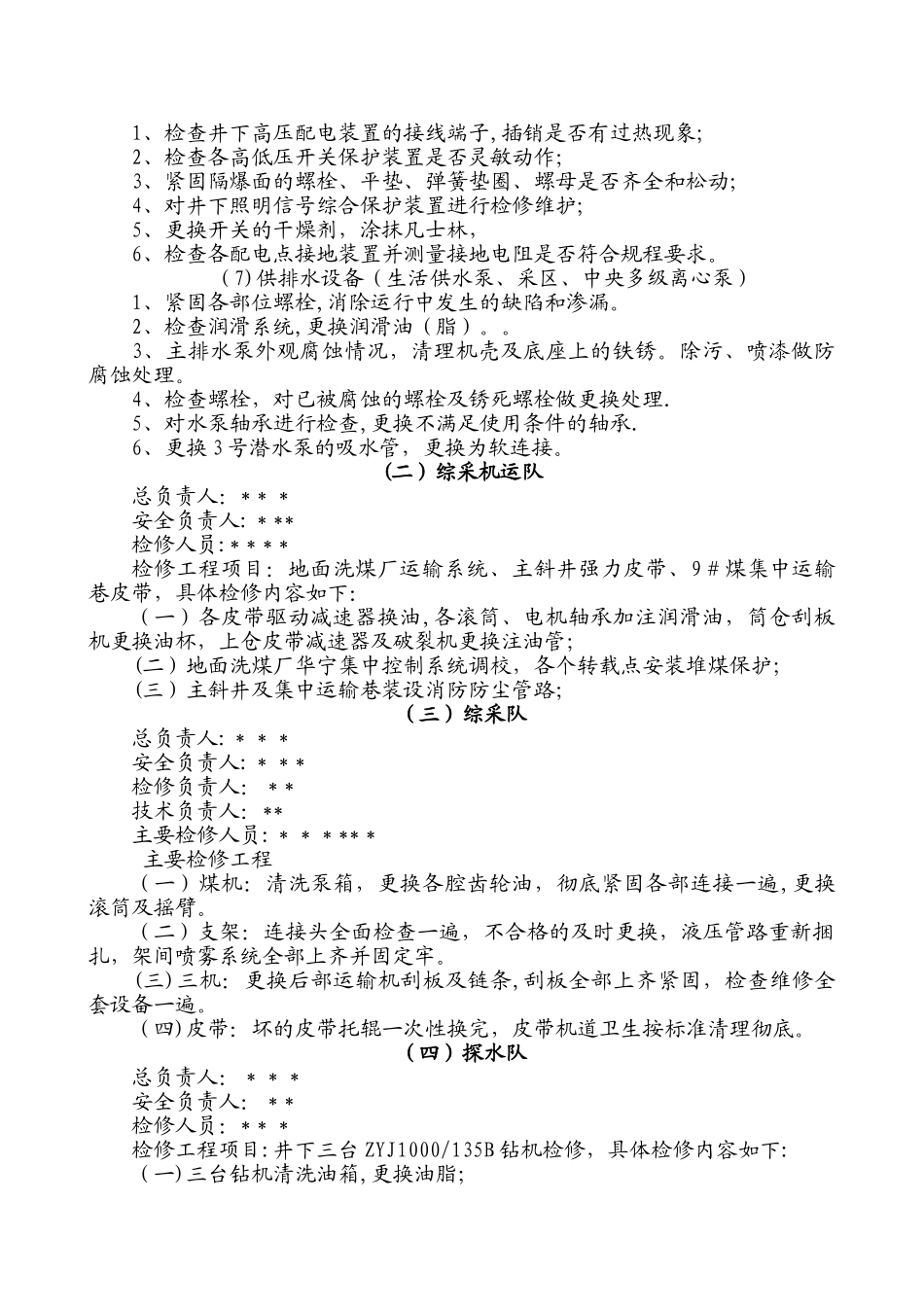

一、矿井机电设备检修总体流程检修时间:2018 年 1 月 14 日—2 月 8 日 共 24 天2018 年 2 月 9 日-2 月 20 日共 12 天检修总体流程:以矿井大型设备、矿井供电系统、主要运输系统、排水系统检修为主线,以压风、供水、水处理设备为辅助,全面行动,消除安全隐患,全力以赴做好检修工作
一类设备:主通风机,主水泵,提升绞车,主提升皮带机,空压机,架空乘人装置
二类设备:液压泵站、水处理设备、综采综掘设备大型设备逐台建立检修档案,将大修时间、故障情况、所需零件规格型号、数量、试运情况及检修的工作情况记录存档
二、成立设备设施检修领导组检修组长:矿长检修副组长:各分管副矿长检修组成员:各科室负责人及管理人员 三、领导组职责1、组长负责机电运输设备设施检修的全面协调布置工作;2、副组长负责机电运输设备设施检修的具体指挥和布置、验收工作;3、综采队负责其所属范围内机运设备检修的具体指挥和检修工作;4、掘进队负责其所属范围内机运设备检修的具体指挥和检修工作;5、机运队负责其所属范围内井上下各个主要场所机运设备检修的具体指挥和检修工作;四、检修具体内容(一)矿机运队总负责人:** 安全负责人:**检修人员:****检修工程项目:井上供电系统,主提升系统、辅助提升系统、通风设备系统,压风系统,
