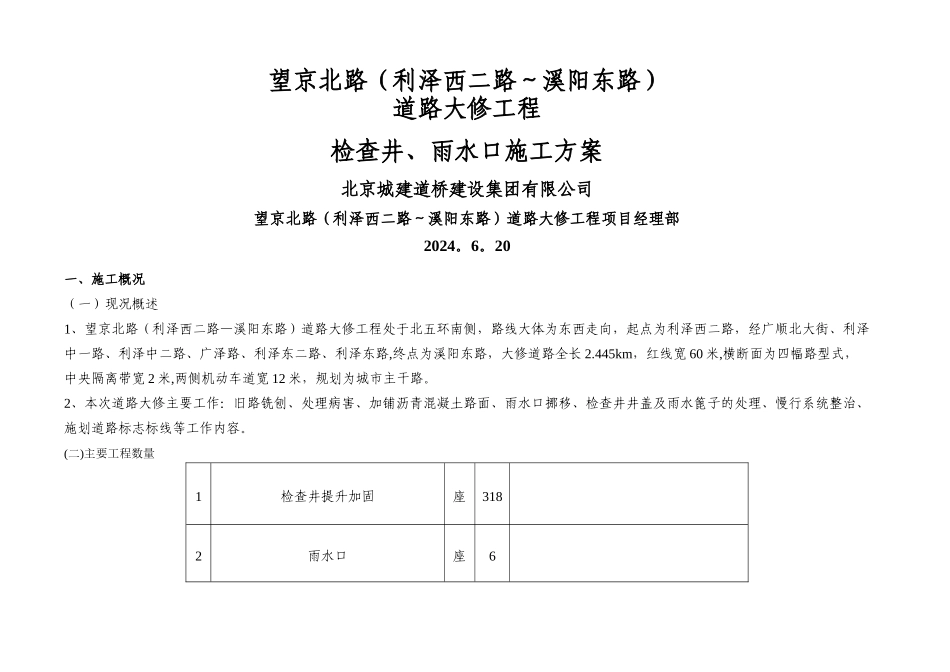

望京北路(利泽西二路~溪阳东路)道路大修工程检查井、雨水口施工方案北京城建道桥建设集团有限公司望京北路(利泽西二路~溪阳东路)道路大修工程项目经理部2024
20一、施工概况(一)现况概述1、望京北路(利泽西二路—溪阳东路)道路大修工程处于北五环南侧,路线大体为东西走向,起点为利泽西二路,经广顺北大街、利泽中一路、利泽中二路、广泽路、利泽东二路、利泽东路,终点为溪阳东路,大修道路全长 2
445km,红线宽 60 米,横断面为四幅路型式,中央隔离带宽 2 米,两侧机动车道宽 12 米,规划为城市主干路
2、本次道路大修主要工作:旧路铣刨、处理病害、加铺沥青混凝土路面、雨水口挪移、检查井井盖及雨水篦子的处理、慢行系统整治、施划道路标志标线等工作内容

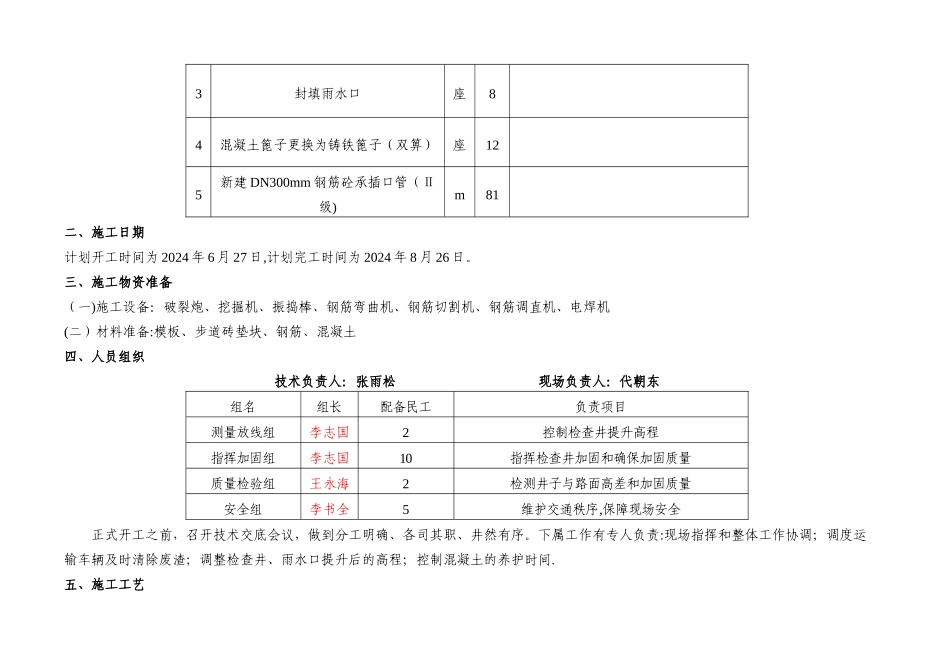

(二)主要工程数量1检查井提升加固座3182雨水口座63封填雨水口座84混凝土篦子更换为铸铁篦子(双箅)座125新建 DN300mm 钢筋砼承插口管(Ⅱ级)m81二、施工日期计划开工时间为 2024 年 6 月 27 日,计划完工时间为 2024 年 8 月 26 日
三、施工物资准备(一)施工设备:破裂炮、挖掘机、振捣棒、钢筋弯曲机、钢筋切割机、钢筋调直机、电焊机(二)材料准备:模板、步道砖垫块、钢筋、混凝土四、人员组织技术负责人:张雨松 现场负责人:代朝东组名组长配备民工负责项目测量放线组李志国2控制检查井提升高程指挥加固组李志国10指挥检查井加固和确保加固质量质量检验组王永海2检测井子与路面高差和加固质量安全组李书全5维护交通秩序,保障现场安全正式开工之前,召开技术交底会议,做到分工明确、各司其职、井然有序
下属工作有专人负责:现场指挥和整体工作协调;调度运输车辆及时清除废渣;调整检查井、雨水口提升后的高程;控制混凝土的养护时间

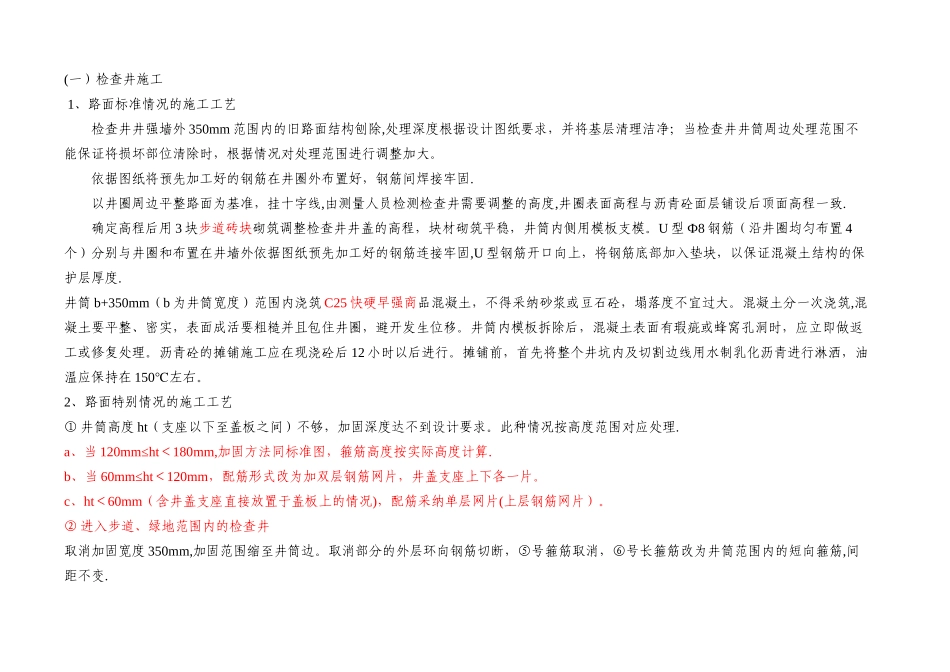

五、施工工艺(一)检查井施工 1、路面标准情况的施工工艺检查井井强墙外 350mm 范围内的
