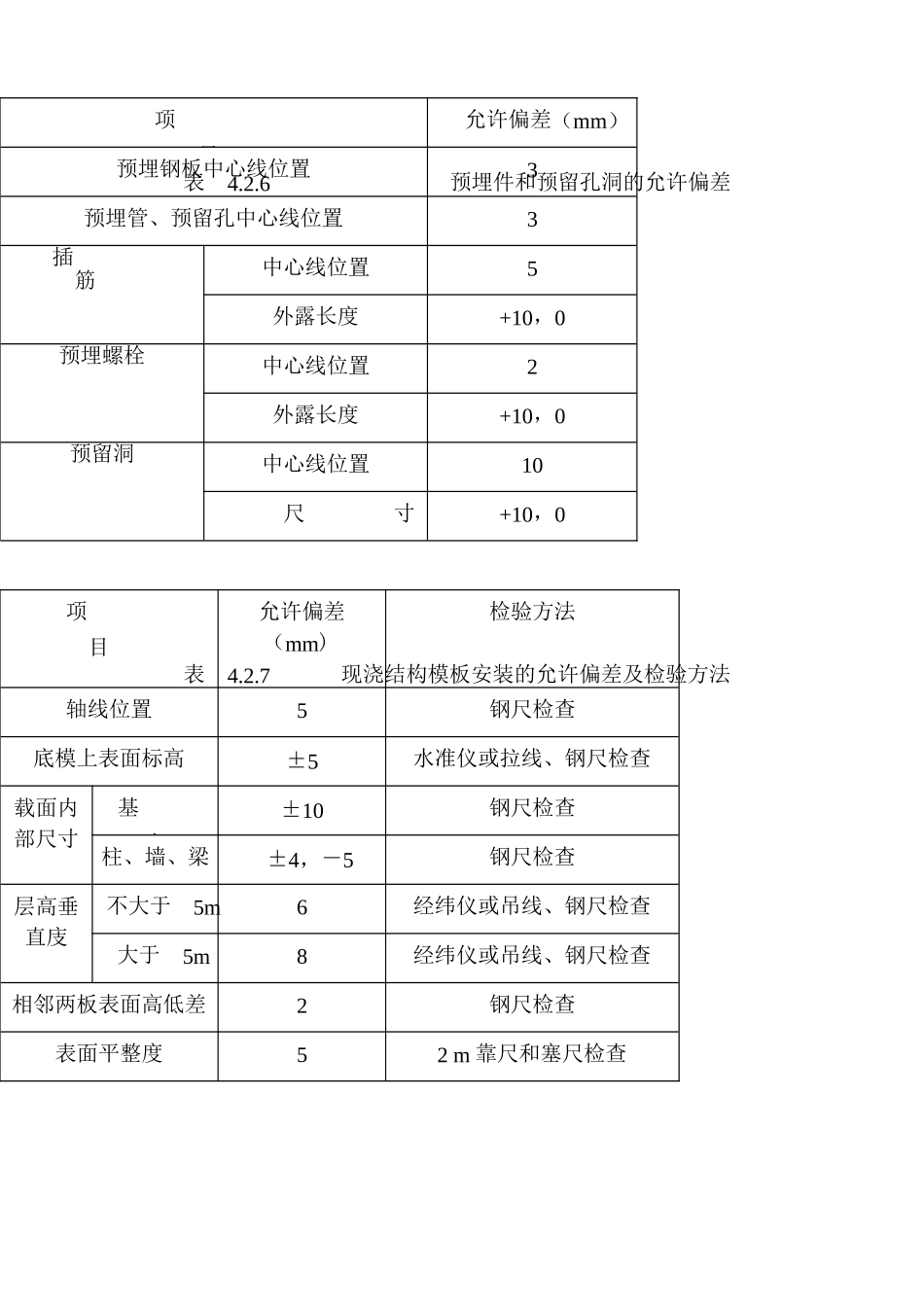

模板分项工程一 般 规 定模板及其支架应根据工程结构形式、荷载大小、地基土类别、施工设备和材料供应等条件进行设计。模板及其支架应具有足够的承载力、刚度和稳定性,能可靠地承受浇筑混凝土的重量、侧压力以及施工荷载。在浇筑混凝土之前,应对模板工程进行验收.模板安装和浇筑混凝土时,应对模板及其支架进行观察和维护.发生异常情况时,应按施工技术方案及时进行处理。模板及其支架拆除的顺应及安全措施应按施工技术方案执行。模 板 安 装主 控 项 目安装现浇结构的上层模板及其支架时,下层楼板应具有承受上层荷载的承载能力,或加设支架;上、下层支架的立柱应对准,并铺设垫板.在涂刷模板隔离剂时,不得沾污钢筋和混凝土接槎处。一 般 项 目模板安装应满足下列要求:1 模板的接缝不应漏浆;在浇筑混凝土前,木模板应浇水湿润,但模板内不应有积水;2 模板与混凝土的接触面应清理洁净并涂刷隔离剂,但不得采用影响结构性能或阻碍装饰工程施工的隔离剂;3 浇筑混凝土前,模板内的杂物应清理洁净;4 对清水混凝土工程及装饰混凝土工程,应使用能达到设计效果的模板。用作模板的地坪、胎模等应平整光洁,不得产生影响构件质量的下沉、裂缝、起砂或起鼓.对跨度不小于 4m 的现浇钢筋混凝土梁、板,其模板应按设计要求起拱;当设计无具体要求时,起拱高度宜为跨度的1/1000~3/1000.检查数量:在同一检验批内,对梁,应抽查构件数量的 10%,且不少于 3 件;对板,应按在代表性的自然间抽查 10%,且不少于3 间;对大空间结构,板可按纵、横轴线划分检查面,抽查 10%,且不少于 3 面。固定在模板上的预埋件、预留孔和预留洞均不得遗漏,且应安装牢固,其偏差应符合表 4。2.6 的规定.预制构件模板安装的偏差应符合表 4.2。8表 4.2.6 预埋件和预留孔洞的允许偏差表 4.2.7 现浇结构模板安装的允许偏差及检验方法项 目允许偏差(mm)检验方法轴线位置5钢尺检查底模上表面标高±5水准仪或拉线、钢尺检查载面内部尺寸基 础±10钢尺检查柱、墙、梁±4,-5钢尺检查层高垂直庋不大于 5m6经纬仪或吊线、钢尺检查大于 5m8经纬仪或吊线、钢尺检查相邻两板表面高低差2钢尺检查表面平整度52 m 靠尺和塞尺检查项 目允许偏差(mm)预埋钢板中心线位置3预埋管、预留孔中心线位置3插 筋中心线位置5外露长度+10,0预埋螺栓中心线位置2外露长度+10,0预留洞中心线位置10尺 寸+10,0表 4。2。8 预制构件模板安装的允许偏差及检验方法项...
