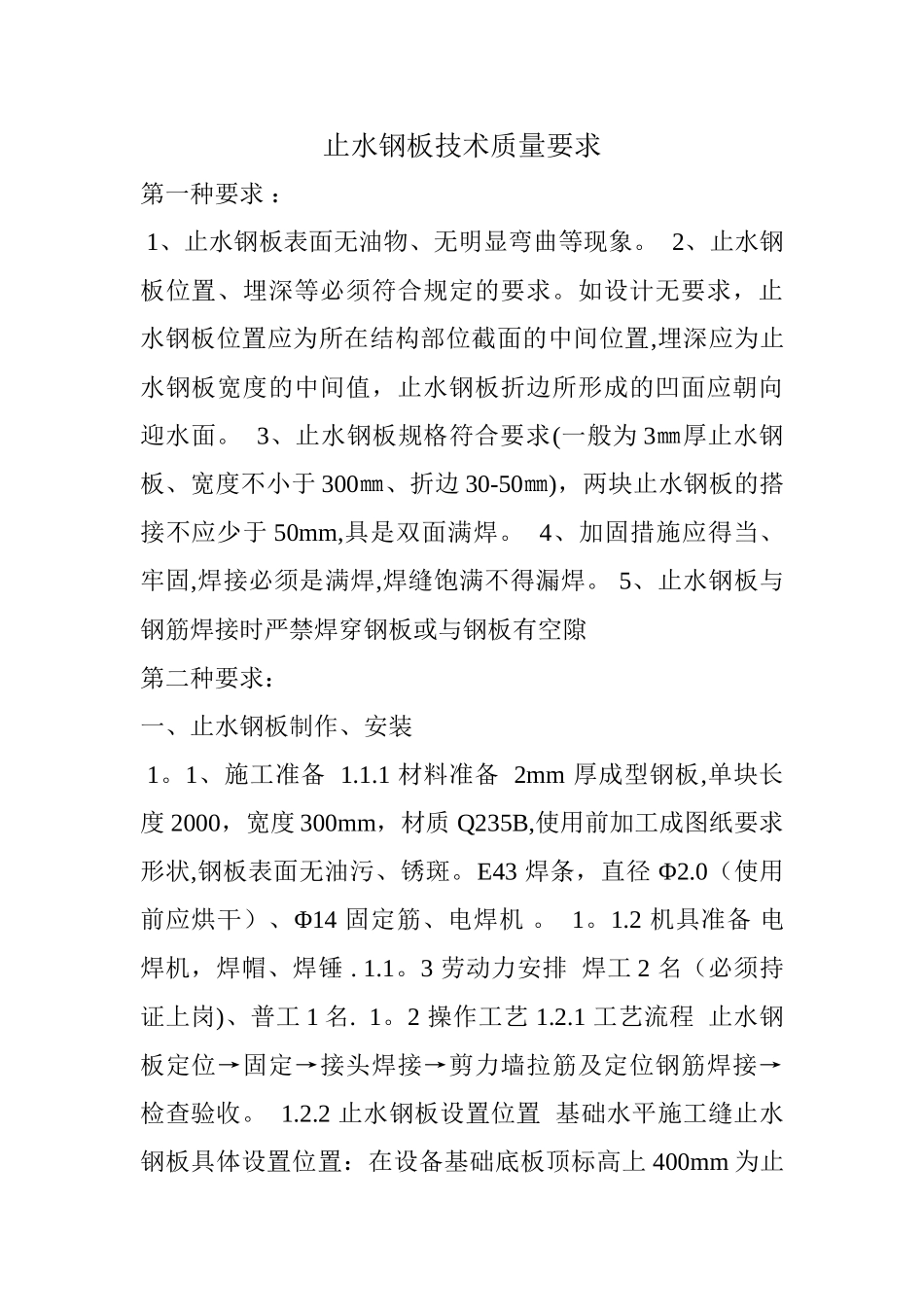

止水钢板技术质量要求第一种要求 : 1、止水钢板表面无油物、无明显弯曲等现象
2、止水钢板位置、埋深等必须符合规定的要求
如设计无要求,止水钢板位置应为所在结构部位截面的中间位置,埋深应为止水钢板宽度的中间值,止水钢板折边所形成的凹面应朝向迎水面
3、止水钢板规格符合要求(一般为 3㎜厚止水钢板、宽度不小于 300㎜、折边 30-50㎜),两块止水钢板的搭接不应少于 50mm,具是双面满焊
4、加固措施应得当、牢固,焊接必须是满焊,焊缝饱满不得漏焊
5、止水钢板与钢筋焊接时严禁焊穿钢板或与钢板有空隙第二种要求:一、止水钢板制作、安装 1
1、施工准备 1
1 材料准备 2mm 厚成型钢板,单块长度 2000,宽度 300mm,材质 Q235B,使用前加工成图纸要求形状,钢板表面无油污、锈斑
E43 焊条,直径 Φ2
0(使用前应烘干)、Φ14 固定筋、电焊机
2 机具准备 电焊机,焊帽、焊锤
3 劳动力安排 焊工 2 名(必须持证上岗)、普工 1 名
2 操作工艺 1
1 工艺流程 止水钢板定位→固定→接头焊接→剪力墙拉筋及定位钢筋焊接→检查验收

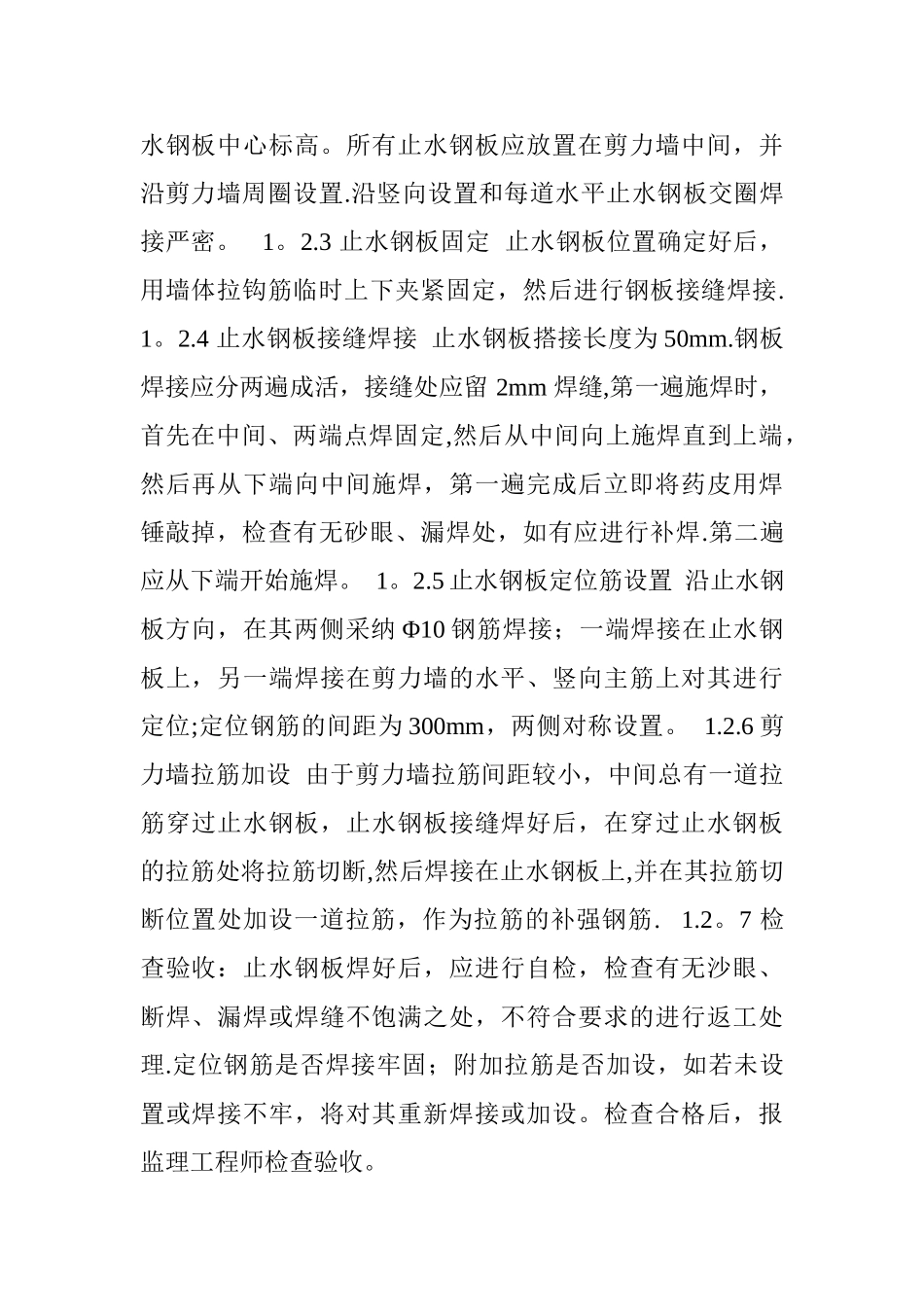

2 止水钢板设置位置 基础水平施工缝止水钢板具体设置位置:在设备基础底板顶标高上 400mm 为止水钢板中心标高
所有止水钢板应放置在剪力墙中间,并沿剪力墙周圈设置
沿竖向设置和每道水平止水钢板交圈焊接严密
3 止水钢板固定 止水钢板位置确定好后,用墙体拉钩筋临时上下夹紧固定,然后进行钢板接缝焊接
4 止水钢板接缝焊接 止水钢板搭接长度为 50mm

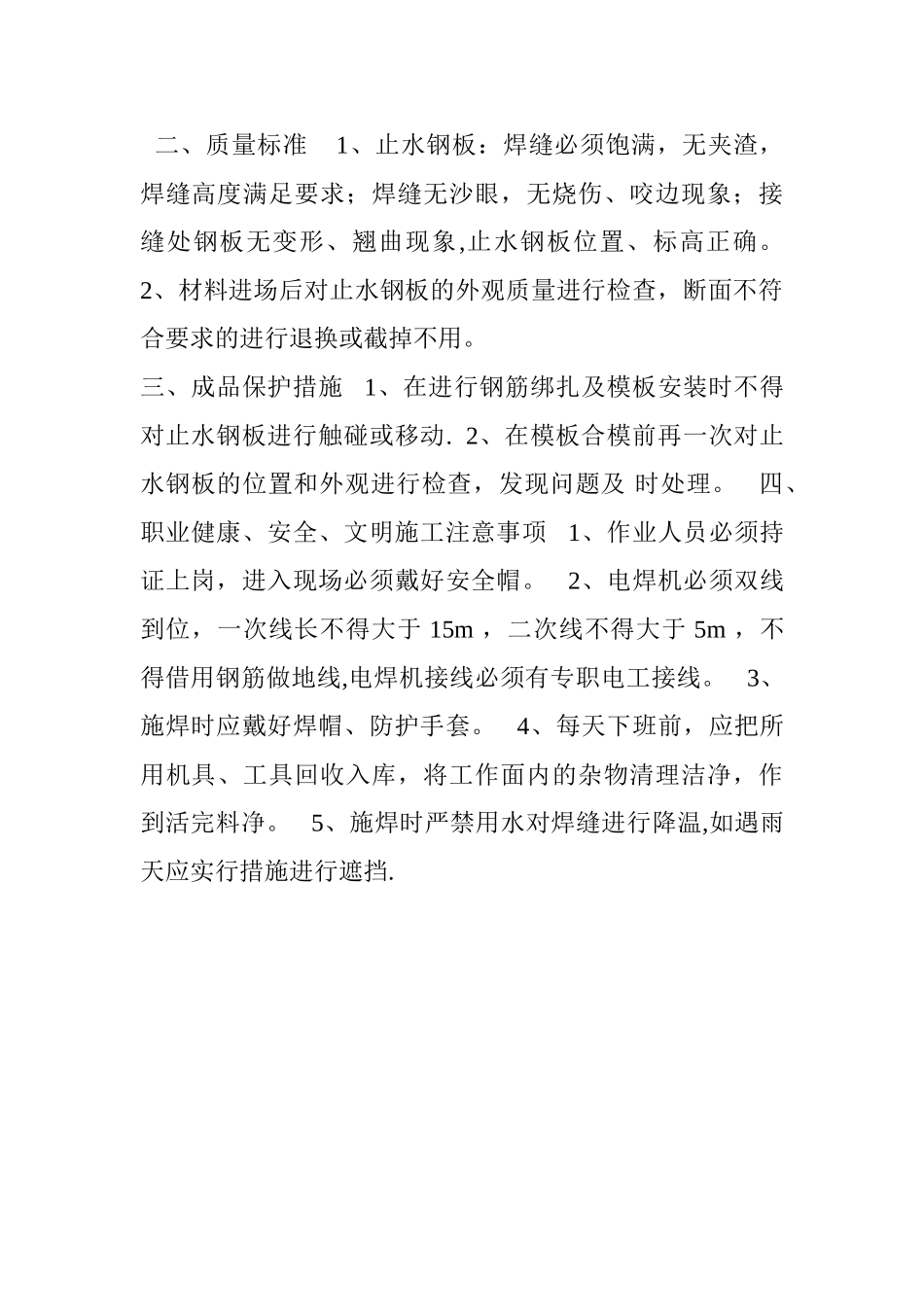

钢板焊接应分两遍成活,接缝处应留 2mm 焊缝,第一遍施焊时,首先在中间、两端点焊固定,然后从中间向上施焊直到上端,然后再从下端向中间施焊,第一遍完成后立即将药皮用焊锤敲掉,检查有无砂眼、漏焊处,如有应进行补焊
