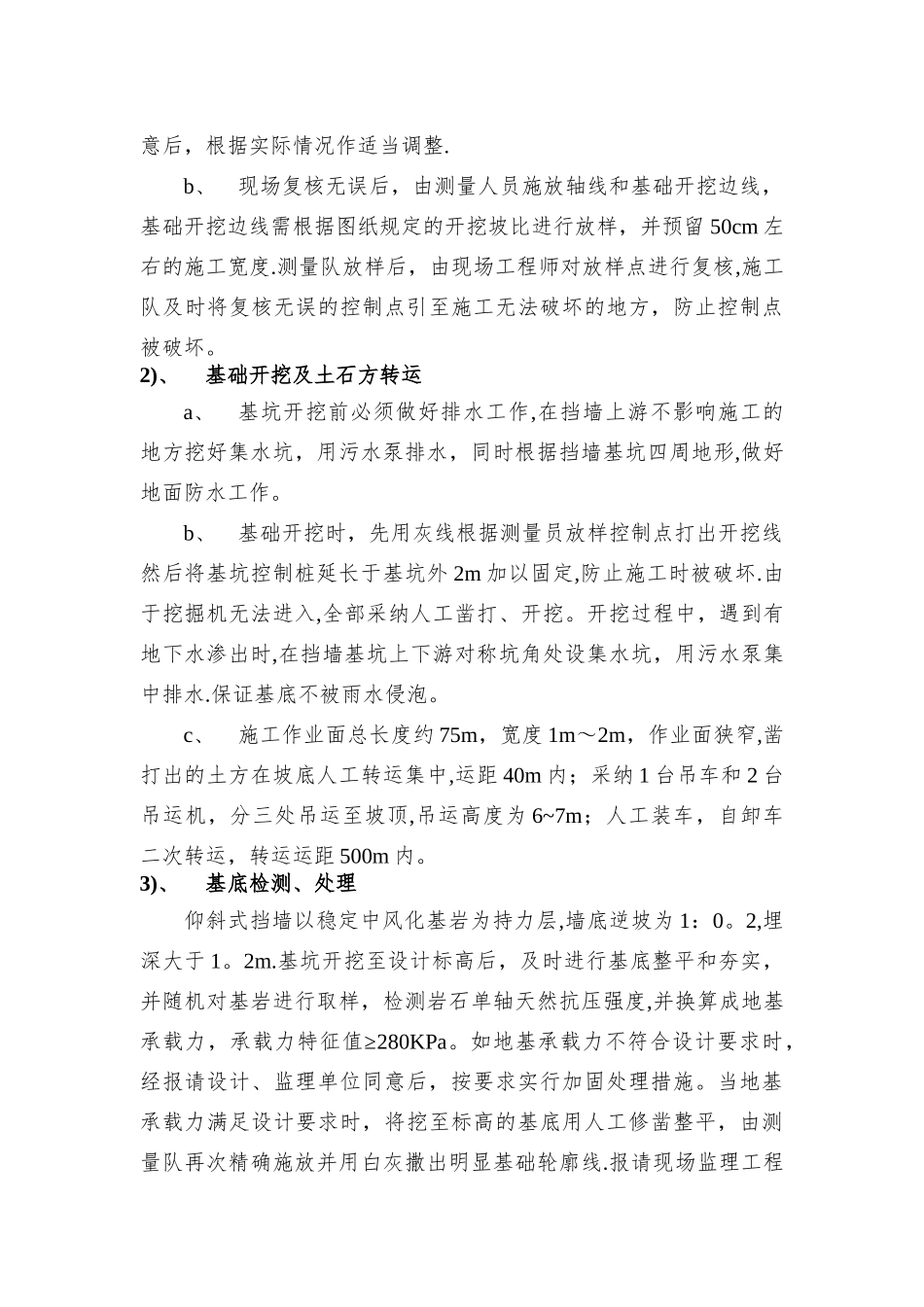

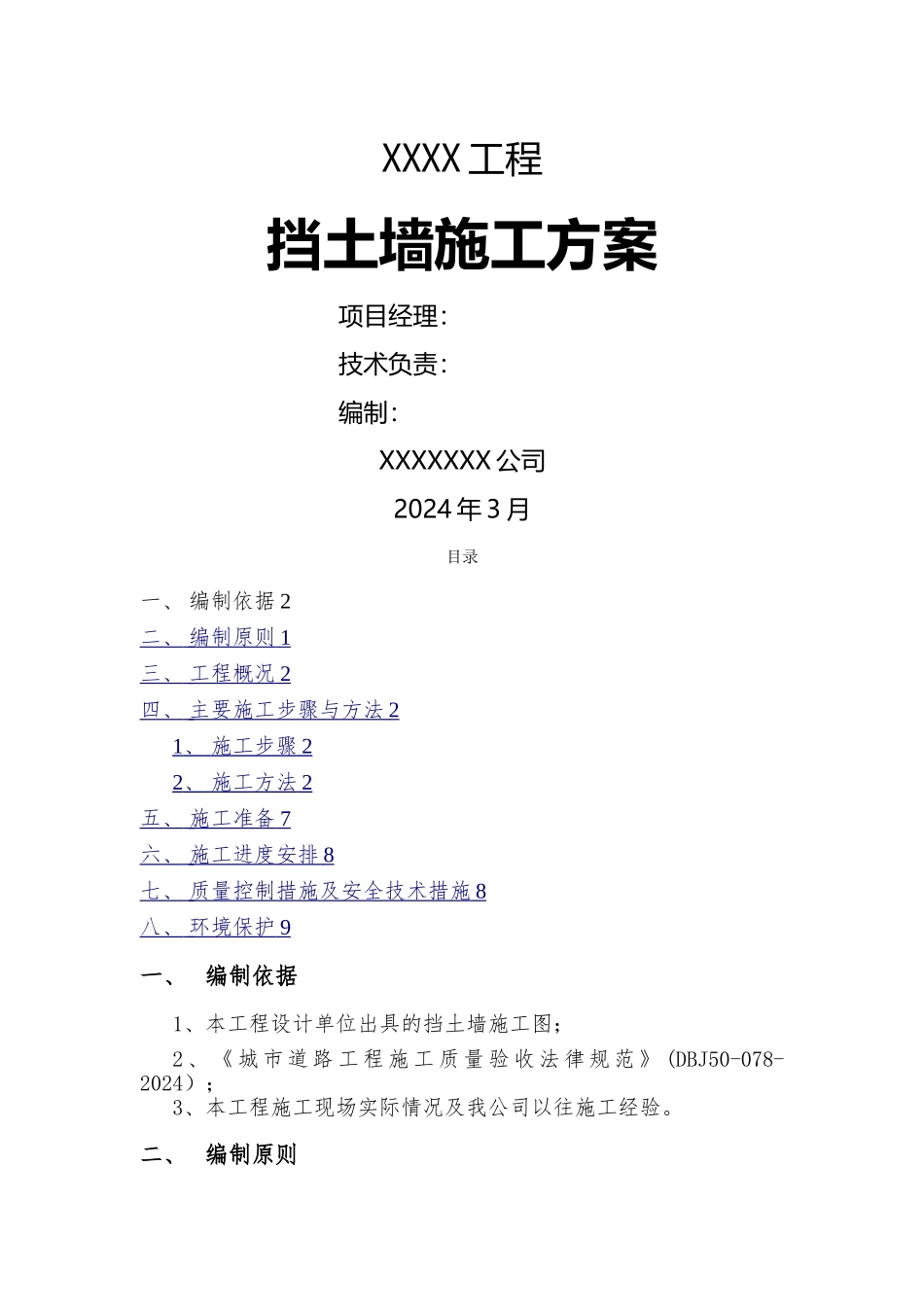

XXXX 工程挡土墙施工方案项目经理:技术负责:编制:XXXXXXX 公司2024 年 3 月目录一、 编制依据 2二、 编制原则 1 三、 工程概况 2 四、 主要施工步骤与方法 2 1 、 施工步骤 2 2 、 施工方法 2 五、 施工准备 7 六、 施工进度安排 8 七、 质量控制措施及安全技术措施 8 八、 环境保护 9 一、编制依据1、本工程设计单位出具的挡土墙施工图;2 、 《 城 市 道 路 工 程 施 工 质 量 验 收 法 律 规 范 》 (DBJ50-078-2024);3、本工程施工现场实际情况及我公司以往施工经验。二、编制原则1、本方案适用于 XXXX 挡土墙施工,内容主要基础开挖、修整边坡、土石方吊运、、挡土墙砌筑、土方回填等.2、坚持实事求是,注重调查讨论,合理安排工期,周密组织劳动力,实行有效方法科学组织施工,确保安全、合格工程。3、实施“项目法管理”的原则,建立质量保证体系,加强质量管理,降低工程成本,提高经济效益.4、现场实行法律规范管理,标准化作业,严格遵守《环境保护法》及水土保持等有关要求,保护生态环境,维持生态平衡。三、工程概况挡土墙位于 XXXXX。根据设计提供的 1:1000 结构施工图总图平面布置图,该挡土墙总长为 XXXm,墙高为 5m 采纳 Mu30 毛石、M10 水泥砂浆砌筑。四、主要施工步骤与方法1、施工步骤测量放样(材料、设备准备)→基础开挖、修整边坡、土石方吊运→地基承载力检测→基底检测及处理→挡土墙砌筑(沉降缝、泄水孔、反滤层同步施工)→土方回填→台阶、截水沟→勾缝、抹面、养生挡土墙施工工艺框图2、施工方法1)、测量放样a、测量放样前需根据设计图纸,结合现场实际地形、地质情况,对挡墙位置、方向、基底尺寸、高程等进行复核、定位。当基底设计标高、墙位、角度等与实际不符时,经报请设计单位、监理同测量放样基础开挖、修整边坡、土石方吊运地基承载力检测基础底部检测及处理挡土墙砌筑土方回填台阶、截水沟材料、设备准备沉降缝、泄水孔、反滤层同步施工勾缝、抹面、养生意后,根据实际情况作适当调整.b、现场复核无误后,由测量人员施放轴线和基础开挖边线,基础开挖边线需根据图纸规定的开挖坡比进行放样,并预留 50cm 左右的施工宽度.测量队放样后,由现场工程师对放样点进行复核,施工队及时将复核无误的控制点引至施工无法破坏的地方,防止控制点被破坏。2)、基础开挖及土石方转运a、基坑开挖前必须做好排水工作,在挡墙上游不影响施工的地方挖...
