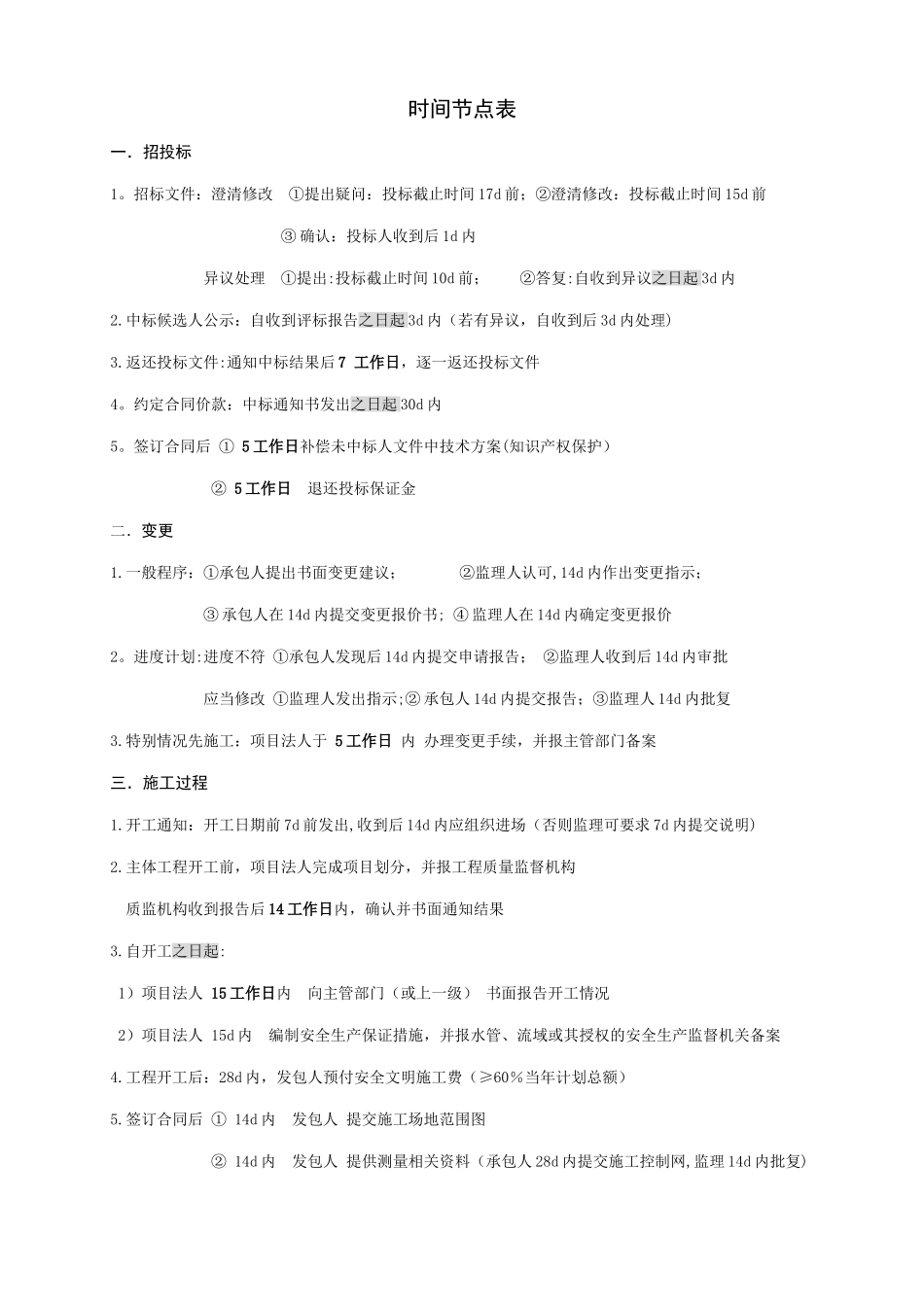

时间节点表一.招投标1
招标文件:澄清修改 ①提出疑问:投标截止时间 17d 前;②澄清修改:投标截止时间 15d 前 ③ 确认:投标人收到后 1d 内 异议处理 ①提出:投标截止时间 10d 前; ②答复:自收到异议之日起 3d 内2
中标候选人公示:自收到评标报告之日起 3d 内(若有异议,自收到后 3d 内处理)3
返还投标文件:通知中标结果后 7 工作日,逐一返还投标文件4
约定合同价款:中标通知书发出之日起 30d 内5

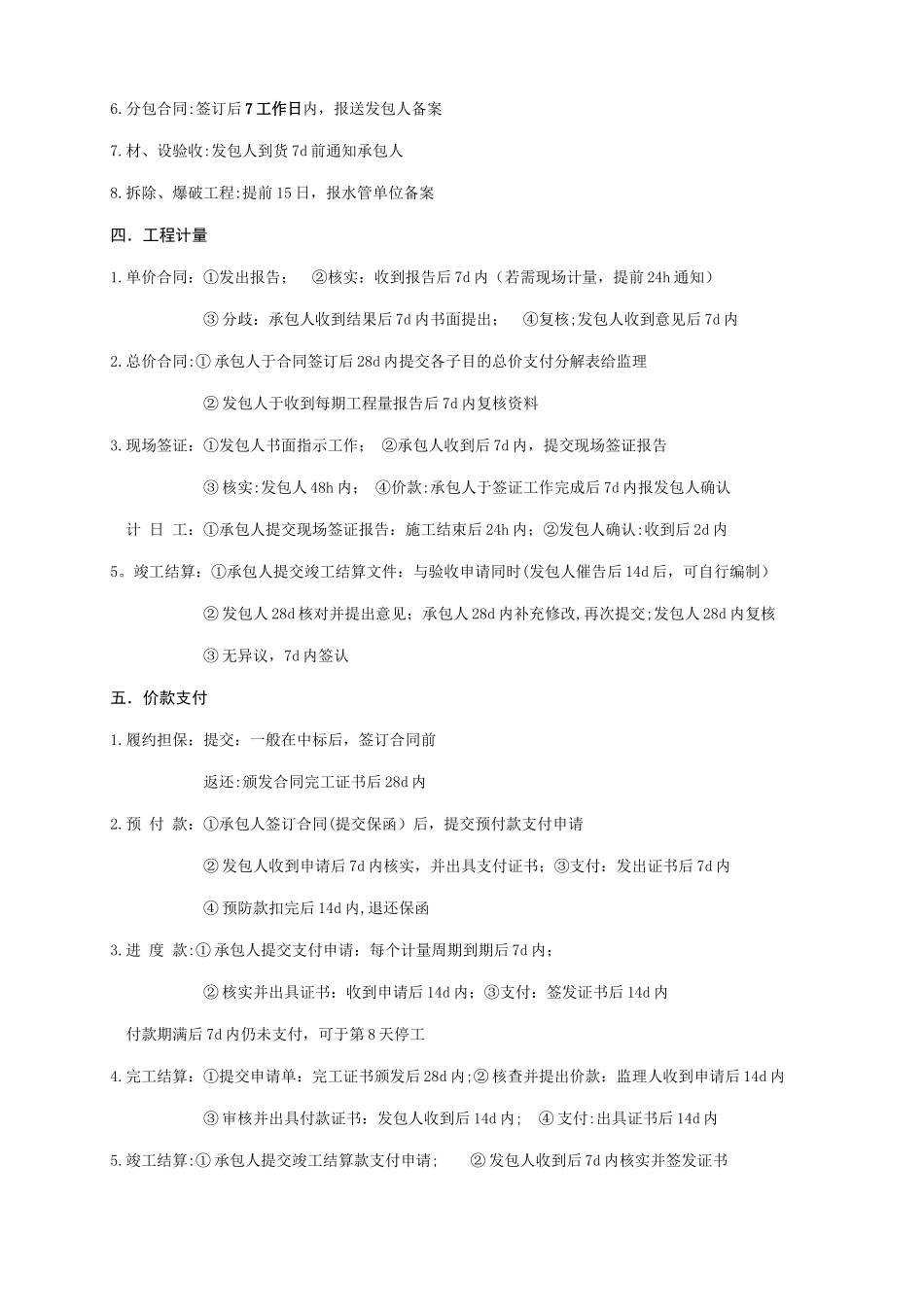

签订合同后 ① 5 工作日补偿未中标人文件中技术方案(知识产权保护) ② 5 工作日 退还投标保证金 二.变更 1
一般程序:①承包人提出书面变更建议; ②监理人认可,14d 内作出变更指示; ③ 承包人在 14d 内提交变更报价书; ④ 监理人在 14d 内确定变更报价2
进度计划:进度不符 ①承包人发现后 14d 内提交申请报告; ②监理人收到后 14d 内审批 应当修改 ①监理人发出指示;② 承包人 14d 内提交报告;③监理人 14d 内批复3
特别情况先施工:项目法人于 5 工作日 内 办理变更手续,并报主管部门备案三.施工过程1
开工通知:开工日期前 7d 前发出,收到后 14d 内应组织进场(否则监理可要求 7d 内提交说明)2
主体工程开工前,项目法人完成项目划分,并报工程质量监督机构 质监机构收到报告后 14 工作日内,确认并书面通知结果 3
自开工之日起: 1)项目法人 15 工作日内 向主管部门(或上一级) 书面报告开工情况 2)项目法人 15d 内 编制安全生产保证措施,并报水管、流域或其授权的安全生产监督机关备案4
工程开工后:28d 内,发包人预付安全文明施工费(≥60%当年计划总额)5
签订合同后 ① 14d 内 发包人 提交施工场地范围图 ② 14d 内 发包人 提供测量相关资料(承包人 28d 内提交施工控制网,
