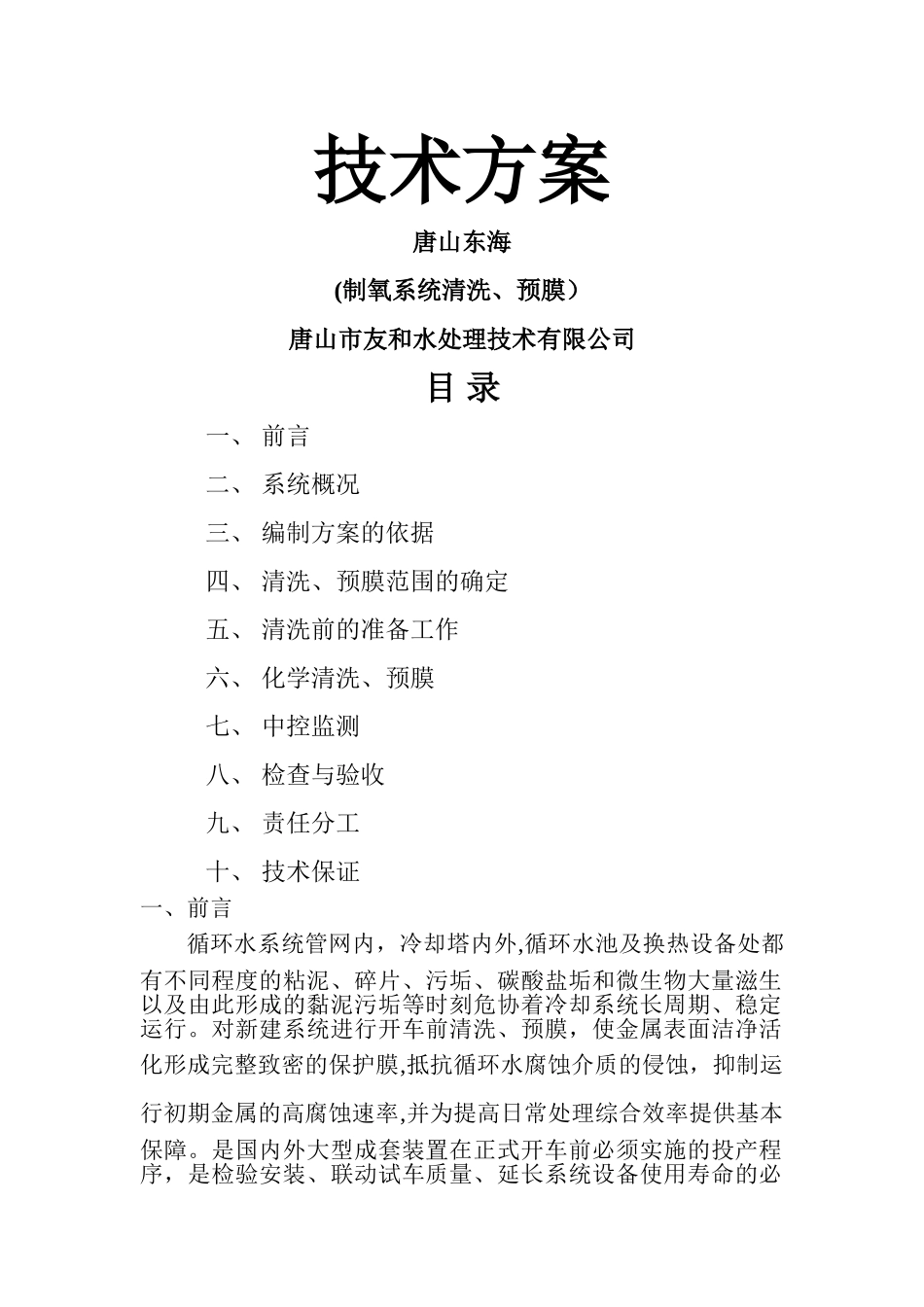

技术方案唐山东海(制氧系统清洗、预膜)唐山市友和水处理技术有限公司目 录一、 前言二、 系统概况三、 编制方案的依据四、 清洗、预膜范围的确定五、 清洗前的准备工作六、 化学清洗、预膜七、 中控监测八、 检查与验收九、 责任分工十、 技术保证一、前言循环水系统管网内,冷却塔内外,循环水池及换热设备处都有不同程度的粘泥、碎片、污垢、碳酸盐垢和微生物大量滋生以及由此形成的黏泥污垢等时刻危协着冷却系统长周期、稳定运行
对新建系统进行开车前清洗、预膜,使金属表面洁净活化形成完整致密的保护膜,抵抗循环水腐蚀介质的侵蚀,抑制运行初期金属的高腐蚀速率,并为提高日常处理综合效率提供基本保障
是国内外大型成套装置在正式开车前必须实施的投产程序,是检验安装、联动试车质量、延长系统设备使用寿命的必要措施

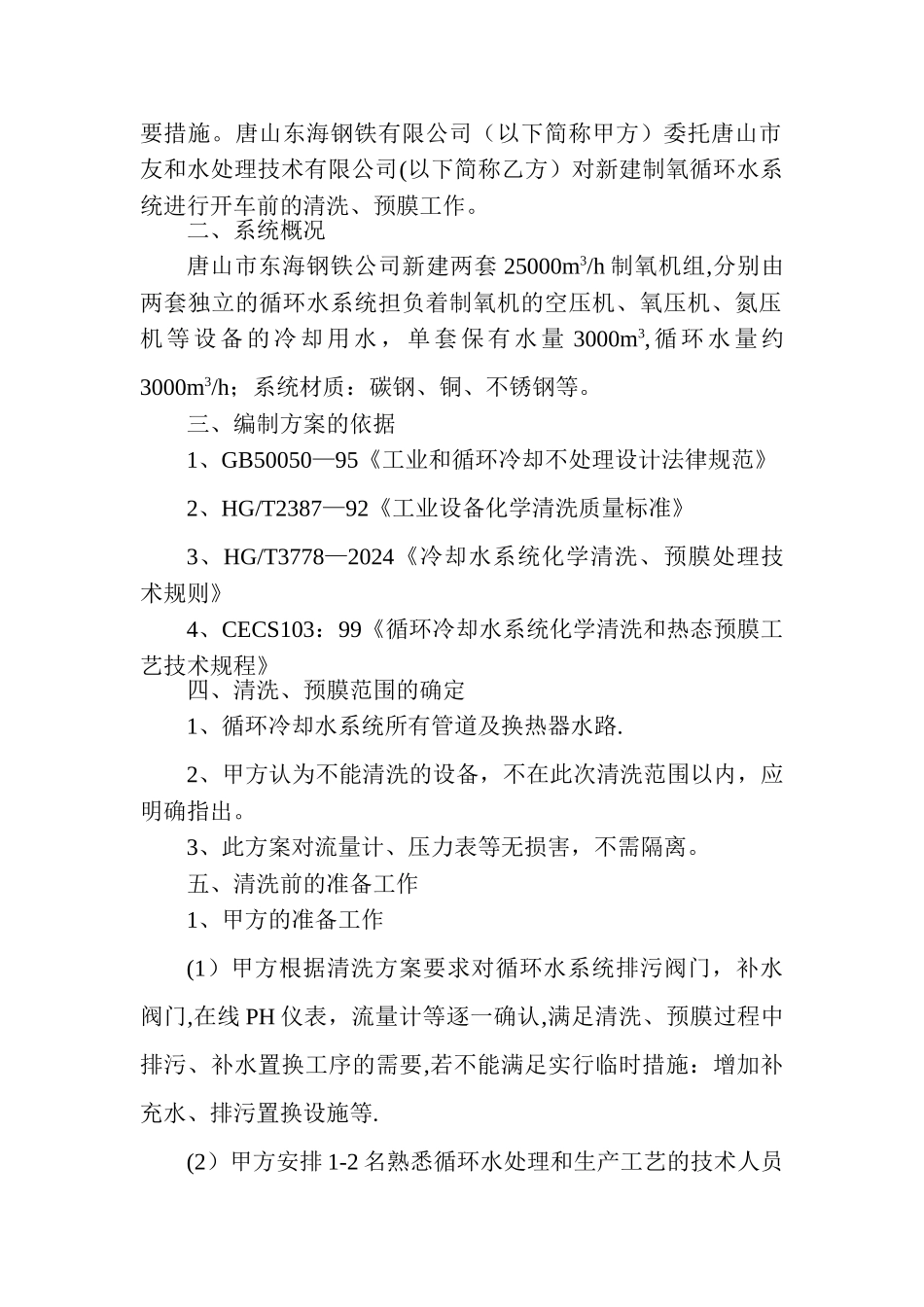

唐山东海钢铁有限公司(以下简称甲方)委托唐山市友和水处理技术有限公司(以下简称乙方)对新建制氧循环水系统进行开车前的清洗、预膜工作
二、系统概况唐山市东海钢铁公司新建两套 25000m3/h 制氧机组,分别由两套独立的循环水系统担负着制氧机的空压机、氧压机、氮压机等设备的冷却用水,单套保有水量 3000m3, 循环水量约3000m3/h;系统材质:碳钢、铜、不锈钢等
三、编制方案的依据1、GB50050—95《工业和循环冷却不处理设计法律规范》2、HG/T2387—92《工业设备化学清洗质量标准》3、HG/T3778—2024《冷却水系统化学清洗、预膜处理技术规则》4、CECS103:99《循环冷却水系统化学清洗和热态预膜工艺技术规程》四、清洗、预膜范围的确定1、循环冷却水系统所有管道及换热器水路
2、甲方认为不能清洗的设备,不在此次清洗范围以内,应明确指出
3、此方案对流量计、压力表等无损害,不需隔离
五、清洗前的准备工作1、甲方的准备工作(1)甲方根据清洗方案要求对循环水系统排污阀门,补水阀
