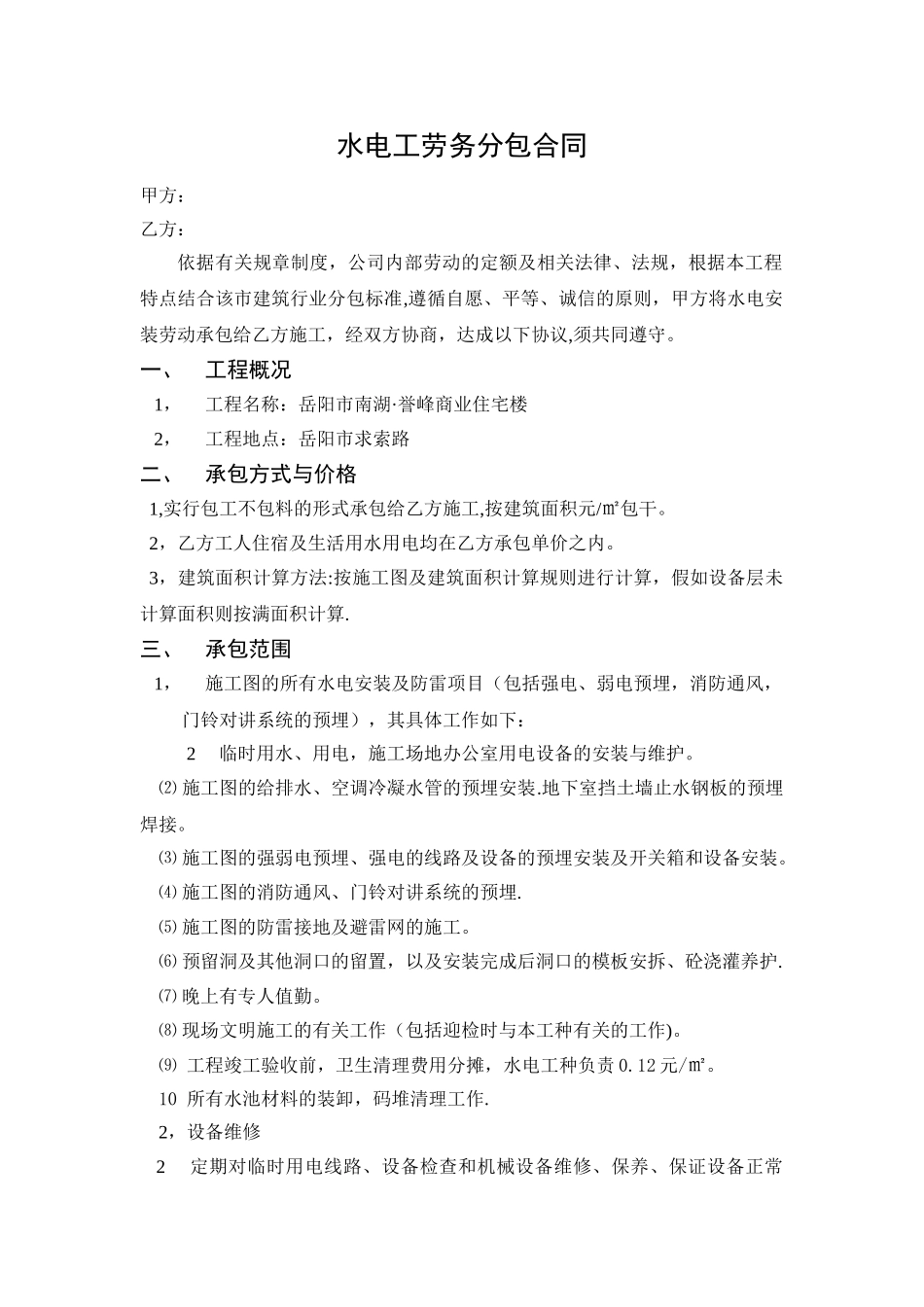

水电工劳务分包合同甲方:乙方:依据有关规章制度,公司内部劳动的定额及相关法律、法规,根据本工程特点结合该市建筑行业分包标准,遵循自愿、平等、诚信的原则,甲方将水电安装劳动承包给乙方施工,经双方协商,达成以下协议,须共同遵守。一、工程概况1,工程名称:岳阳市南湖·誉峰商业住宅楼2,工程地点:岳阳市求索路二、承包方式与价格1,实行包工不包料的形式承包给乙方施工,按建筑面积元/㎡包干。2,乙方工人住宿及生活用水用电均在乙方承包单价之内。3,建筑面积计算方法:按施工图及建筑面积计算规则进行计算,假如设备层未计算面积则按满面积计算.三、承包范围1,施工图的所有水电安装及防雷项目(包括强电、弱电预埋,消防通风,门铃对讲系统的预埋),其具体工作如下:2 临时用水、用电,施工场地办公室用电设备的安装与维护。⑵ 施工图的给排水、空调冷凝水管的预埋安装.地下室挡土墙止水钢板的预埋焊接。⑶ 施工图的强弱电预埋、强电的线路及设备的预埋安装及开关箱和设备安装。⑷ 施工图的消防通风、门铃对讲系统的预埋.⑸ 施工图的防雷接地及避雷网的施工。⑹ 预留洞及其他洞口的留置,以及安装完成后洞口的模板安拆、砼浇灌养护.⑺ 晚上有专人值勤。⑻ 现场文明施工的有关工作(包括迎检时与本工种有关的工作)。⑼ 工程竣工验收前,卫生清理费用分摊,水电工种负责 0.12 元/㎡。10 所有水池材料的装卸,码堆清理工作.2,设备维修2 定期对临时用电线路、设备检查和机械设备维修、保养、保证设备正常运转.⑵ 施工场地上人力斗车的维修焊接。3 电梯井及施工电梯防护门的制作安装四、工期要求1,从签订合同正式开工日起,到竣工验收止,严格根据甲方制定的进度计划进行施工。2,为了保证工程施工进度,乙方根据甲方要求配备足够的施工人员,在农忙季节、端午节、中秋节和学校开学期间,乙方人员不能放假,必须保证按正常程序施工.3,因施工场地停水、停电不能生产的情况下,三天以上经甲方认定后工期可延长,因省市检查影响工期,在三天以上可延长工期,因设计原因造成延期的,经协商后确认工期,以上情况甲方均不补助生活费.4,因不可抗拒因素造成停工,无任何补贴,但工期可延期。5,工期未按计划完成,每延期一天罚款 500 元人民币,工期每提前一天奖励 200 元人民币(详见进度计划表)五、质量要求1,本工程的质量必须达到市优工程的标准2,工程质量评定标准依据《建筑工程质量验收评定标准》及有关强制性标准进行验收...
