xx 污水处理厂设备安装施工方案1
1 工程概况xx 污水处理厂,设计日处理污水能力近期(2024 年)为 xx 立方米/天,远期(2024 年)为 xx 立方米/天
位于 xx,资金来源为国债及部分自筹,属于 xx 项目
厂区实际占地面积为 xx 平方米(合 xxx 亩),红线为xx 平 方 米 ( 合 xx 亩 ), 设 计 标 高 为 高 于 xx 防 洪 标 准 设 计
设 计 前 进 水 水 质 为COD=500mg/l,BOD5=200mg/l,SS=250mg/l,TN=40mg/l,NH3-N=30mg/l,TP=80mg/l,经过本污水处理厂 xx 工 艺 处 理 后 水 质 可 达 到 水 质 可 达 到 : COD≤60mg/l , BOD≤20mg/l,SS≤20mg/l,NH-N≤15mg/l,PO43——≤0
2 业主单位:xx1
3 设计单位:xx1
4 监理单位:xx
5 总承包单位:xx1
6 土建分包单位:xx1
7 安装分包单位:xxx1
8 工艺流程:本污水处理厂采纳 CASS 工艺,具体流程如下图所示:1
1污水系统流程:综合楼生活污水厂区污水提升泵站 污泥脱水间污水城市污水管网进水格栅井沉砂池 CASS 流量计量井接触消毒池出水管网 栅渣外运事故排放 排入长江1
2鼓风系统流程 格栅井 格栅间抽风机 CASS 池北鼓风机房 CASS 中、南1
3 污泥及加药系统流程进水管网格栅井沉砂池 CASS 储泥池 污泥脱水间脱水污泥外运加药间 接触消毒池1
9 安装工程地的特点1
1 工期紧,任务重;安装工程工期为 2003 年 3 月 1 日到 2003 年 3 月 28 日;1
2 场地狭窄;共 12

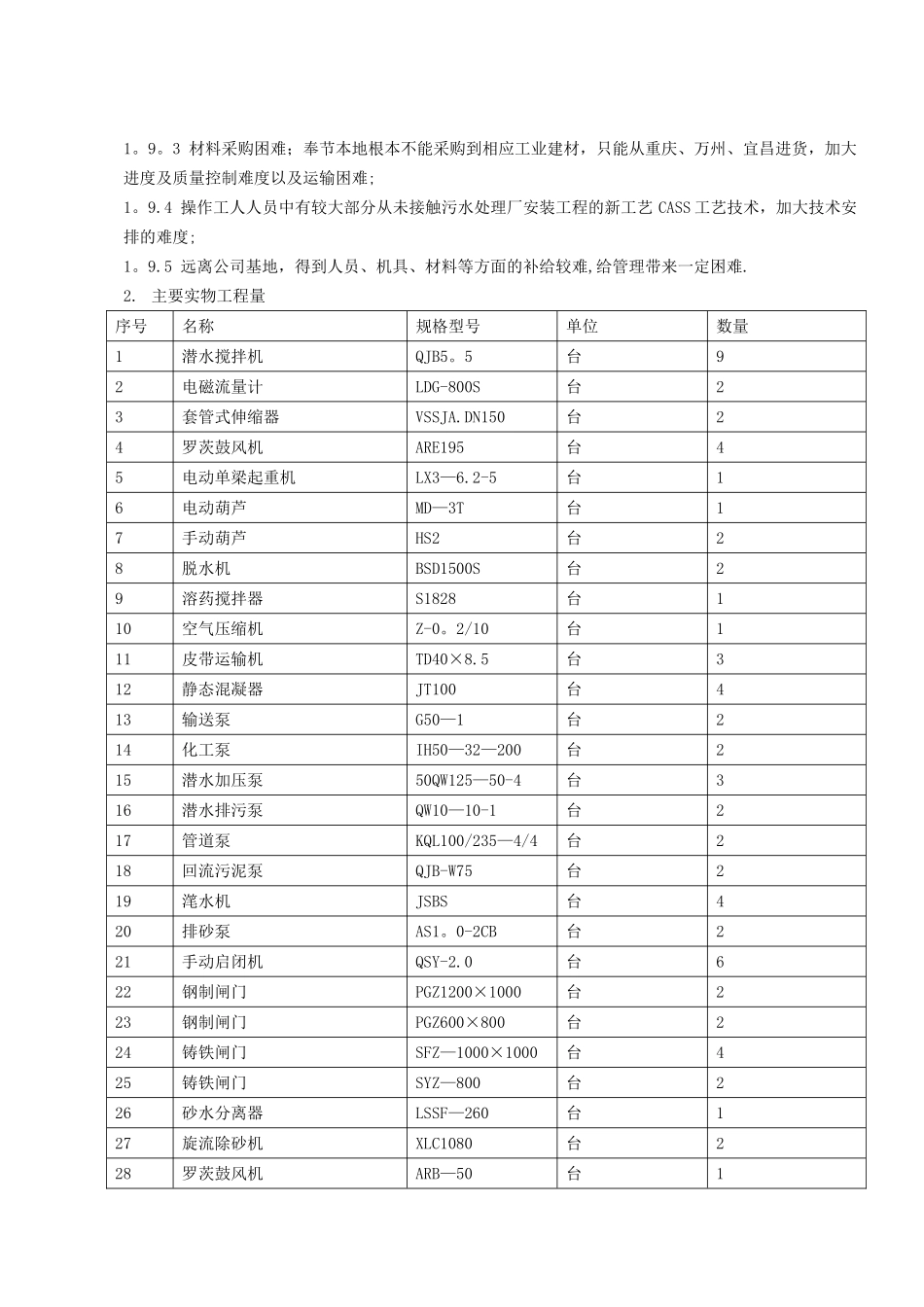

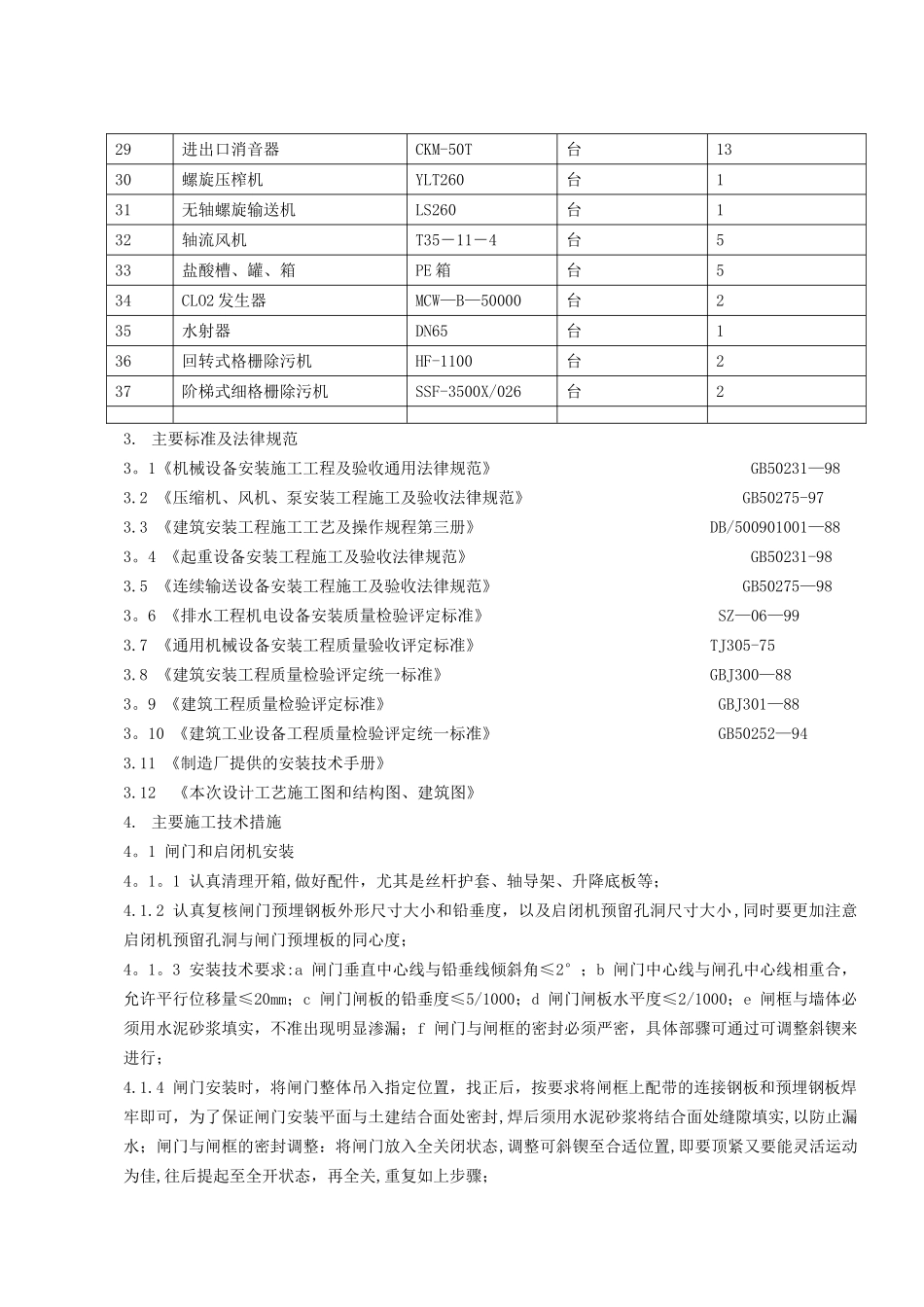

26 亩,大部分构筑物都为悬空建筑,加之进场较晚,放置施工机具的场地都难找,安装操作
