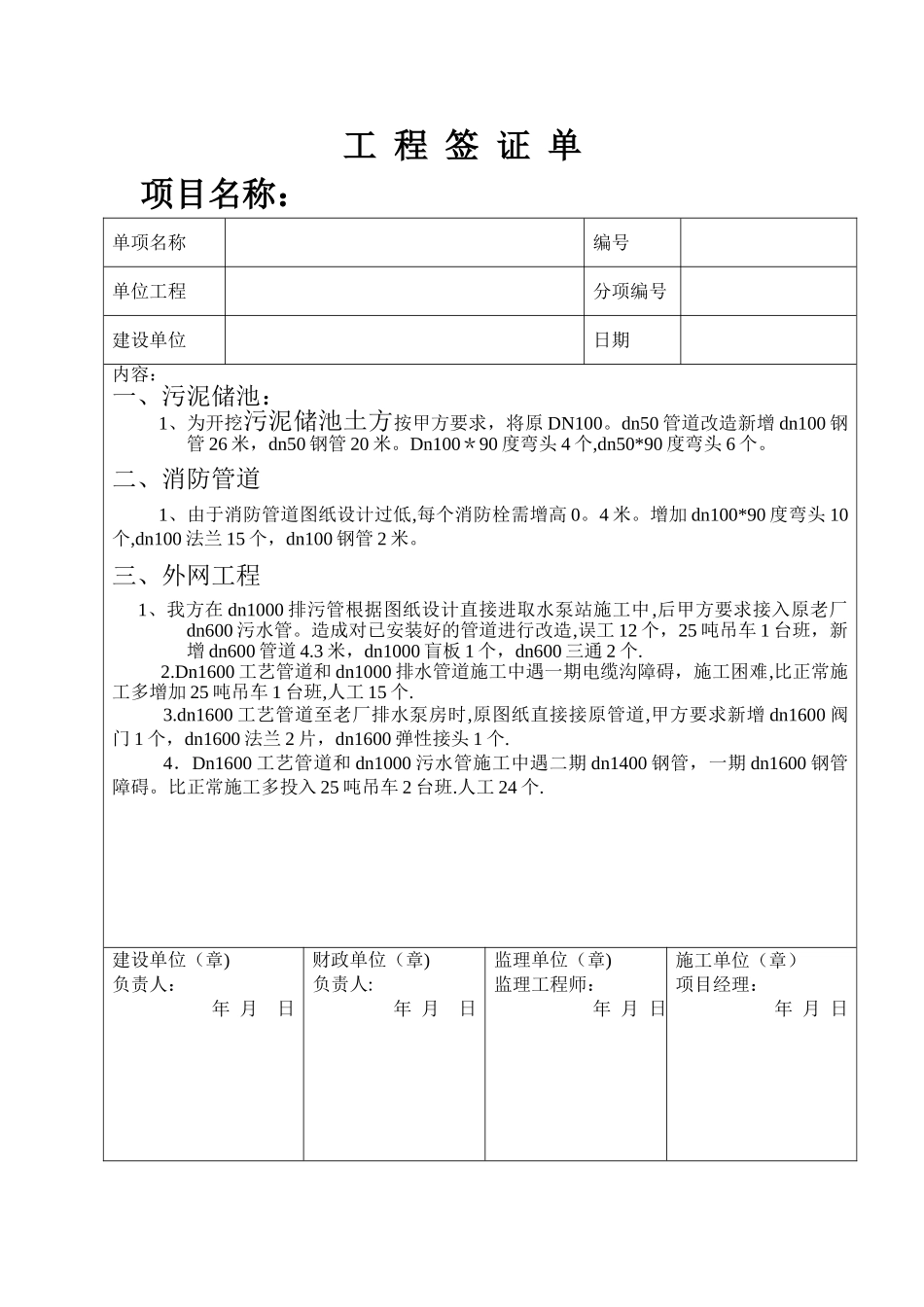

工 程 签 证 单 项目名称: 单项名称编号单位工程分项编号建设单位日期内容:一、污泥储池:1、为开挖污泥储池土方按甲方要求,将原 DN100。dn50 管道改造新增 dn100 钢管 26 米,dn50 钢管 20 米。Dn100*90 度弯头 4 个,dn50*90 度弯头 6 个。二、消防管道1、由于消防管道图纸设计过低,每个消防栓需增高 0。4 米。增加 dn100*90 度弯头 10个,dn100 法兰 15 个,dn100 钢管 2 米。三、外网工程 1、我方在 dn1000 排污管根据图纸设计直接进取水泵站施工中,后甲方要求接入原老厂dn600 污水管。造成对已安装好的管道进行改造,误工 12 个,25 吨吊车 1 台班,新增 dn600 管道 4.3 米,dn1000 盲板 1 个,dn600 三通 2 个.2.Dn1600 工艺管道和 dn1000 排水管道施工中遇一期电缆沟障碍,施工困难,比正常施工多增加 25 吨吊车 1 台班,人工 15 个.3.dn1600 工艺管道至老厂排水泵房时,原图纸直接接原管道,甲方要求新增 dn1600 阀门 1 个,dn1600 法兰 2 片,dn1600 弹性接头 1 个.4.Dn1600 工艺管道和 dn1000 污水管施工中遇二期 dn1400 钢管,一期 dn1600 钢管障碍。比正常施工多投入 25 吨吊车 2 台班.人工 24 个.建设单位(章)负责人:年 月 日财政单位(章)负责人:年 月 日监理单位(章)监理工程师:年 月 日施工单位(章)项目经理:年 月 日工 程 签 证 单 项目名称: 单项名称编号单位工程分项编号建设单位日期内容一、外网工程1.Dn1000 工艺管道和 dn1000 排水管道提升泵站拐角处施工中遇一期电缆沟障碍,施工困难,比正常施工多增加 25 吨吊车 1 台班,人工 17 个。2.Dn1000 工艺管道和 dn600 污水管施工中遇二期 dn1400 玻璃钢管和八矿自来水管道障碍,比正常施工多投入 25 吨吊车 2 台班.人工 26 个。3.在滤池至消毒池管网中施工到滤池北面时遇二期 dn1400 玻璃钢管障碍,比正常施工多投入 70 吨吊车 1 台班,人工 18 个.建设单位(章)负责人: 年 月 日财政单位(章)负责人:年 月 日监理单位(章)监理工程师:年 月 日施工单位(章)项目经理:年 月 日
