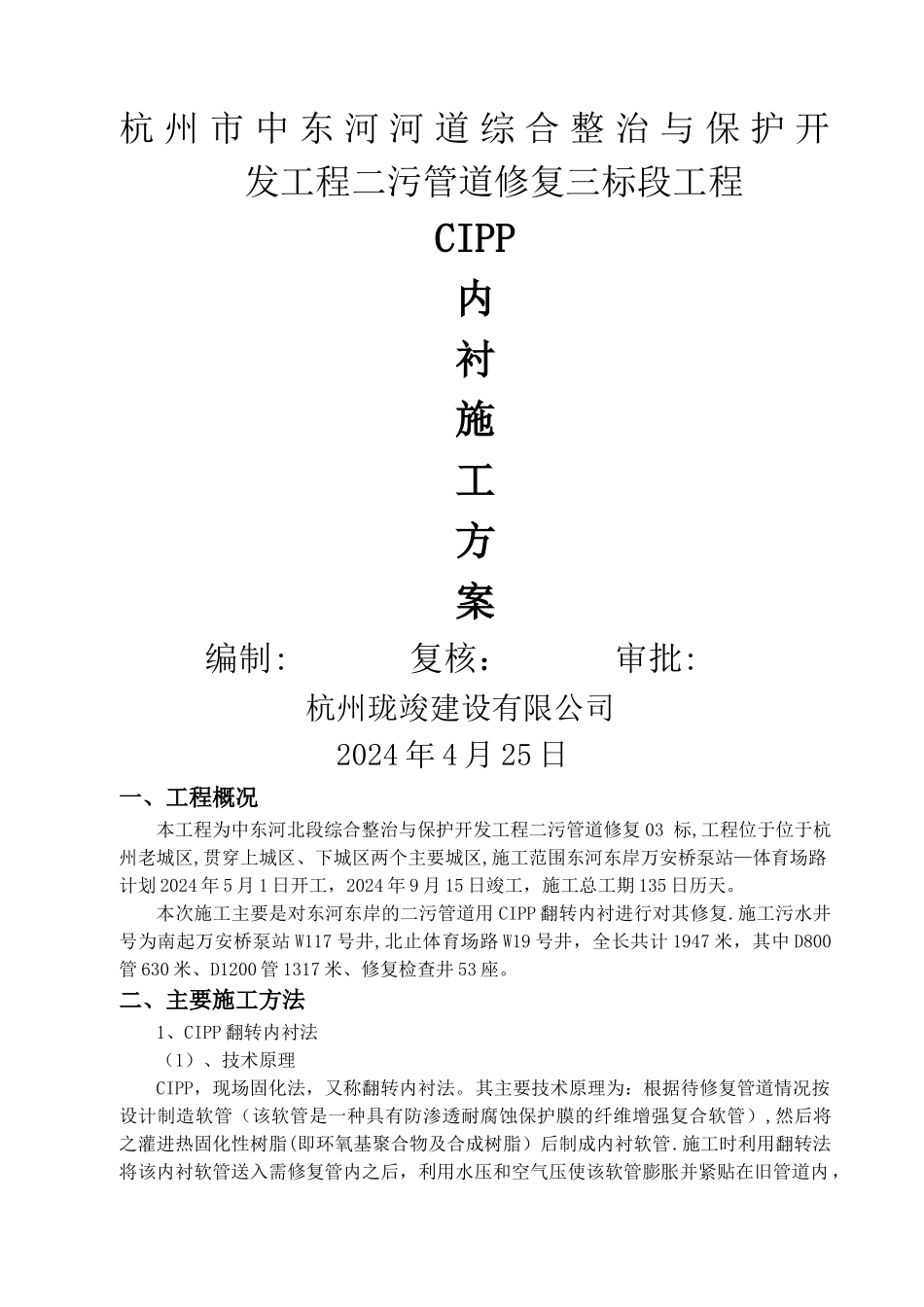

杭 州 市 中 东 河 河 道 综 合 整 治 与 保 护 开 发工程二污管道修复三标段工程CIPP内衬施工方案编制: 复核: 审批:杭州珑竣建设有限公司2024 年 4 月 25 日一、工程概况本工程为中东河北段综合整治与保护开发工程二污管道修复 03 标,工程位于位于杭州老城区,贯穿上城区、下城区两个主要城区,施工范围东河东岸万安桥泵站—体育场路计划 2024 年 5 月 1 日开工,2024 年 9 月 15 日竣工,施工总工期 135 日历天
本次施工主要是对东河东岸的二污管道用 CIPP 翻转内衬进行对其修复
施工污水井号为南起万安桥泵站 W117 号井,北止体育场路 W19 号井,全长共计 1947 米,其中 D800管 630 米、D1200 管 1317 米、修复检查井 53 座
二、主要施工方法1、CIPP 翻转内衬法(1)、技术原理CIPP,现场固化法,又称翻转内衬法
其主要技术原理为:根据待修复管道情况按设计制造软管(该软管是一种具有防渗透耐腐蚀保护膜的纤维增强复合软管),然后将之灌进热固化性树脂(即环氧基聚合物及合成树脂)后制成内衬软管
施工时利用翻转法将该内衬软管送入需修复管内之后,利用水压和空气压使该软管膨胀并紧贴在旧管道内 ,通过温水循环加热(管道内部的水加热至 70 度左右,一段时间加热至 90 度,时间充分),在规定的设计时间内,使软管固化成型,在旧管道内即形成一层高强度的内衬新管
(2)、工艺流程CIPP 翻转内衬法工艺流程如下:确定作业段,管道断水——TV 内窥检测—-管道清洗——TV 内窥检测-—翻衬作业——固化作业——管端口处理、TV 内窥检测——闭水试验及验收——原井恢复、作业坑回填、路面恢复
① 确定需要内衬修复管段,在待修复管段上下游各一个检查井内放置阻水器,敷设好临时管道,安装水泵往下游管道内抽水,保证待修复管段内临时断水;
