沥青混凝土下面层试验段施工技术交底一、 工程概况本合同段下面层设计为沥青混凝土(AC-25C 型),设计厚度8cm
摊铺总面积为 587793㎡,需沥青混凝土 47023 m3
二、试验段施工段落及目的试验段选在主线左幅 K36+500~K37+000 段,长度为 500m, 约需沥青混凝土(AC—25C 型)430 m3,计划于 2024 年 12 月 2 日进行,当天完成铺筑
试验段的试铺目的主要确定以下内容:1、验证施工配合比
2、验证沥青拌和站的拌料速度及质量,摊铺机的摊铺质量
3、主要确定施工机械数量能否满足施工要求;确定压路机具的组合,压实顺序,碾压温度,碾压速度及遍数
4、沥青下面层的松铺系数
5、厚度及平整度的控制方式及效果
6、施工缝处理方法
7、质保体系是否完善,确定施工工艺的可行性
三、施工准备1、材料准备沥青、粗集料、细集料等应符合《公路沥青路面施工技术法律规范》中的有关规定,并经检验合格
2、施工配合比 配合比5#仓18—32mm4#仓11—18mm3#仓7—11mm2#仓4-7mm1#仓0-4mm矿粉油石比23%25%15%9%26%2%3
9% 拌和时间:干拌 5s,湿拌 30s

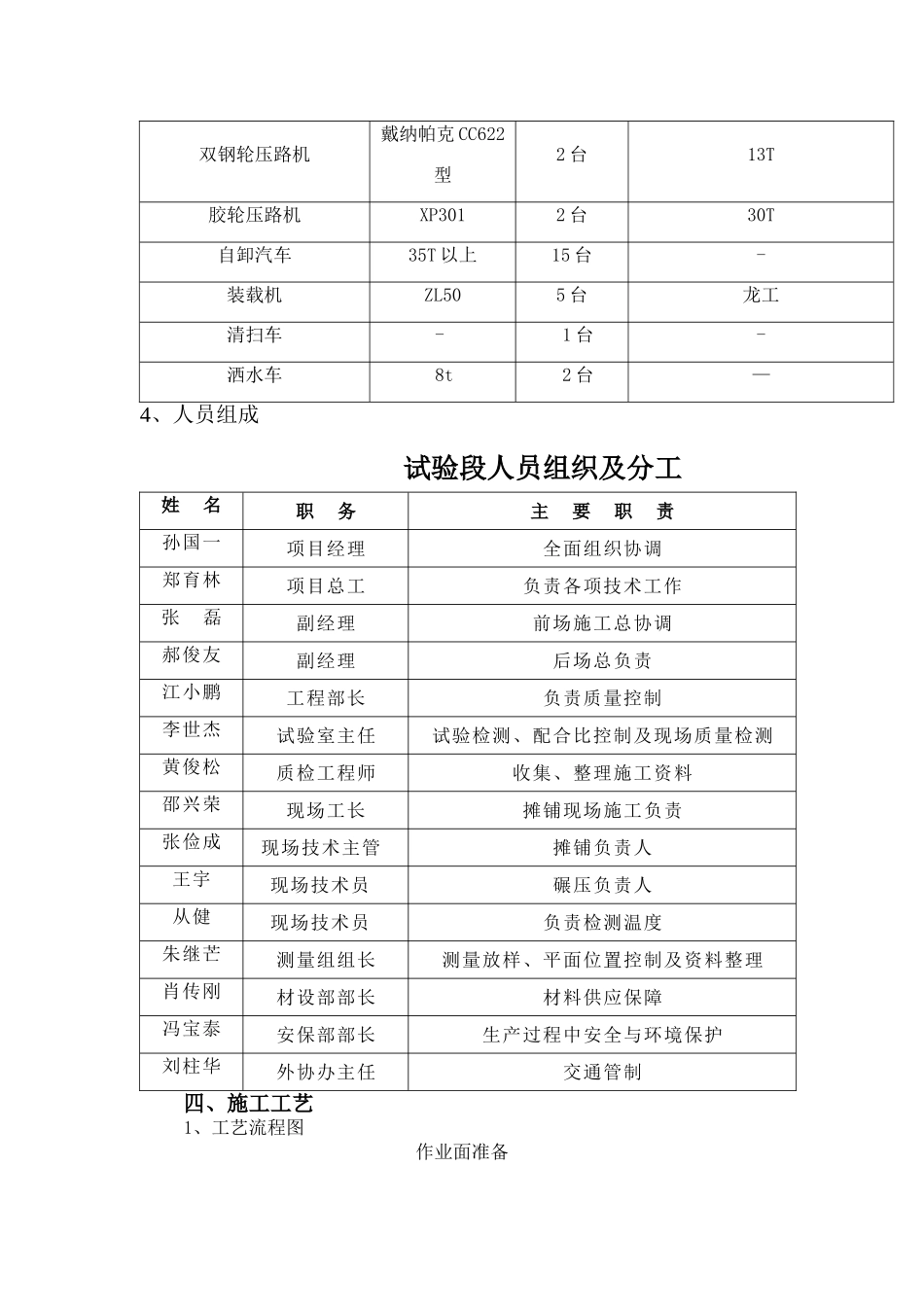

3、主要设备主要施工设备一览表 机械名称型 号数 量备 注沥青拌和站 玛莲尼 4000 型1 套产量 320T/h沥青存储罐70t5 个自带搅拌系统摊铺机ABG88202 台幅宽 2

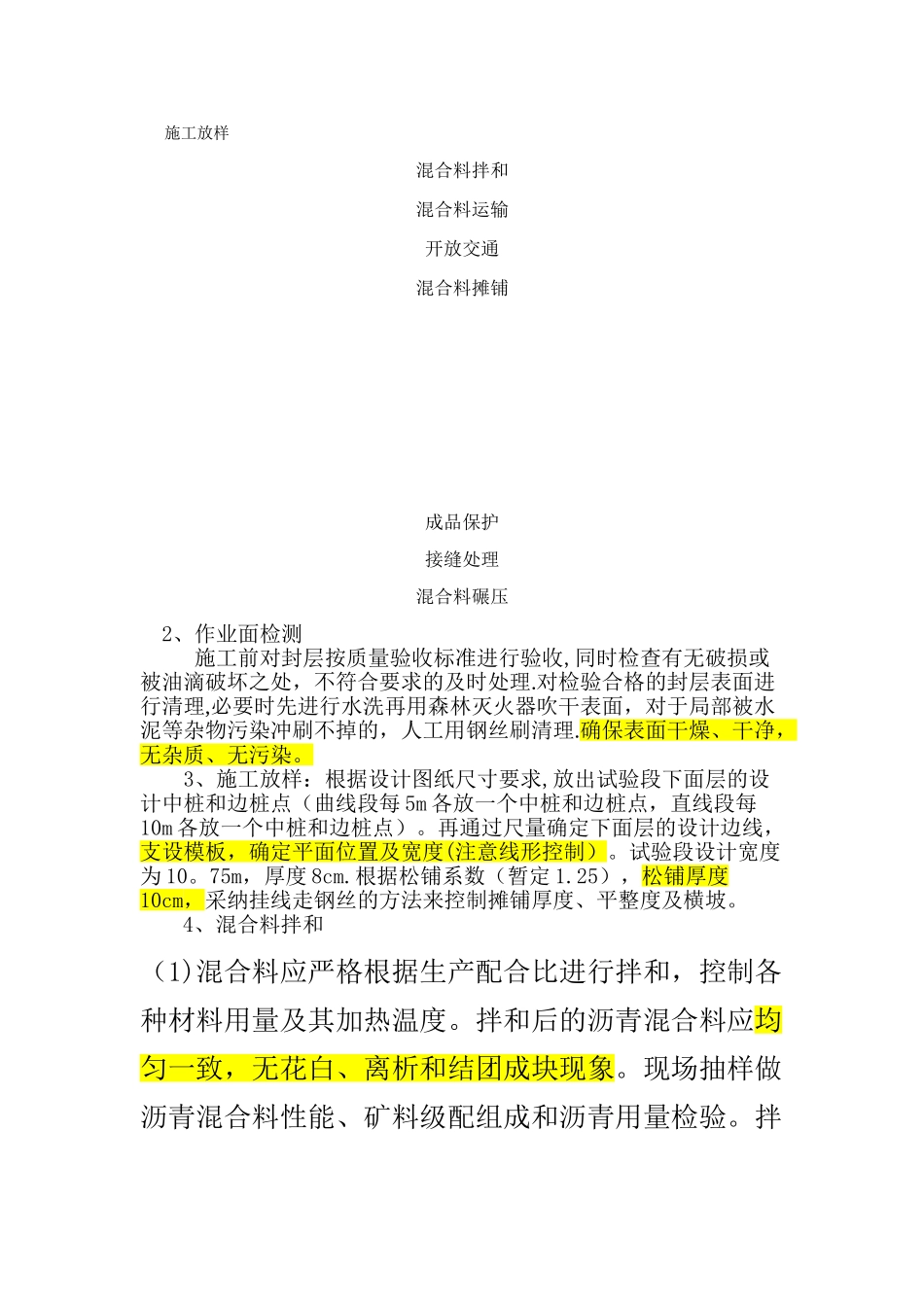

5-9m双钢轮压路机戴纳帕克 CC622型2 台13T胶轮压路机XP3012 台30T自卸汽车35T 以上15 台-装载机ZL505 台龙工清扫车-1 台-洒水车8t2 台—4、人员组成试验段人员组织及分工姓 名职 务主 要 职 责孙国一项目经理全面组织协调郑育林项目总工负责各项技术工作张 磊副经理前场施工总协调郝俊友副经理后场总负责江小鹏工程部长负责质量控制李世杰试验室主任试验
