泵房分部工程施工工法

泵房分部工程施工工法_第1页
泵房分部工程施工工法_第2页
泵房分部工程施工工法_第3页

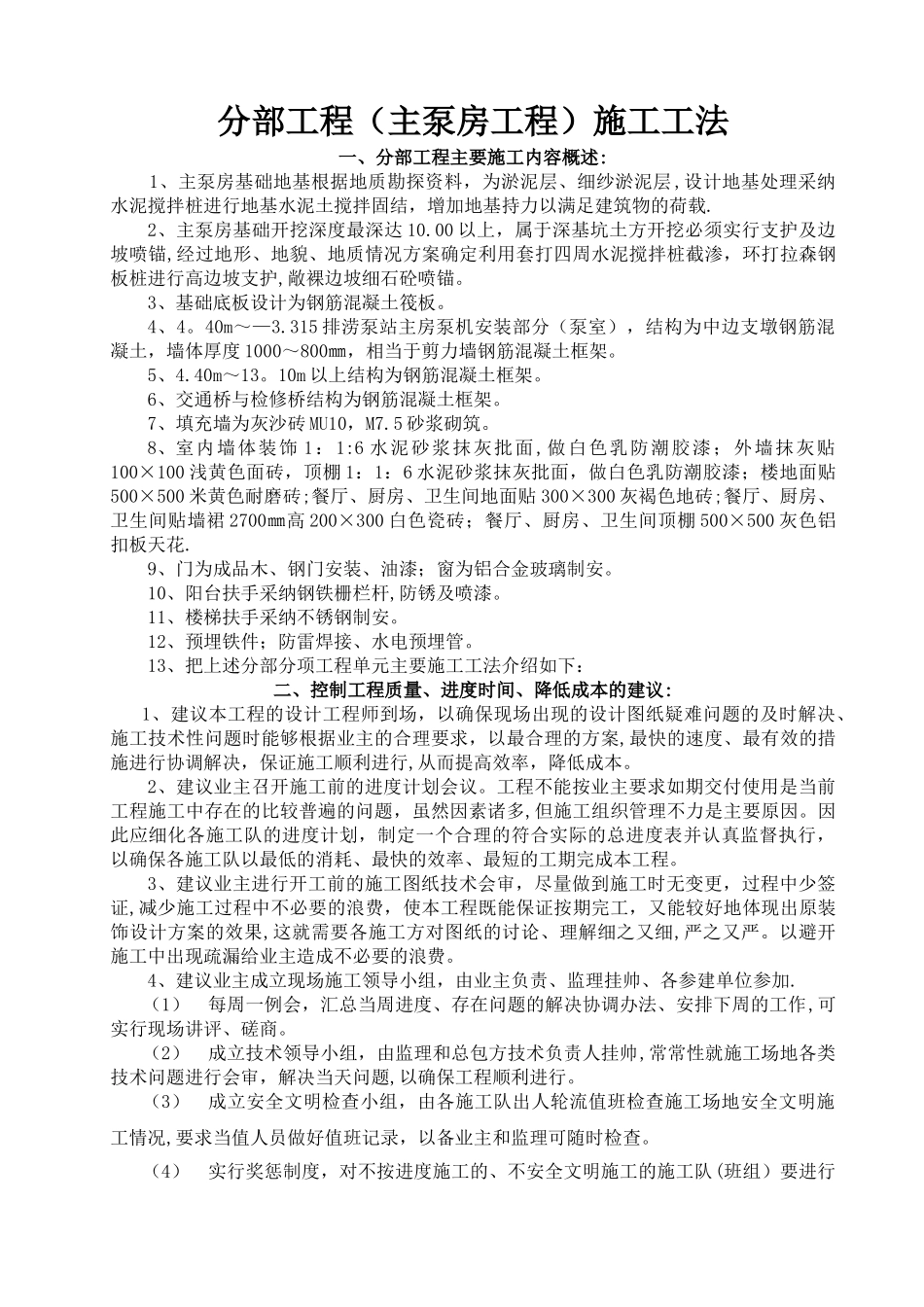

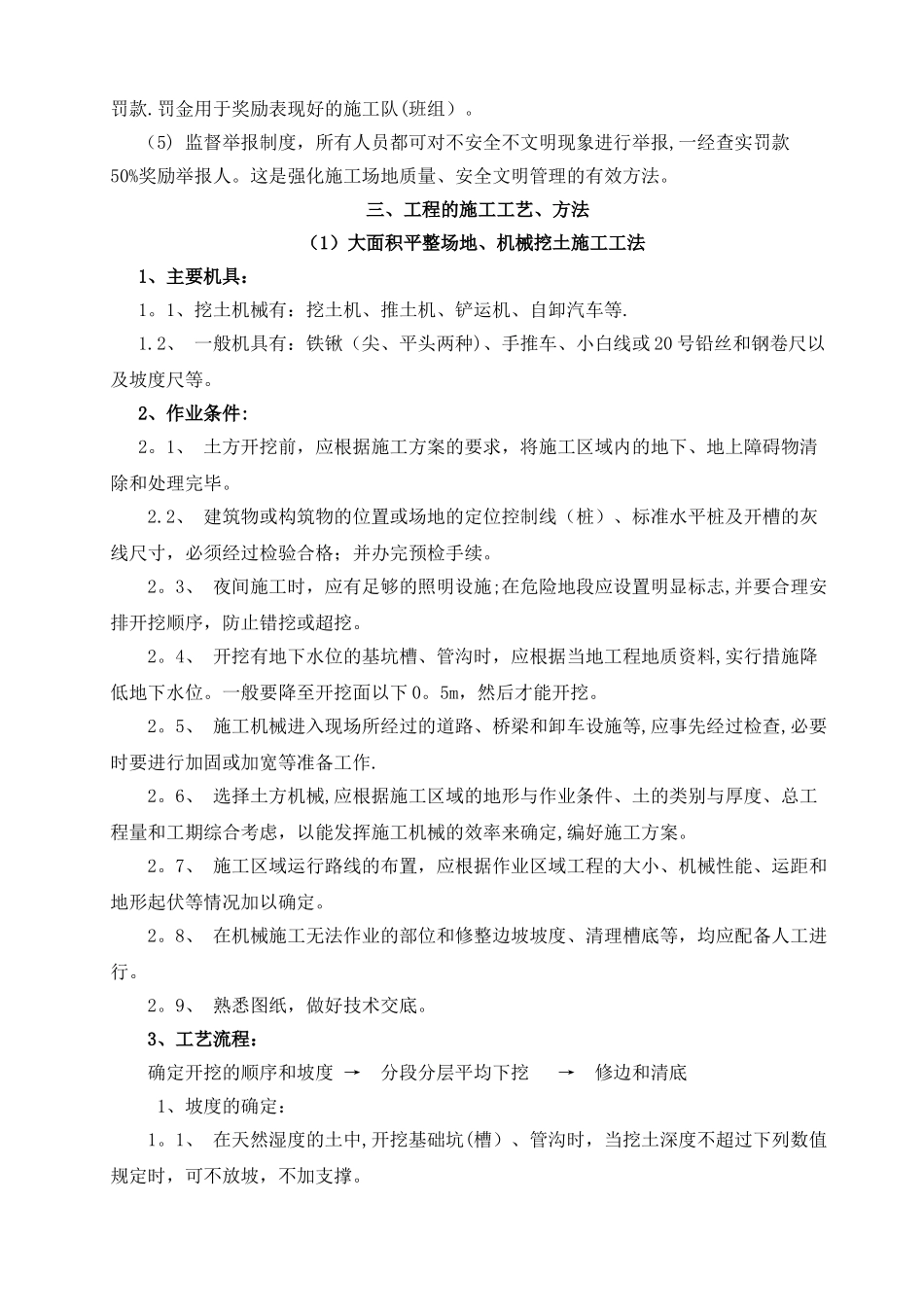

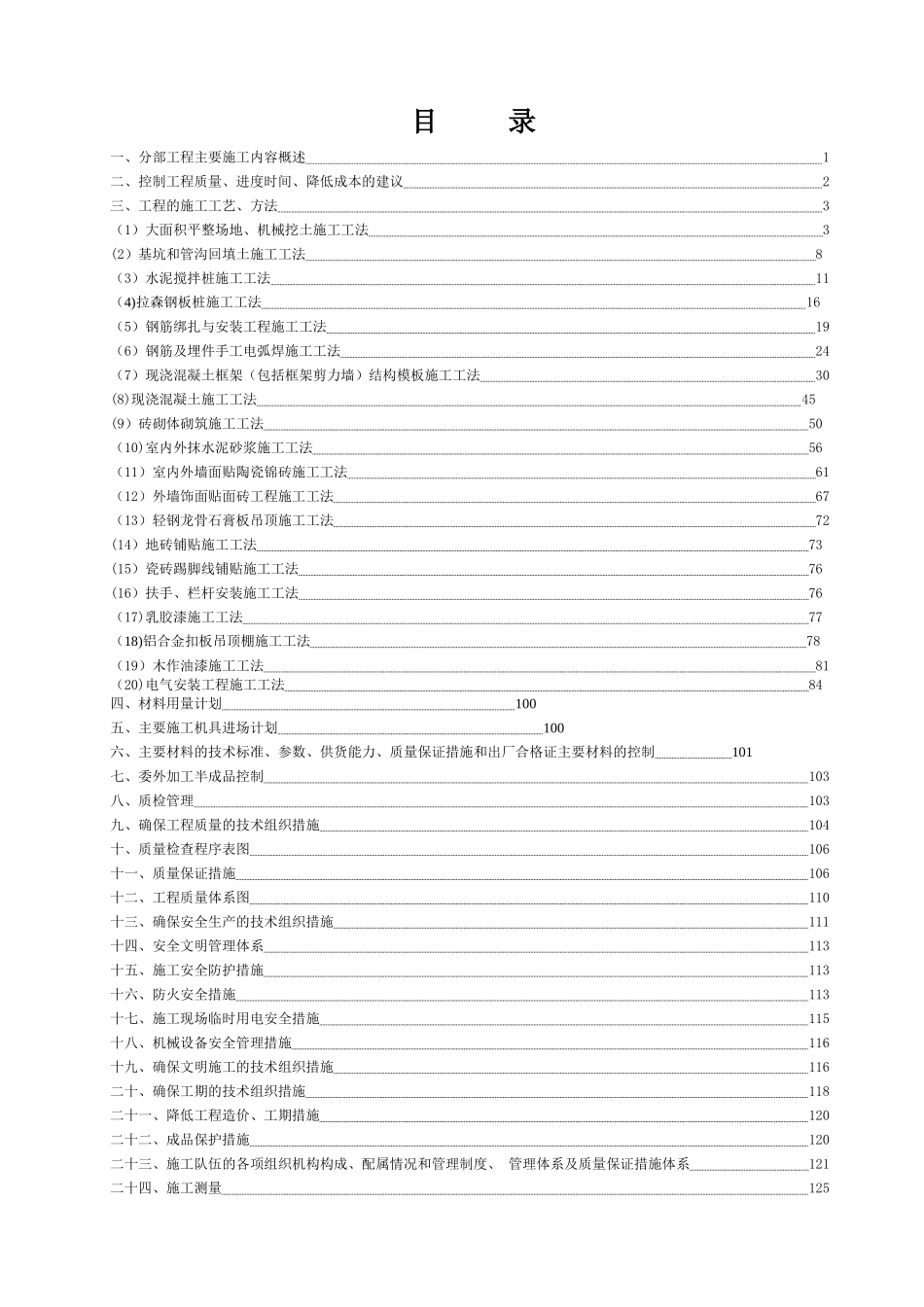

目 录一、分部工程主要施工内容概述 1二、控制工程质量、进度时间、降低成本的建议 2三、工程的施工工艺、方法 3(1)大面积平整场地、机械挖土施工工法 3(2)基坑和管沟回填土施工工法 8(3)水泥搅拌桩施工工法 11(4)拉森钢板桩施工工法 16(5)钢筋绑扎与安装工程施工工法 19(6)钢筋及埋件手工电弧焊施工工法 24(7)现浇混凝土框架(包括框架剪力墙)结构模板施工工法 30(8)现浇混凝土施工工法 45(9)砖砌体砌筑施工工法 50(10)室内外抹水泥砂浆施工工法 56(11)室内外墙面贴陶瓷锦砖施工工法 61(12)外墙饰面贴面砖工程施工工法 67(13)轻钢龙骨石膏板吊顶施工工法 72(14)地砖铺贴施工工法 73(15)瓷砖踢脚线铺贴施工工法 76(16)扶手、栏杆安装施工工法 76(17)乳胶漆施工工法 77(18)铝合金扣板吊顶棚施工工法 78(19)木作油漆施工工法 81(20)电气安装工程施工工法 84四、材料用量计划 100五、主要施工机具进场计划 100六、主要材料的技术标准、参数、供货能力、质量保证措施和出厂合格证主要材料的控制 101七、委外加工半成品控制 103八、质检管理 103九、确保工程质量的技术组织措施 104十、质量检查程序表图 106十一、质量保证措施 106十二、工程质量体系图 110十三、确保安全生产的技术组织措施 111十四、安全文明管理体系 113十五、施工安全防护措施 113十六、防火安全措施 113十七、施工现场临时用电安全措施 115十八、机械设备安全管理措施 116十九、确保文明施工的技术组织措施 116二十、确保工期的技术组织措施 118二十一、降低工程造价、工期措施 120二十二、成品保护措施 120二十三、施工队伍的各项组织机构构成、配属情况和管理制度、 管理体系及质量保证措施体系 121二十四、施工测量 125分部工程(主泵房工程)施工工法一、分部工程主要施工内容概述: 1、主泵房基础地基根据地质勘探资料,为淤泥层、细纱淤泥层,设计地基处理采纳水泥搅拌桩进行地基水泥土搅拌固结,增加地基持力以满足建筑物的荷载.2、主泵房基础开挖深度最深达 10.00 以上,属于深基坑土方开挖必须实行支护及边坡喷锚,经过地形、地貌、地质情况方案确定利用套打四周水泥搅拌桩截渗,环打拉森钢板桩进行高边坡支护,敞裸边坡细石砼喷锚。3、基础底板设计为钢筋混凝土筏板。4、4。40m~—3.315 排涝泵站主房泵机安装部分(泵室),结构为中边支墩钢筋混凝土,墙体厚度 1000~800㎜,相当于剪力墙...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
