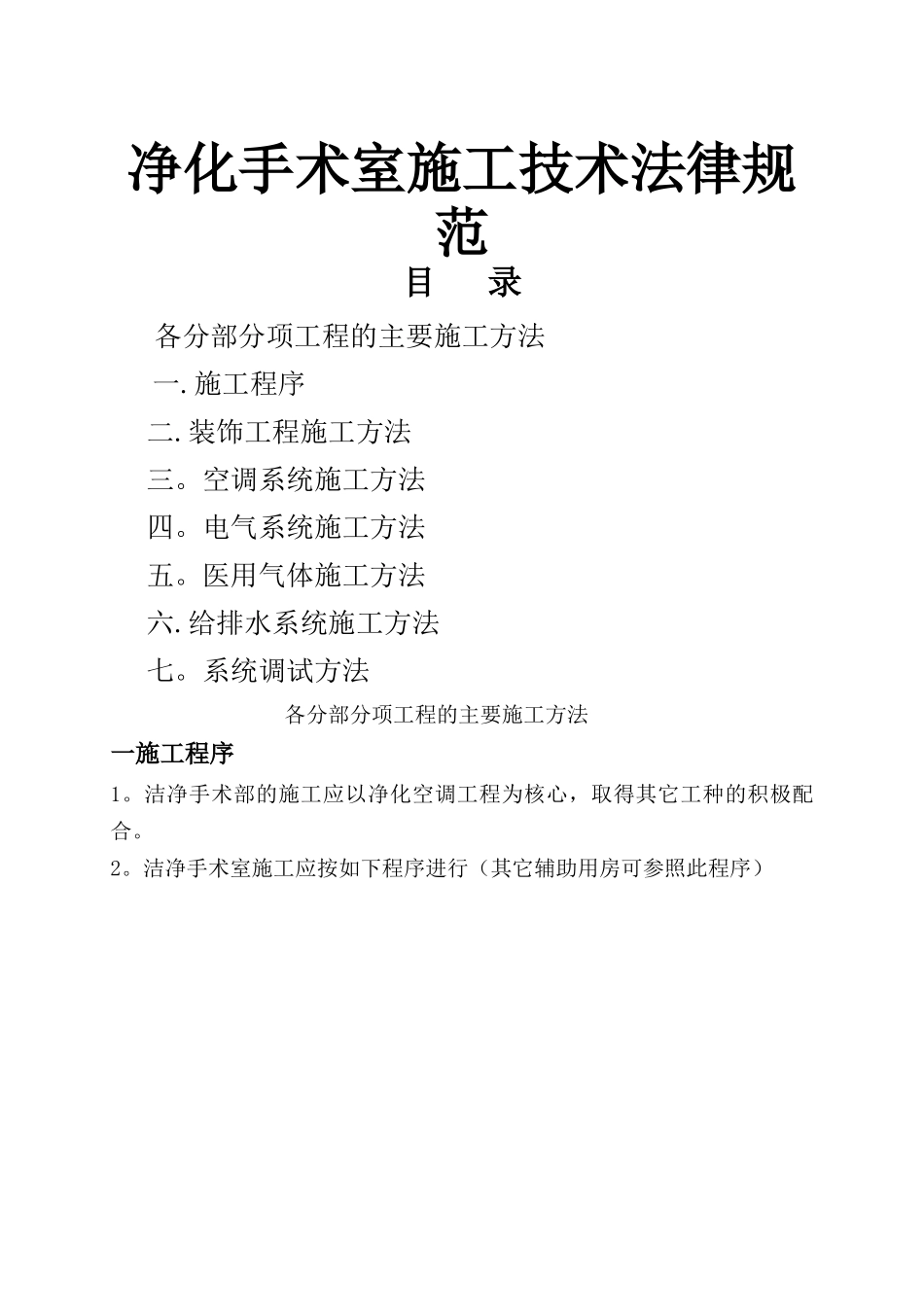

净化手术室施工技术法律规范目 录各分部分项工程的主要施工方法一.施工程序二.装饰工程施工方法三。空调系统施工方法四。电气系统施工方法五。医用气体施工方法六.给排水系统施工方法七。系统调试方法各分部分项工程的主要施工方法一施工程序1。洁净手术部的施工应以净化空调工程为核心,取得其它工种的积极配合。2。洁净手术室施工应按如下程序进行(其它辅助用房可参照此程序)清 查 预埋管线划分空间区域协调交叉作业关系地面防水、垫层到位、找平各专业管线按协调标高空间位置程序施工复 查 预留孔洞主体结构完工外门窗就位大型设备就位检 查 管 线 、 清 扫试 压 、 检 漏 、 保温修堵孔洞隐蔽前清扫隐蔽验收、封包围 护 结 构 施工、预留器械柜等装备安装位置内门窗就位清 扫夹道悬吊设备底座、吊架就位、安装吊顶照明安装顶、墙、地面完善嵌缝密封室内清扫室 内 设备安装彻 底清 扫设 备 试 运转、空吹室 内清 洁空吹末 端 高 效过 滤 器 安装 、 附 件安装封 闭 送风口室内卫生处理系 统协调打开送风口调整测试竣 工验收综 合评定交 付使用洁净手术室施工程序二、装饰工程施工方法1。手术室装饰部分简介预制组合式电解钢板手术室墙体采纳高承重方钢管框架结构,1.2mm 的电解钢板背贴石膏板面喷抗菌涂料,墙面平整严密,墙面与顶面,墙面与墙面,墙面与地面均采纳圆弧过渡;顶面材料同墙面材料;地面采纳 2mm 自流平预处理后,铺贴进口抗静电橡胶卷材,同质焊条焊接成整体地面。预制组合式电解钢板手术室装饰部分由钢架结构部分、墙板部分、吊顶部分、圆弧天花部分以及配套净化送风天花部分、送风天花配套灯带部分、手术室内配件部分等一起组成的。各部分构成大致如下:1)钢架结构部分包括:沿地方管、沿顶方管、竖方管、竖方管斜支撑、沿顶方管斜支撑、吊顶水平方管、门窗洞口加固方管、器械柜支撑方管处及安装连接件;2)墙板部分包括:周边墙板、角部墙板、门框及安装连接件;3)吊顶板部分包括:高效送风天花箱体、进风过滤框、高效过滤网、中速气体补偿装置、均流纱网框、吊顶板及安装连接件;4)手术室内配件部分包括:器械柜、麻醉柜、观片灯、记录板、控制箱、医气终端、电源插座、灯盘盘体、面盖板;2 。装饰部分施工程序场地清理→测量划线→结构安装→墙板部分安装→送风天花箱体安装→吊顶部分安装→圆弧天花部分安装→灯盘盘体安装→手术室控制箱箱体及观片灯箱体安装→钢板结构...
