洁净风管制作安装方案一、洁净风管制作为保证手术室区域环境参数(如空气洁净度、温度、相对湿度、新奇空气量压差)能够满足设计的环境要求,必须按如下方法制作洁净区域风管
1、洁净风管制作程序 → → → → → 2、主要施工方法 Ⅰ、风管实行工厂化加工、剪板、折方、咬口、成型,实行机械化流水作业
根据工程量设一条流水线
风管加工场平面布置图 加工区的清洁措施与要求: a
作业场地选择在 ICU 区域
本加工场地为封闭建筑,外墙和屋面均已完成,地面铺设0
8mm 塑料薄膜封面及 10mm 厚木板
加工场地配设长柄尼龙板刷 4 只,洗涤液配制桶 2 只,白绸布 2 匹,胶靴 2 双,布剪刀 2 把,吸尘器 1 台,专门清洁人员 2 人清扫洁净风管制作存放区,每日水清洗二次,专人看管,进入人员更换衣鞋
吸尘器随时清扫,其余部分划线分区,不同作业不得越位,避开交叉污染,各作业区每日清扫二次
所有机具的使用和保养按 ISO9002 标准规定进行
所有机具和小型工具每日清扫二次

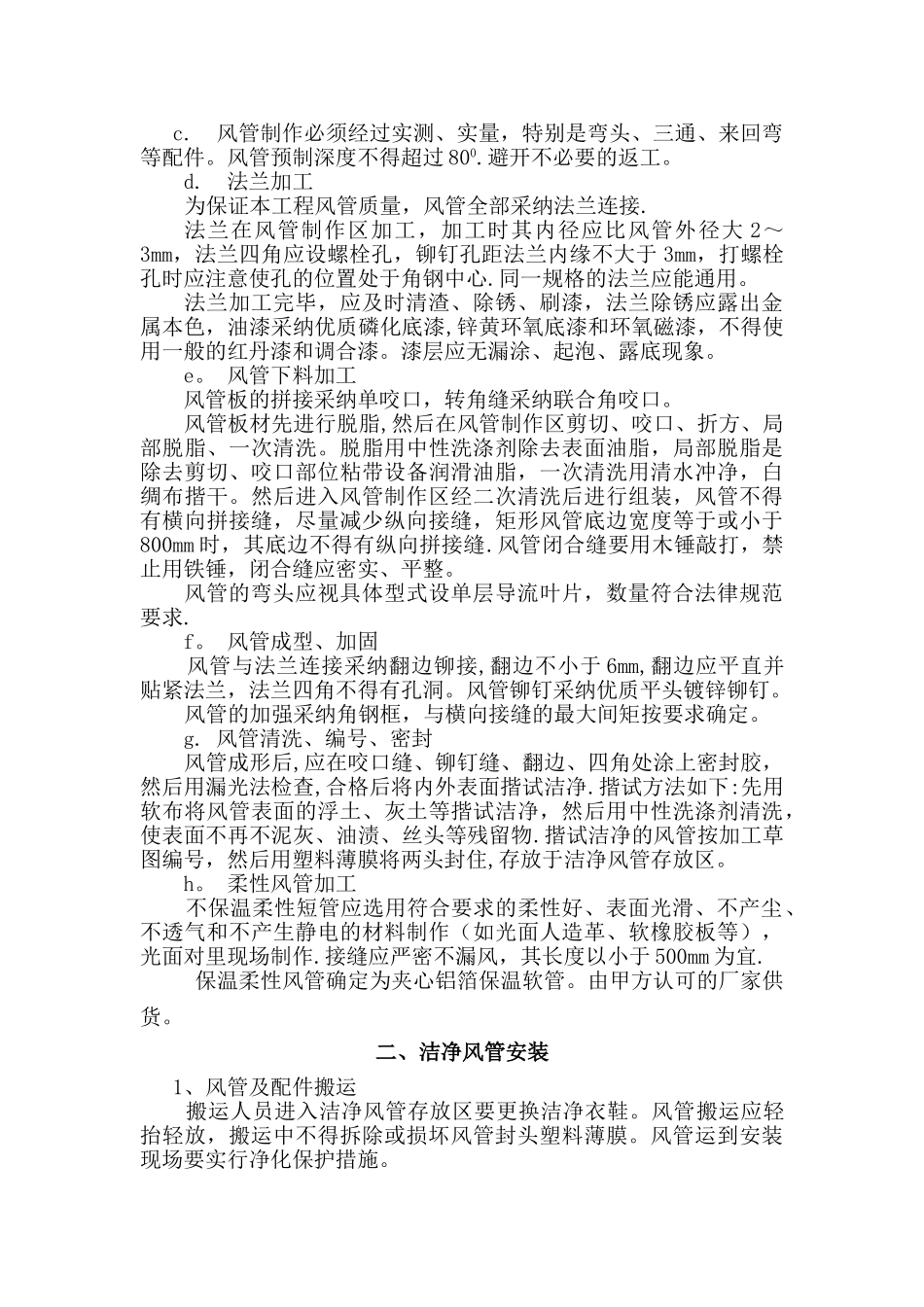

Ⅱ、材料的采购和验收 a
工程所用的主要材料、成品、半成品均应符合设计要求,并有厂家出厂合格证明书
对质量有怀疑时,应请甲方、设计单位进行会诊,必要时进行检验
过期材料不得使用
钢板采纳优质宝钢镀锌钢板,不得有氧化、起泡和镀锌层脱落现象;型钢不得有严重锈蚀、夹渣、窝穴现象;角钢要等边,厚度均匀,无严重变形和弯曲现象
材料的入库检验除 ISO9002 要求验收外,还要请甲方有关人员验收,并记录备案
Ⅲ、风管制作 a.施工前要认真熟悉图纸,对工人进行技术交底,组织对标准法律规范学习,按系统绘制加工草图

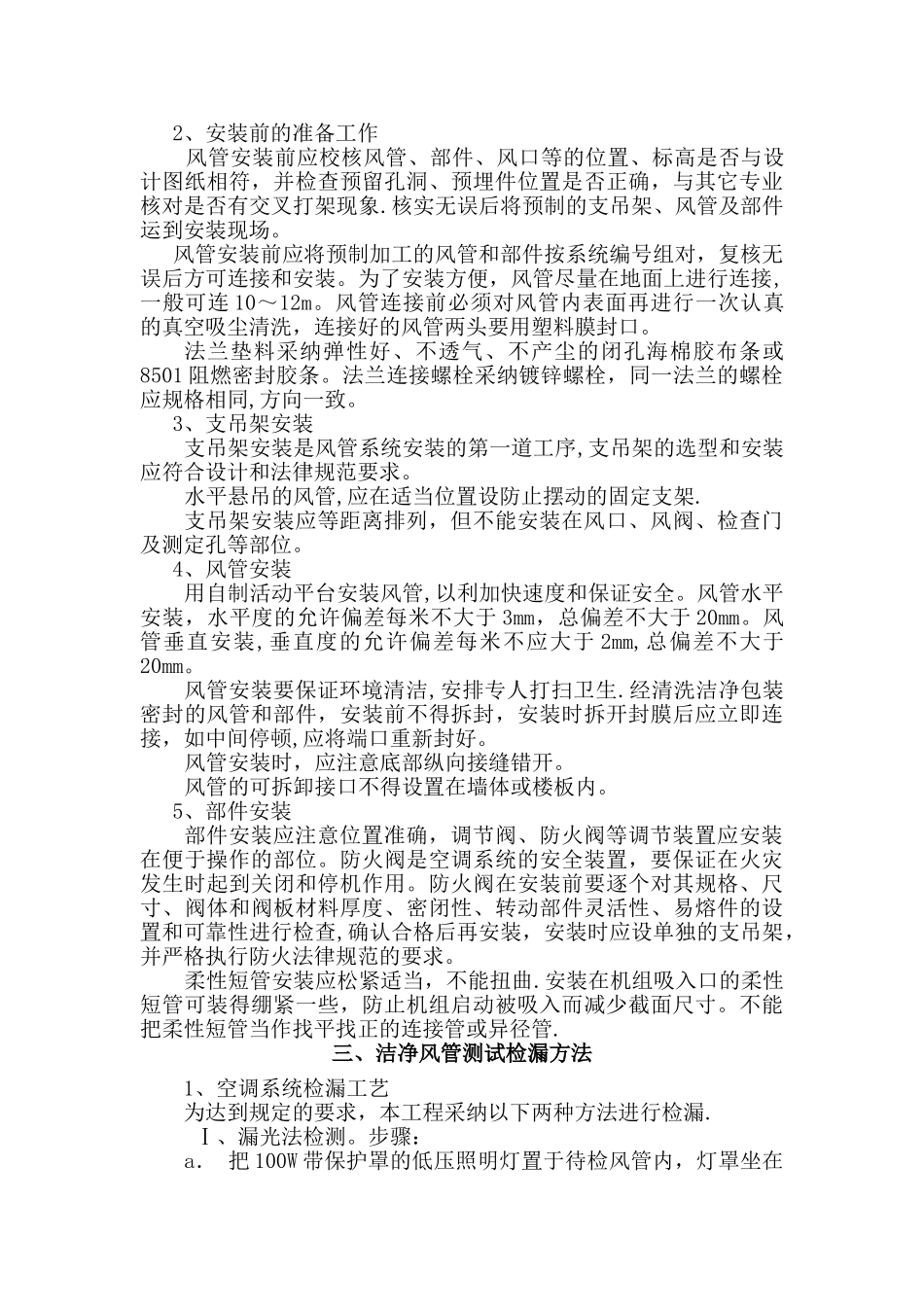

b. 风管制作流程 材料验收 → 板材清洗、脱脂 → 放线下料 → 咬口 → 折方 → 密封胶密封 → 合缝 → 铆接法兰 → 型钢加固 → 密封胶密封 → 质量检查 →
