洞室开挖及爆破作业安全技术规程

洞室开挖及爆破作业安全技术规程_第1页
1/6
洞室开挖及爆破作业安全技术规程_第2页
2/6
洞室开挖及爆破作业安全技术规程_第3页
3/6

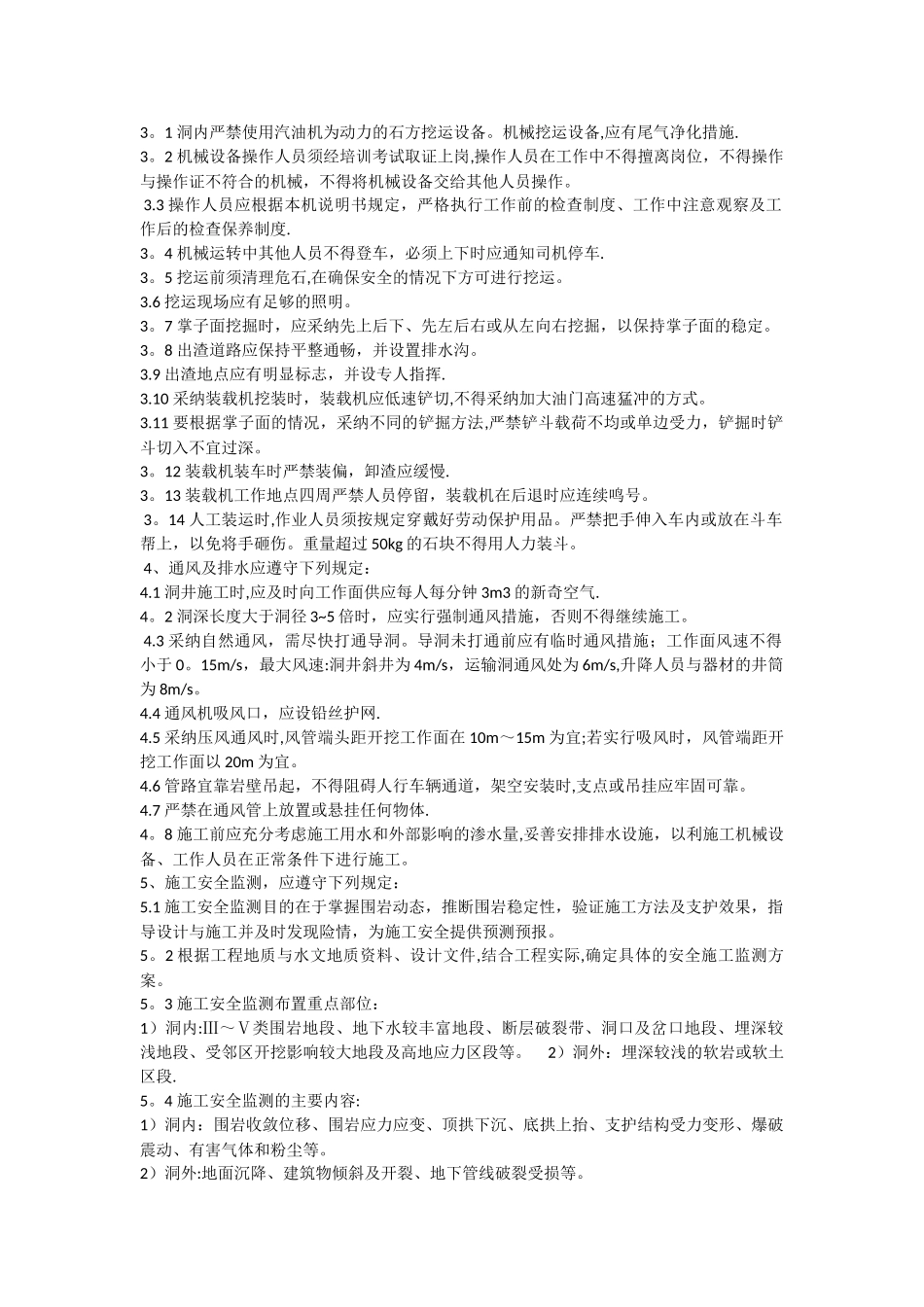

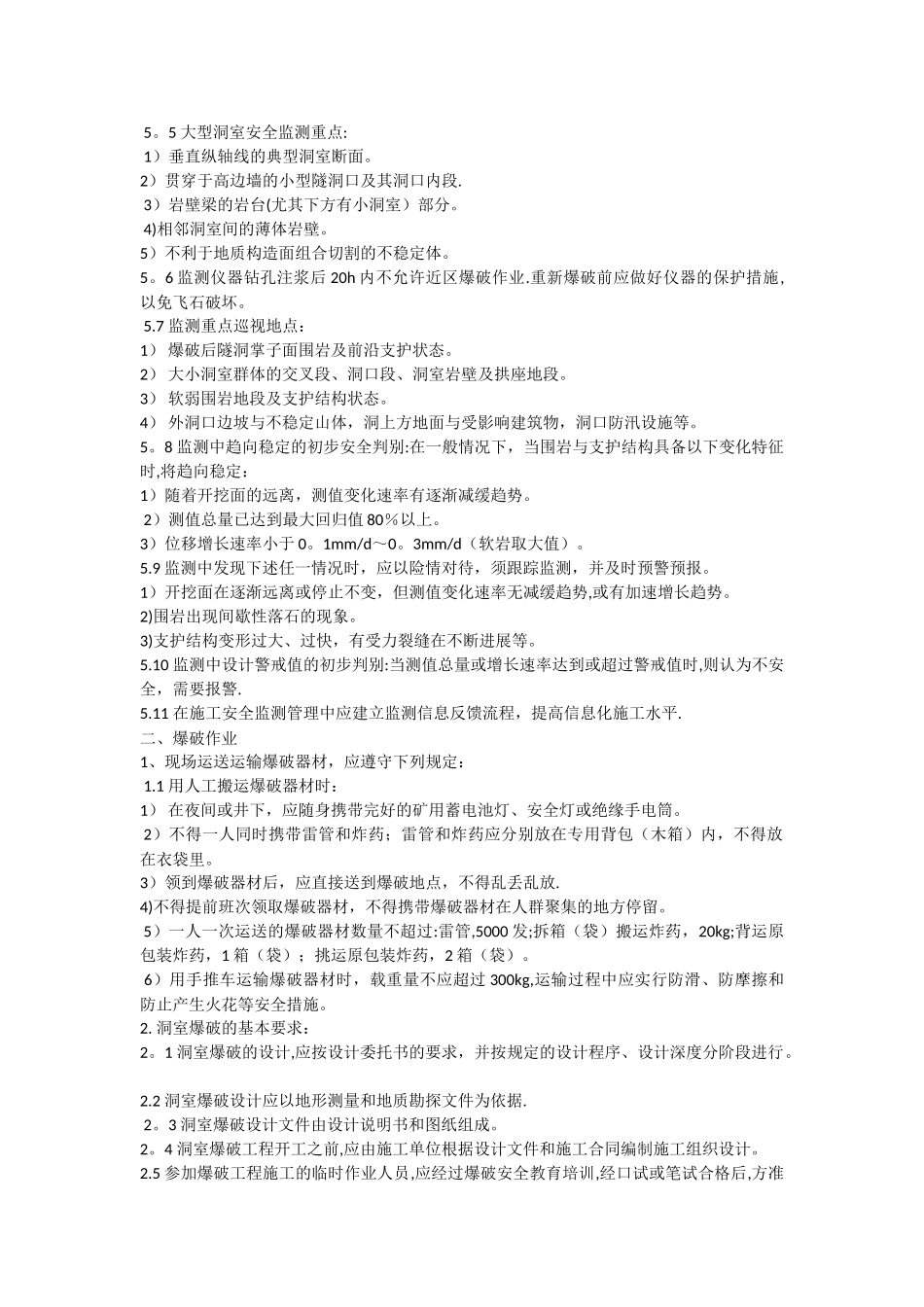

洞室开挖及爆破作业安全技术规程1、洞室开挖,应遵守下列规定: 1。1 洞室开挖的洞口边坡上不应存在浮石、危石及倒悬石。 1。2 作业施工环境和条件相对较差时,施工前应制定全方位的安全技术措施,并对作业人员进行交底。 1。3 洞口削坡,应根据明挖要求进行。不得上下同时作业,并做好坡面、马道加固及排水等工作。 1.4 进洞前,应对洞脸岩体进行察看,确认稳定或实行可靠措施后方可开挖洞口. 1.5 洞口应设置防护棚。其顺洞轴方向的长度,可依据实际地形、地质和洞型断面选定 ,一般不宜小于 5m。1.6 自洞口计起,当洞挖长度不超过 15m~20m 时,应依据地质条件、断面尺寸,及时做好洞口永久性或临时性支护。支护长度一般不得小于 10m。当地质条件不良、全部洞身应进行支护时,洞口段则应进行永久性支护。 1。7 暗挖作业中,在遇到不良地质构造或易发生塌方地段、有害气体逸出及地下涌水等突发事件,应立即停工,作业人员撤至安全地点. 1。8 暗挖作业设置的风、水、电等管线路应符合相关安全规定。 1。9 每次放炮后,应立即进行全方位的安全检查,并清除危石、浮石,若发现非撬挖所能排除的险情时,应实行其他措施进行处理。洞内进行安全处理时,应有专人监护。 1。10 处理冒顶或边墙滑脱等现象时:1)查清原因,制定具体施工方案及安全防范措施,迅速处理. 2)地下水十分活跃的地段,应先治水后治塌. 3)准备好畅通的撤离通道,备足施工器材。 4)处理工作开始前,应先加固好塌方段两端未被破坏的支护或岩体。 5)处理坍塌,一般宜先处理两侧边墙,然后再逐步处理顶拱.6)施工人员应位于有可靠的掩护体下进行工作,作业的整个过程应有专人现场监护。 7)随时观察险情变化,及时修改或补充原定措施计划。 8)开挖与衬砌平行作业时的距离,应按设计要求控制,但一般不应小于 30m. 2、不良地质地段开挖,应遵守下列规定: 2。1 根据设计工程地质资料制定施工技术措施和安全技术措施,并向作业人员进行交底.作业现场应有专职安全人员进行监护作业. 2.2 不良地质地段的支护要严格按施工方案进行,待支护稳定并验收合格后方可进行下一工序的施工。 2。3 当出现围岩不稳定、涌水及发生塌方情况时,所有作业人员应立即撤至安全地带。 2。4 施工作业时,岩石既是开挖的对象,又是成洞的介质,为此施工人员需要充分了解围岩性质和合理运用洞室体形特征,以确保施工安全.2.5 施工时实行浅钻孔、弱爆破、多循环,尽量减少对围岩的...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

洞室开挖及爆破作业安全技术规程

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
