清理淤泥方案(总 6 页)-CAL-FENGHAI

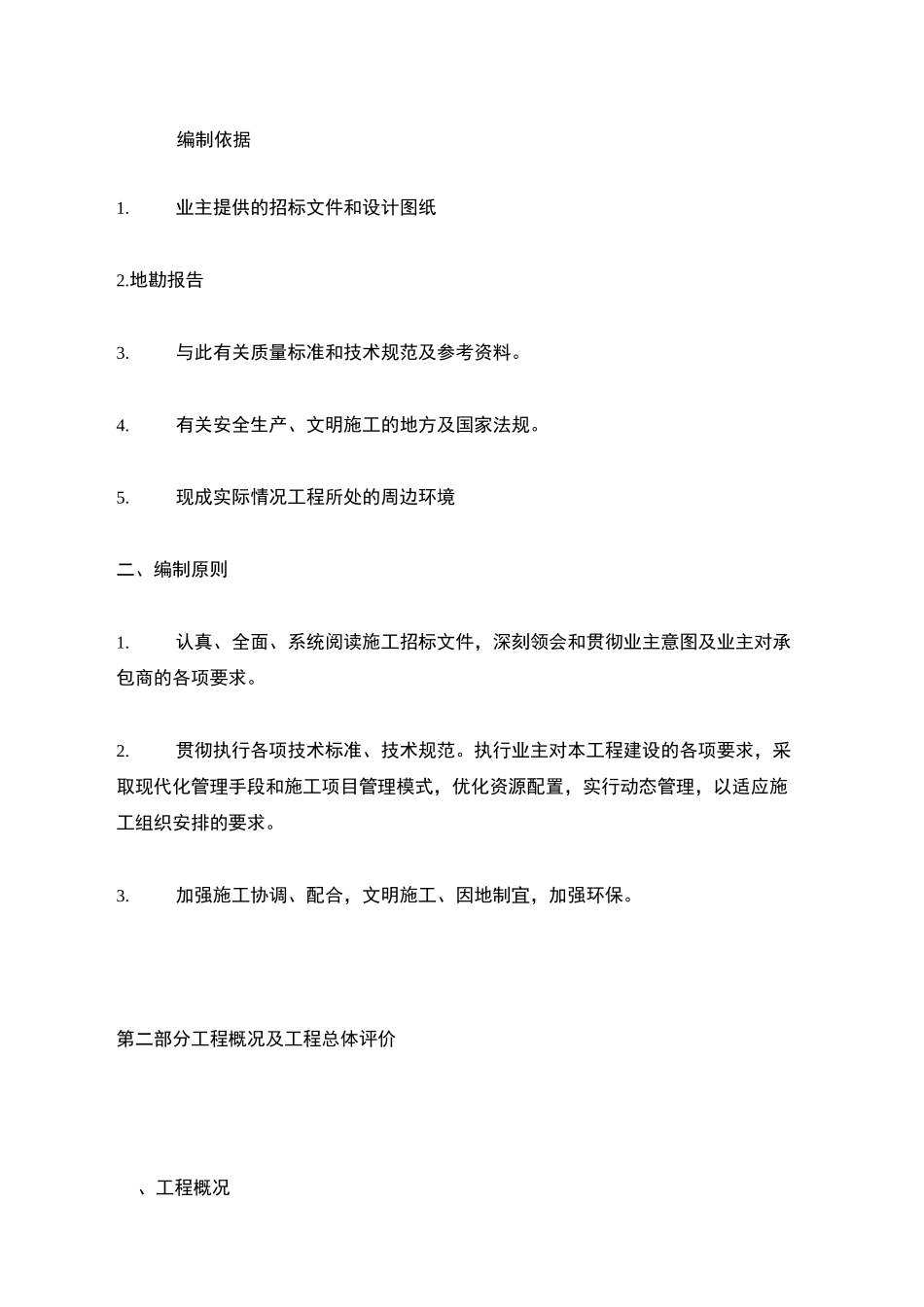

-(YICAI)-CompanyOnel-CAL-本页仅作为文档封面,使用请直接删除编制依据1
业主提供的招标文件和设计图纸2
与此有关质量标准和技术规范及参考资料
有关安全生产、文明施工的地方及国家法规
现成实际情况工程所处的周边环境二、编制原则1
认真、全面、系统阅读施工招标文件,深刻领会和贯彻业主意图及业主对承包商的各项要求
贯彻执行各项技术标准、技术规范
执行业主对本工程建设的各项要求,采取现代化管理手段和施工项目管理模式,优化资源配置,实行动态管理,以适应施工组织安排的要求
加强施工协调、配合,文明施工、因地制宜,加强环保
第二部分工程概况及工程总体评价、工程概况1

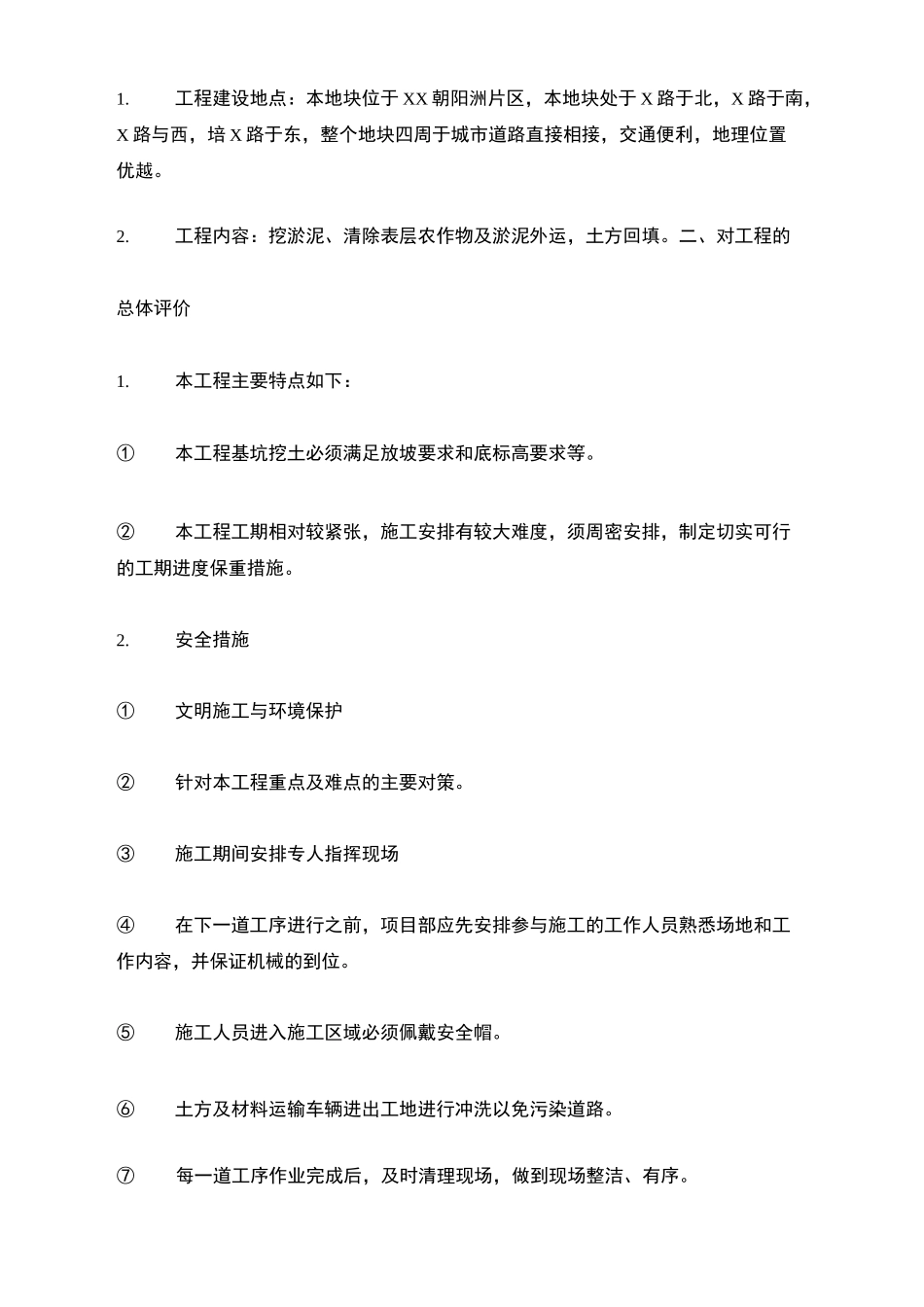

工程建设地点:本地块位于 XX 朝阳洲片区,本地块处于 X 路于北,X 路于南,X 路与西,培 X 路于东,整个地块四周于城市道路直接相接,交通便利,地理位置优越
工程内容:挖淤泥、清除表层农作物及淤泥外运,土方回填
二、对工程的总体评价1
本工程主要特点如下:①本工程基坑挖土必须满足放坡要求和底标高要求等
②本工程工期相对较紧张,施工安排有较大难度,须周密安排,制定切实可行的工期进度保重措施
安全措施①文明施工与环境保护②针对本工程重点及难点的主要对策
③施工期间安排专人指挥现场④在下一道工序进行之前,项目部应先安排参与施工的工作人员熟悉场地和工作内容,并保证机械的到位
⑤施工人员进入施工区域必须佩戴安全帽
⑥土方及材料运输车辆进出工地进行冲洗以免污染道路
⑦每一道工序作业完成后,及时清理现场,做到现场整洁、有序
⑧设置足够的安全警示标志,规范施工人员操作
⑨组织精干的专业队伍上场,配置足够的施工人员和机具,确保质量和工期
⑩合理安排施工顺序,科学组织施工
第三部分施工准备工作一、施工准备工作1
组织准备工作公司
