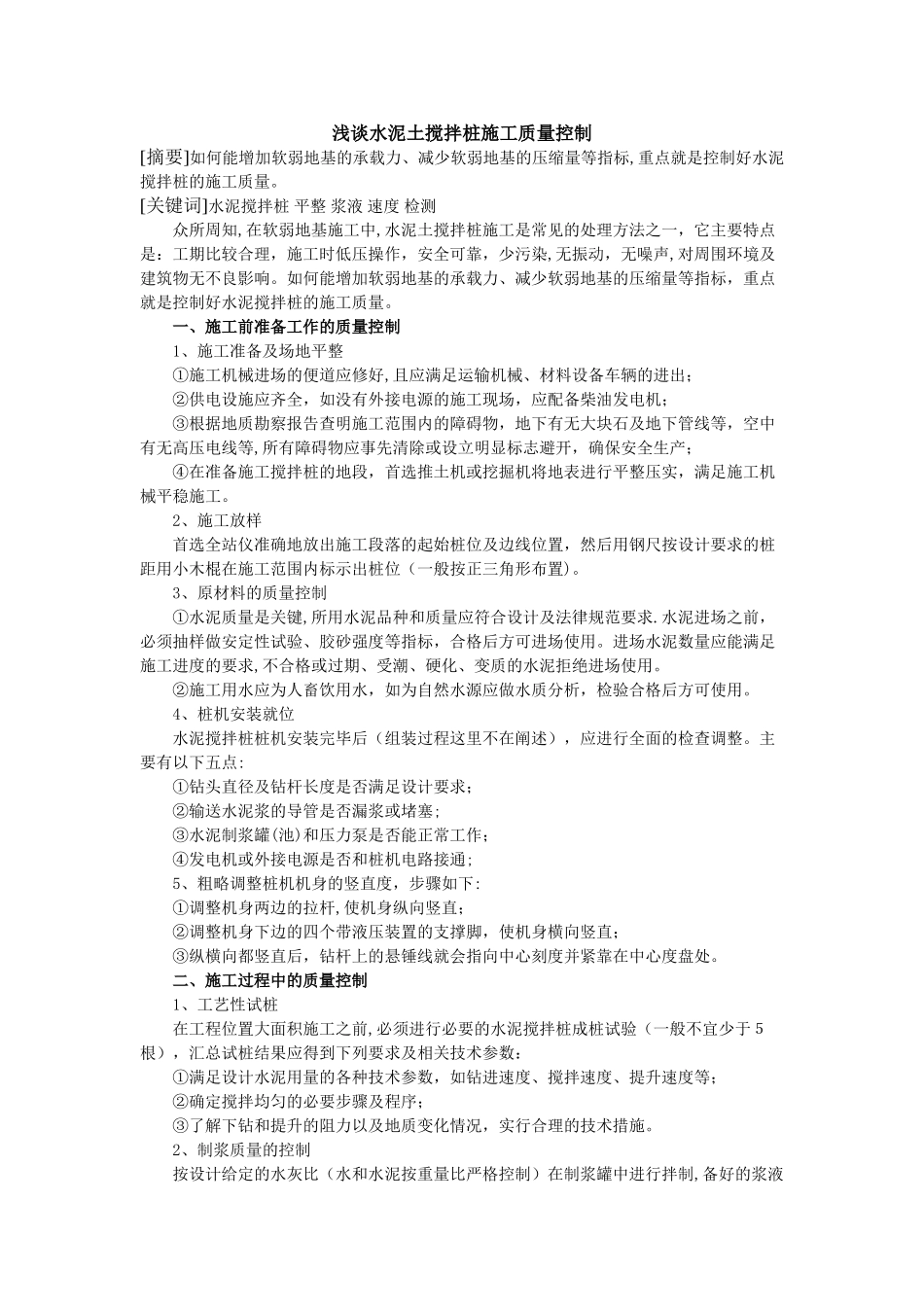

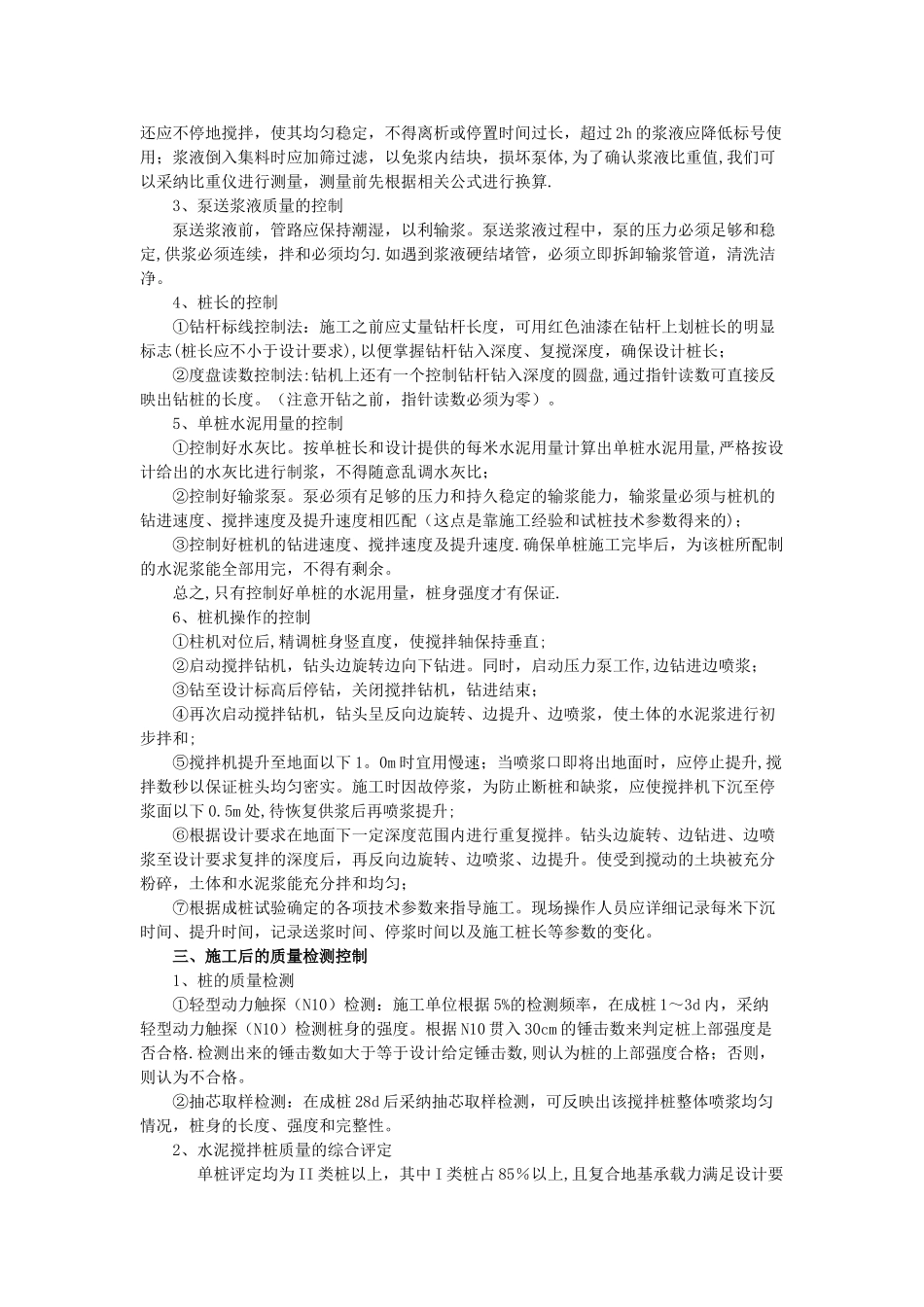

浅谈水泥土搅拌桩施工质量控制[摘要]如何能增加软弱地基的承载力、减少软弱地基的压缩量等指标,重点就是控制好水泥搅拌桩的施工质量。 [关键词]水泥搅拌桩 平整 浆液 速度 检测众所周知,在软弱地基施工中,水泥土搅拌桩施工是常见的处理方法之一,它主要特点是:工期比较合理,施工时低压操作,安全可靠,少污染,无振动,无噪声,对周围环境及建筑物无不良影响。如何能增加软弱地基的承载力、减少软弱地基的压缩量等指标,重点就是控制好水泥搅拌桩的施工质量。 一、施工前准备工作的质量控制 1、施工准备及场地平整 ①施工机械进场的便道应修好,且应满足运输机械、材料设备车辆的进出; ②供电设施应齐全,如没有外接电源的施工现场,应配备柴油发电机; ③根据地质勘察报告查明施工范围内的障碍物,地下有无大块石及地下管线等,空中有无高压电线等,所有障碍物应事先清除或设立明显标志避开,确保安全生产; ④在准备施工搅拌桩的地段,首选推土机或挖掘机将地表进行平整压实,满足施工机械平稳施工。 2、施工放样 首选全站仪准确地放出施工段落的起始桩位及边线位置,然后用钢尺按设计要求的桩距用小木棍在施工范围内标示出桩位(一般按正三角形布置)。 3、原材料的质量控制 ①水泥质量是关键,所用水泥品种和质量应符合设计及法律规范要求.水泥进场之前,必须抽样做安定性试验、胶砂强度等指标,合格后方可进场使用。进场水泥数量应能满足施工进度的要求,不合格或过期、受潮、硬化、变质的水泥拒绝进场使用。 ②施工用水应为人畜饮用水,如为自然水源应做水质分析,检验合格后方可使用。 4、桩机安装就位 水泥搅拌桩桩机安装完毕后(组装过程这里不在阐述),应进行全面的检查调整。主要有以下五点: ①钻头直径及钻杆长度是否满足设计要求; ②输送水泥浆的导管是否漏浆或堵塞; ③水泥制浆罐(池)和压力泵是否能正常工作; ④发电机或外接电源是否和桩机电路接通; 5、粗略调整桩机机身的竖直度,步骤如下: ①调整机身两边的拉杆,使机身纵向竖直; ②调整机身下边的四个带液压装置的支撑脚,使机身横向竖直; ③纵横向都竖直后,钻杆上的悬锤线就会指向中心刻度并紧靠在中心度盘处。 二、施工过程中的质量控制 1、工艺性试桩 在工程位置大面积施工之前,必须进行必要的水泥搅拌桩成桩试验(一般不宜少于5根),汇总试桩结果应得到下列要求及相关技术参数: ①满足设计水泥用量的各种技术参数,如钻进速度、搅拌速度、...
