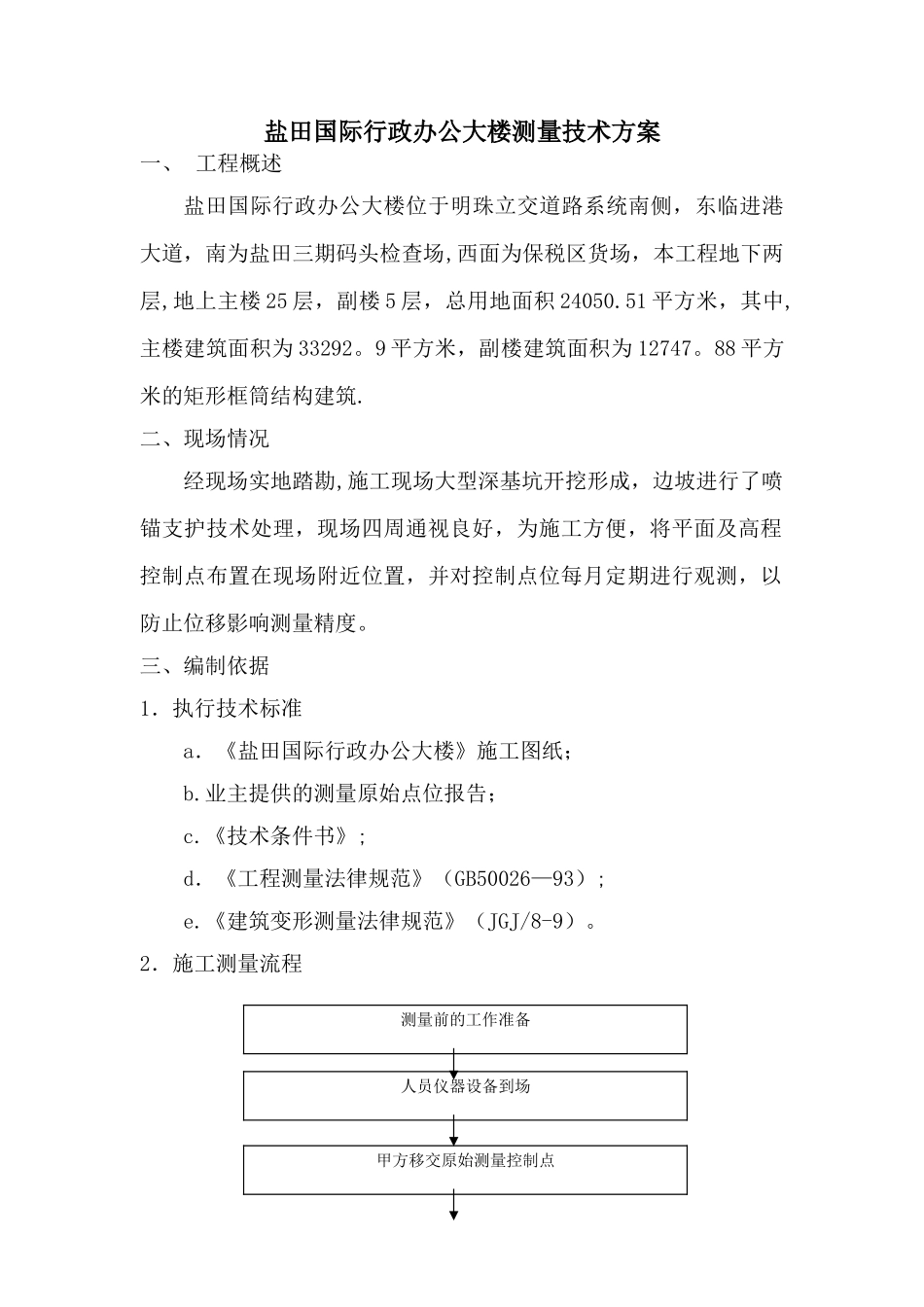

盐田国际行政办公大楼测量技术方案一、 工程概述盐田国际行政办公大楼位于明珠立交道路系统南侧,东临进港大道,南为盐田三期码头检查场,西面为保税区货场,本工程地下两层,地上主楼 25 层,副楼 5 层,总用地面积 24050
51 平方米,其中,主楼建筑面积为 33292
9 平方米,副楼建筑面积为 12747
88 平方米的矩形框筒结构建筑
二、现场情况经现场实地踏勘,施工现场大型深基坑开挖形成,边坡进行了喷锚支护技术处理,现场四周通视良好,为施工方便,将平面及高程控制点布置在现场附近位置,并对控制点位每月定期进行观测,以防止位移影响测量精度
三、编制依据1.执行技术标准a.《盐田国际行政办公大楼》施工图纸;b
业主提供的测量原始点位报告;c
《技术条件书》;d.《工程测量法律规范》(GB50026—93);e
《建筑变形测量法律规范》(JGJ/8-9)

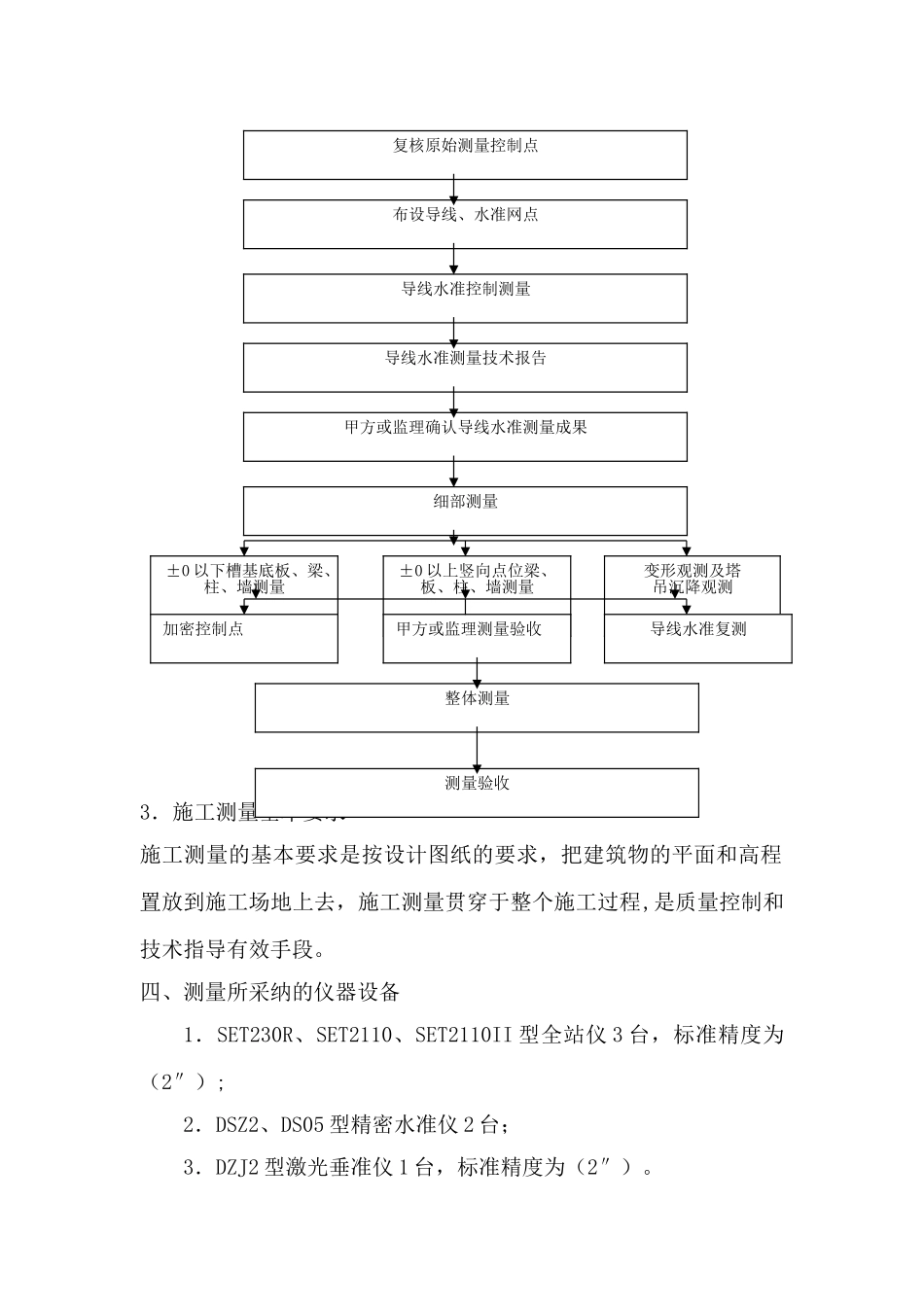

2.施工测量流程测量前的工作准备人员仪器设备到场甲方移交原始测量控制点3.施工测量基本要求施工测量的基本要求是按设计图纸的要求,把建筑物的平面和高程置放到施工场地上去,施工测量贯穿于整个施工过程,是质量控制和技术指导有效手段
四、测量所采纳的仪器设备1.SET230R、SET2110、SET2110II 型全站仪 3 台,标准精度为(2″);2.DSZ2、DS05 型精密水准仪 2 台;3.DZJ2 型激光垂准仪 1 台,标准精度为(2″)

复核原始测量控制点布设导线、水准网点导线水准控制测量导线水准测量技术报告甲方或监理确认导线水准测量成果细部测量±0 以下槽基底板、梁、柱、墙测量±0 以上竖向点位梁、板、柱、墙测量变形观测及塔吊沉降观测加密控制点甲方或监理测量验收导线水准复测整体测量测量验收五、工程坐标及高程应用应业主要求,本工程平面坐标系统统一采纳盐田港施工坐标和行政大楼相对标高盐田理论深度基准面高程系统
1.深圳独立
