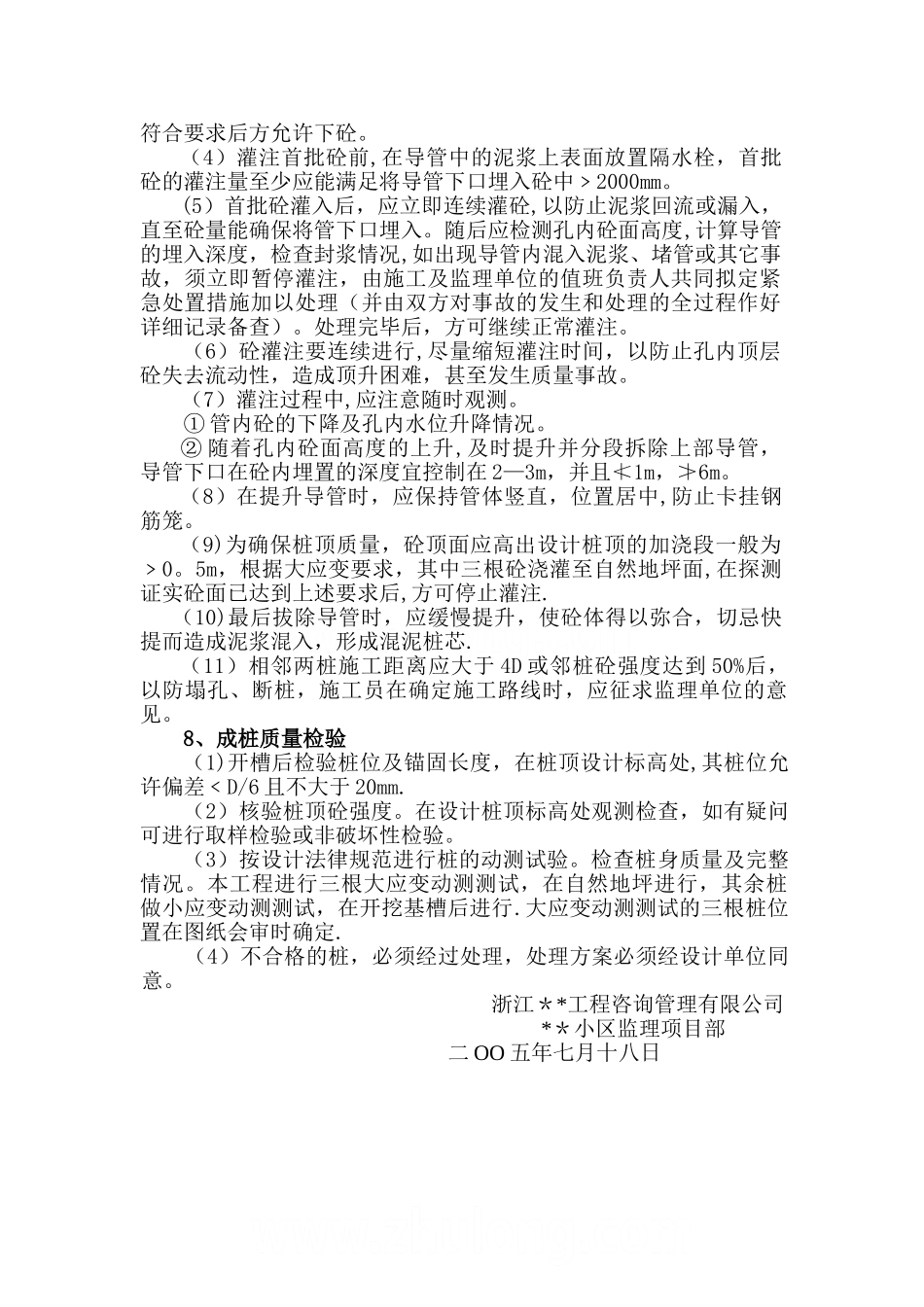

钻孔灌注桩监理实施细则(一)施工准备1、熟悉有关设计文件、法律规范、标准,参加图纸会审,了解设计意图及技术要求,图纸会审纪要需经各参加单位签字盖章;2、筑许可证,灰线图齐全,规划红线验收合格;3、施工企业承建的建筑工程项目必须与该企业的经营范围和资质等级相符合;4、施工企业应将工程项目技术负责人和质量检查人员名单送交监理公司
监理公司应将指定的监理人员通知施工企业和建筑单位,并拟定监理实施细则送建设单位和施工企业
(二)钻孔灌注桩工程施工质量监理要点1、钻孔灌注桩质量验收依据按下列标准及规定《建筑桩基技术法律规范》(JGJ-94—94)《建筑地基基础设计法律规范》(GBJ 7-89)《混凝土工程施工及验收法律规范》(GBJ 50204—92)2、测量定位(1)定位轴线、水准点复核无误后,监理工程师签字
(2)放线,并圈出桩位
(3)开钻前,进行桩位复核,经监理方认可后,方允许开钻
3、钻进成孔(1)护筒埋设:安装牢固,埋入深度〉1m,围入分层夯实,筒心与桩心保持重合,偏差±10mm
(2)桩位复核:中心允许偏差±10mm,护筒上缘标高高出地面〉200mm
(3)准确记录原始高程(自然地面标高、机高),作为推断依据
(4)造孔要求:防塌、防斜、垂直度允许偏差〈1%
(5)入岩推断及终孔标准
工程桩按其支承力主次划分,端承桩或以端承为主的端承磨擦桩,其终孔标准,一般以设计的持力层入岩深度为主,设计桩长为辅综合考虑确定
控制入岩深度的方法一般以岩样(入岩一个,终孔一个并妥为保存)为主,将岩样、标高,进尺速度及钻机动态三者结合确定
具体控制办法,按试成桩纪要执行,(试成桩时,由勘察、设计、建设、监理、质监站等单位据实商定试成桩纪要)
(6)桩径要求:允许偏差(+100mm—50mm),桩体充盈系数应控制﹥1
注:如达不到上述要求,需由建设单位、监理单位、设计单位三方洽商、签字
