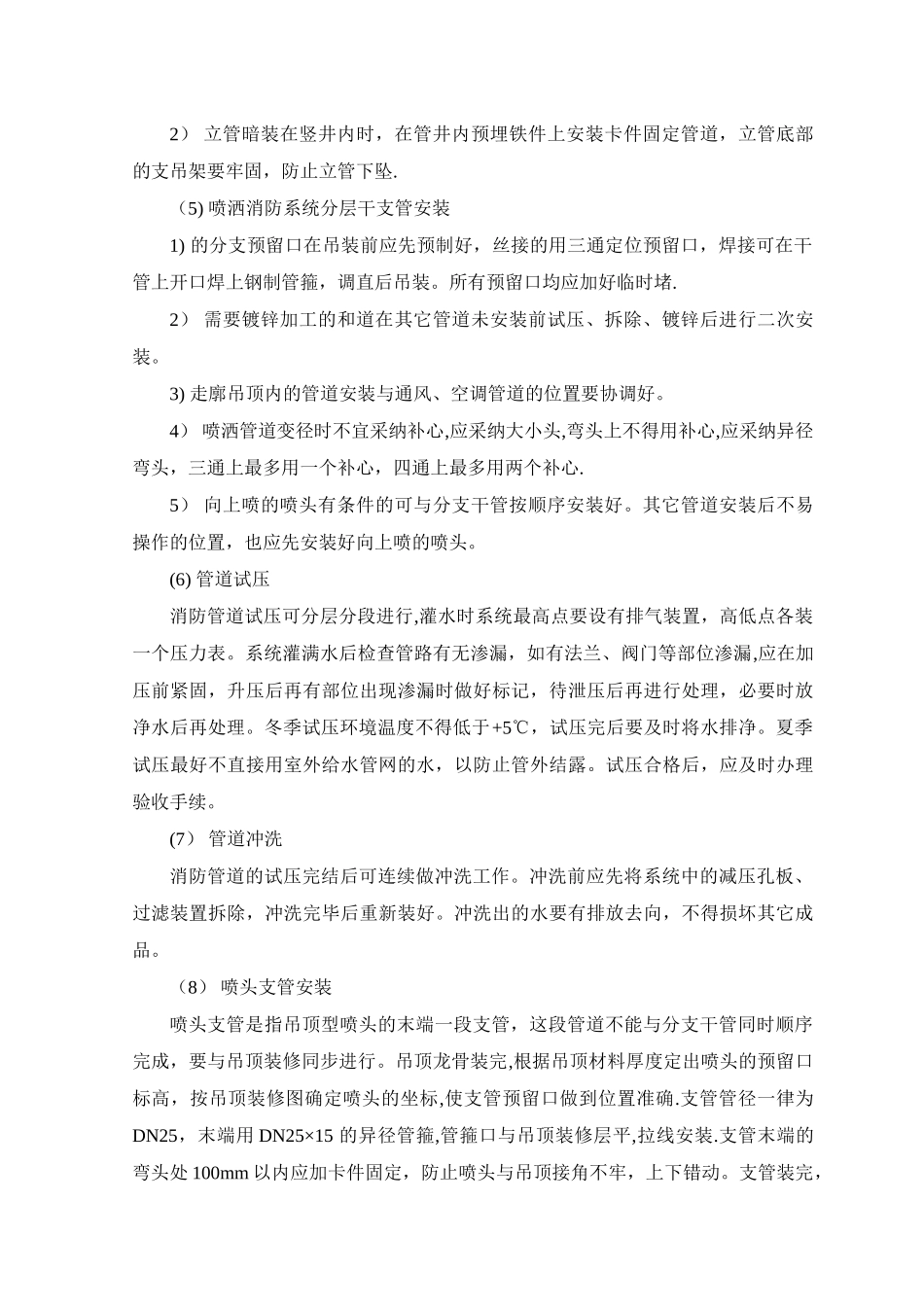

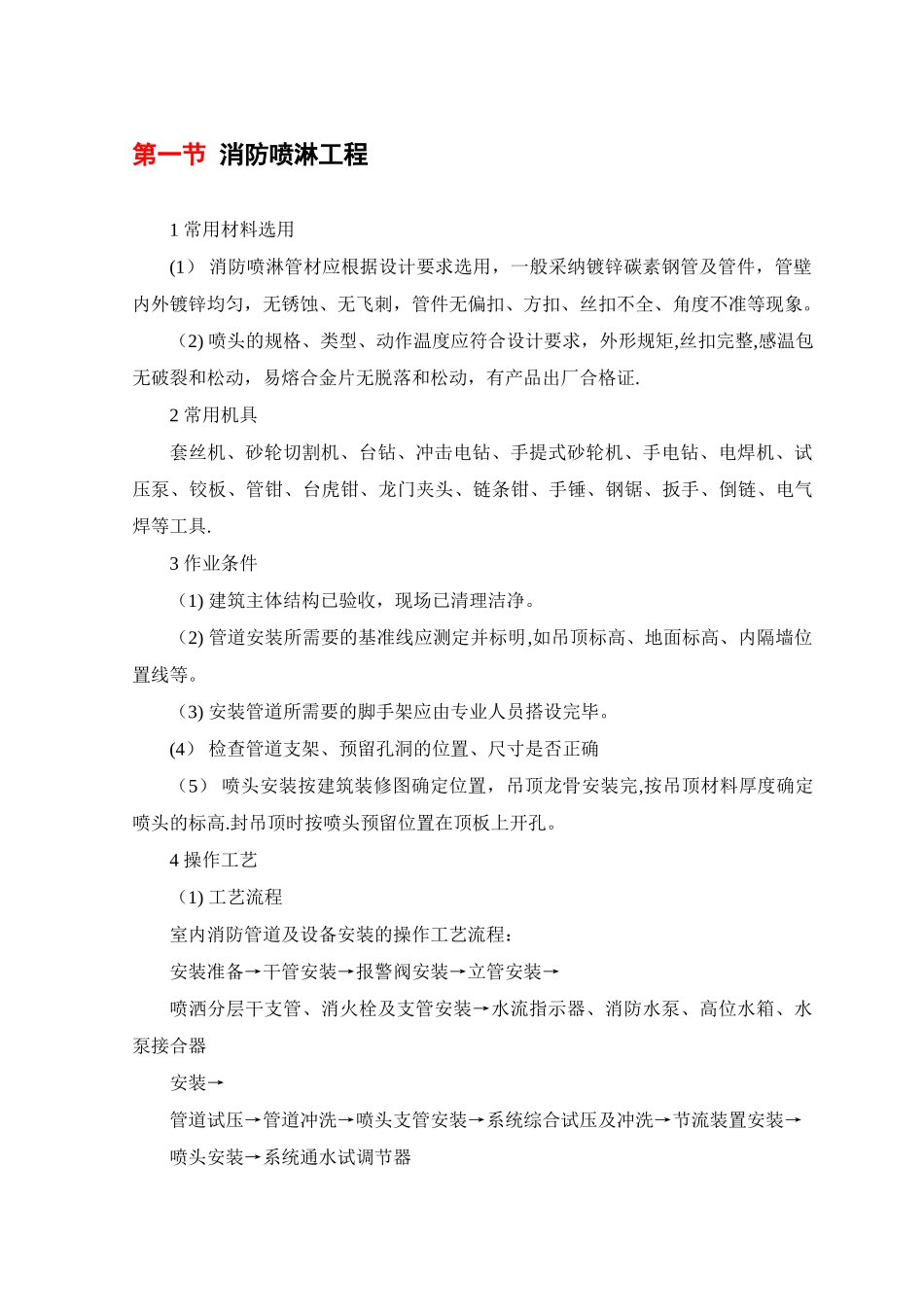

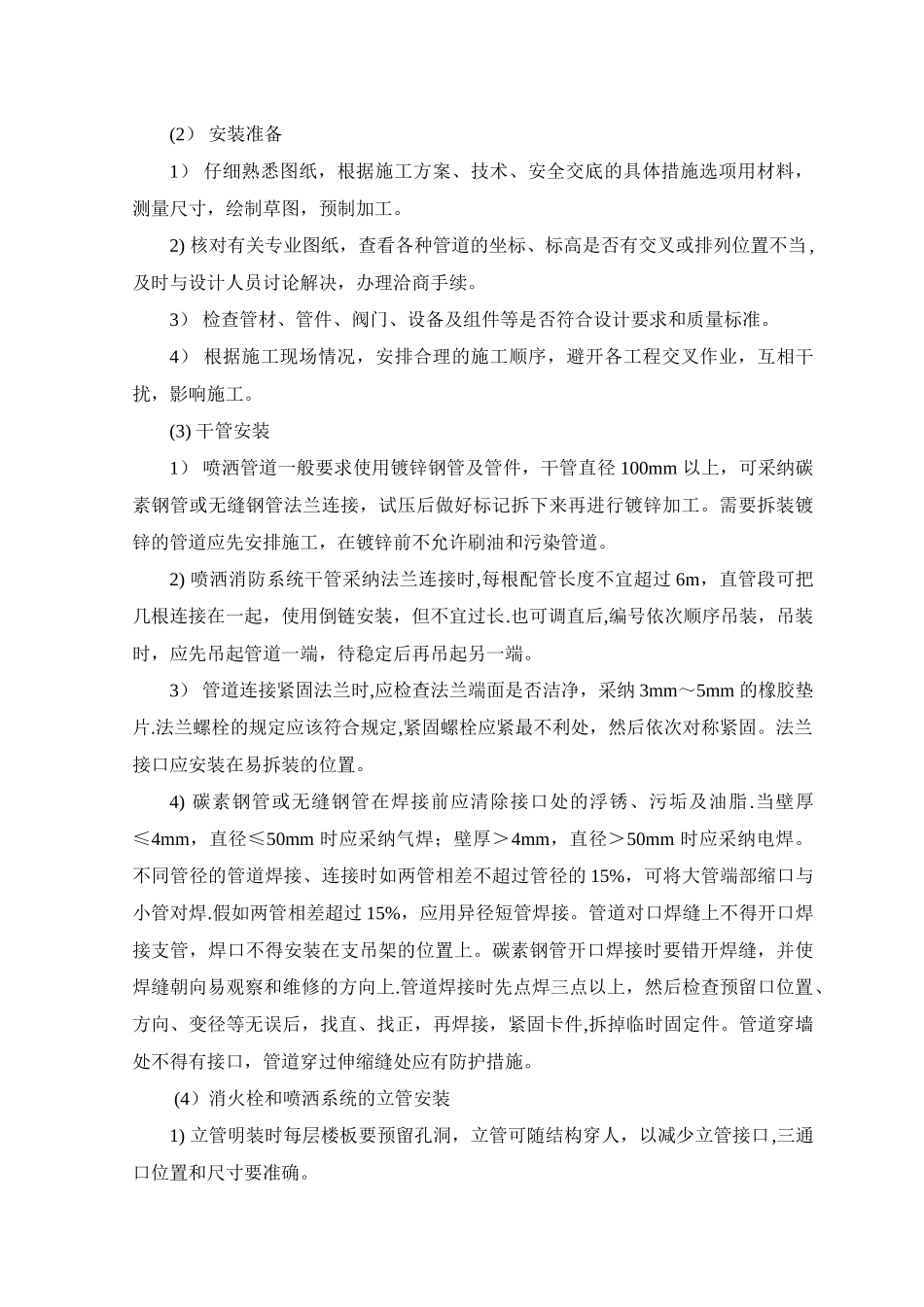

第一节 消防喷淋工程1 常用材料选用(1) 消防喷淋管材应根据设计要求选用,一般采纳镀锌碳素钢管及管件,管壁内外镀锌均匀,无锈蚀、无飞刺,管件无偏扣、方扣、丝扣不全、角度不准等现象
(2) 喷头的规格、类型、动作温度应符合设计要求,外形规矩,丝扣完整,感温包无破裂和松动,易熔合金片无脱落和松动,有产品出厂合格证
2 常用机具套丝机、砂轮切割机、台钻、冲击电钻、手提式砂轮机、手电钻、电焊机、试压泵、铰板、管钳、台虎钳、龙门夹头、链条钳、手锤、钢锯、扳手、倒链、电气焊等工具
3 作业条件(1) 建筑主体结构已验收,现场已清理洁净
(2) 管道安装所需要的基准线应测定并标明,如吊顶标高、地面标高、内隔墙位置线等
(3) 安装管道所需要的脚手架应由专业人员搭设完毕
(4) 检查管道支架、预留孔洞的位置、尺寸是否正确(5) 喷头安装按建筑装修图确定位置,吊顶龙骨安装完,按吊顶材料厚度确定喷头的标高
封吊顶时按喷头预留位置在顶板上开孔
4 操作工艺(1) 工艺流程室内消防管道及设备安装的操作工艺流程:安装准备→干管安装→报警阀安装→立管安装→喷洒分层干支管、消火栓及支管安装→水流指示器、消防水泵、高位水箱、水泵接合器安装→管道试压→管道冲洗→喷头支管安装→系统综合试压及冲洗→节流装置安装→喷头安装→系统通水试调节器(2) 安装准备1) 仔细熟悉图纸,根据施工方案、技术、安全交底的具体措施选项用材料,测量尺寸,绘制草图,预制加工
2) 核对有关专业图纸,查看各种管道的坐标、标高是否有交叉或排列位置不当 ,及时与设计人员讨论解决,办理洽商手续
3) 检查管材、管件、阀门、设备及组件等是否符合设计要求和质量标准
4) 根据施工现场情况,安排合理的施工顺序,避开各工程交叉作业,互相干扰,影响施工
(3) 干管安装1) 喷洒管道一般要求使用镀锌钢管及管件,干管直径 100mm 以上,可采纳碳素钢
